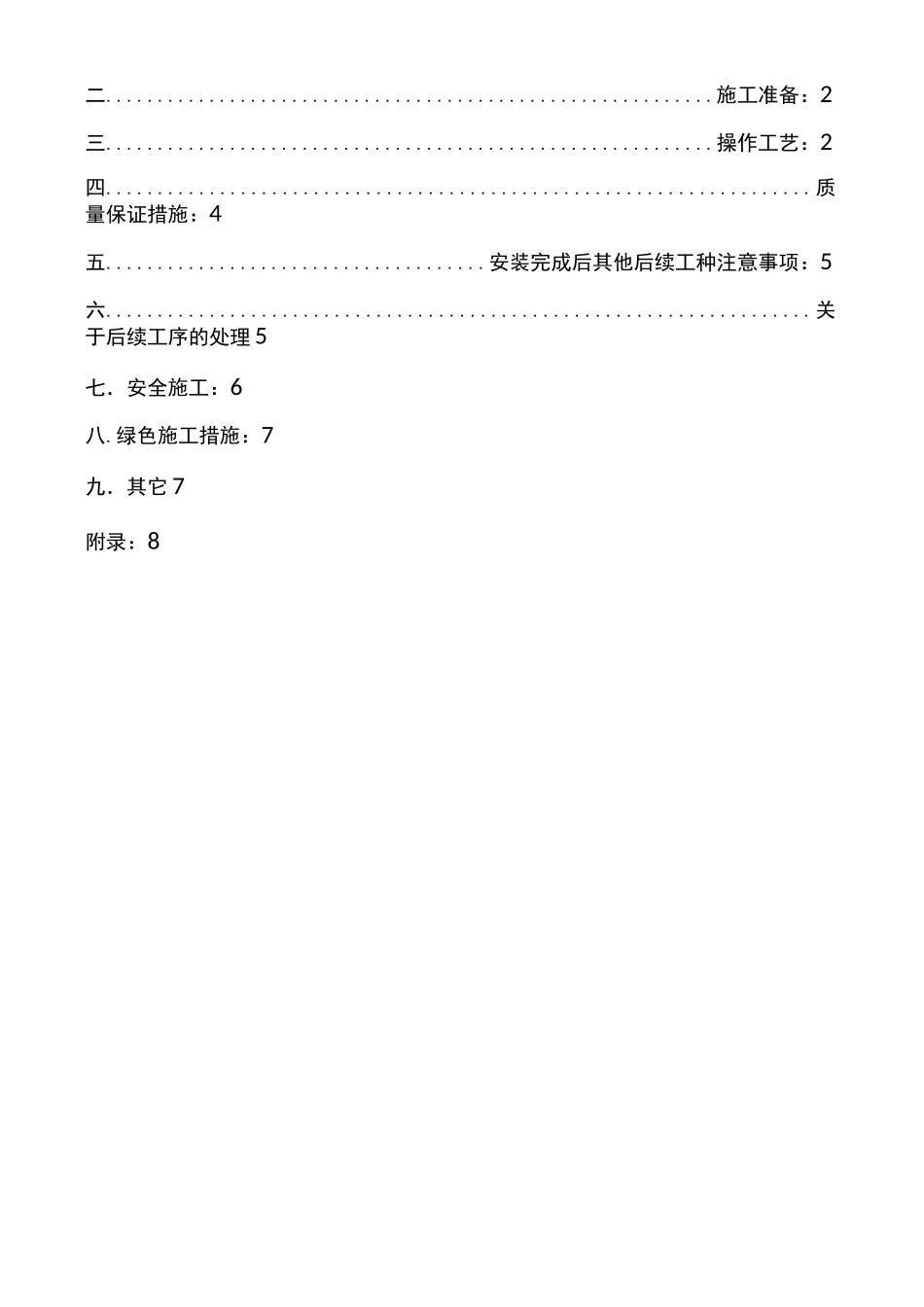

XXXXXXX工程受控文件编号:ALC墙板安装安全)专项施工方案建设单位:监理单位:施工单位:项目负责人:主任工程师:编制人编制日期:一.工程概况:2二
施工准备:2三
操作工艺:2四
质量保证措施:4五
安装完成后其他后续工种注意事项:5六
关于后续工序的处理 5七.安全施工:6八

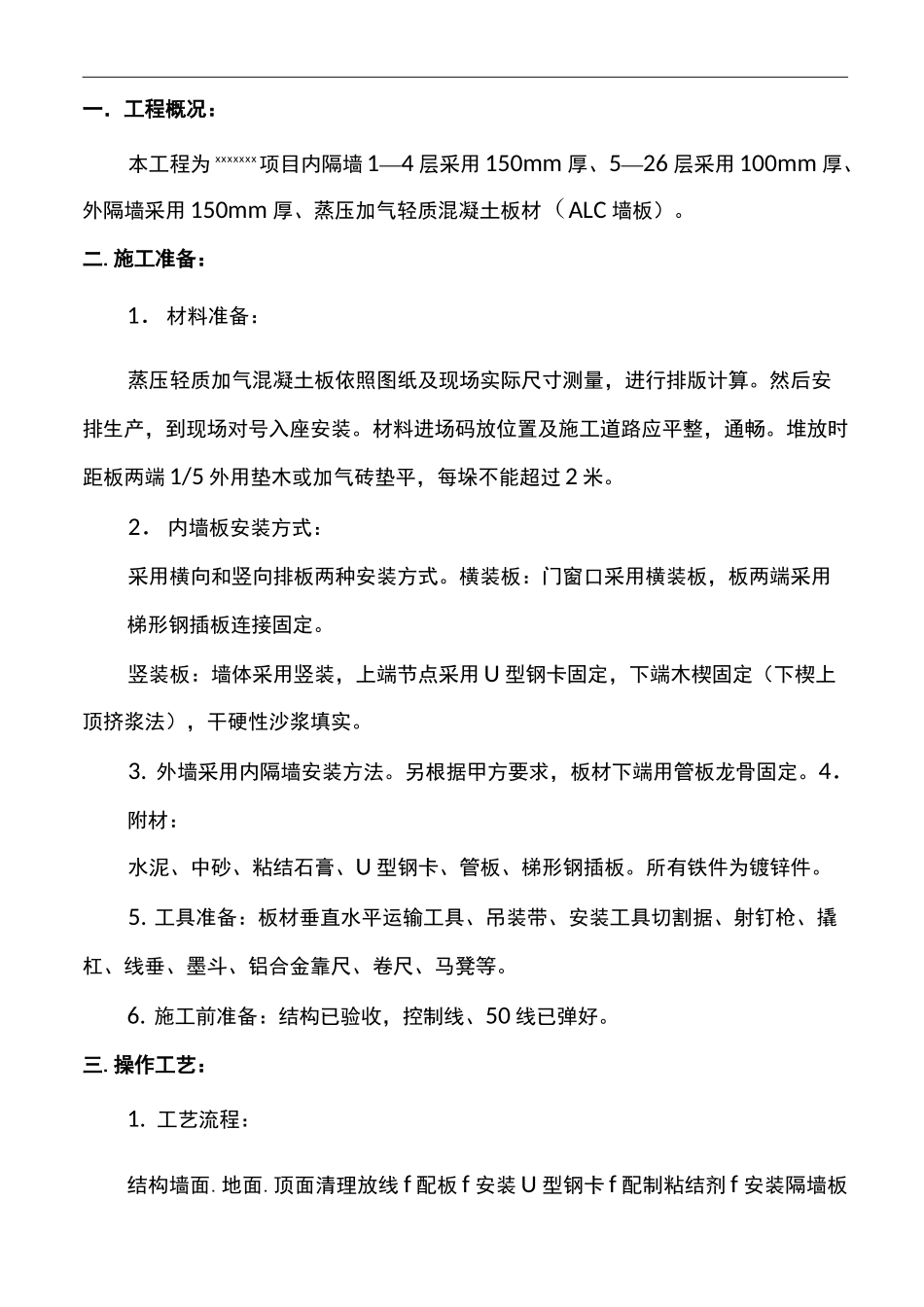

绿色施工措施:7九.其它 7附录:8一.工程概况:本工程为 xxxxxxx项目内隔墙 1—4 层采用 150mm 厚、5—26 层采用 100mm 厚、外隔墙采用 150mm 厚、蒸压加气轻质混凝土板材(ALC 墙板)
施工准备:1.材料准备:蒸压轻质加气混凝土板依照图纸及现场实际尺寸测量,进行排版计算
然后安排生产,到现场对号入座安装
材料进场码放位置及施工道路应平整,通畅
堆放时距板两端 1/5 外用垫木或加气砖垫平,每垛不能超过 2 米
2.内墙板安装方式:采用横向和竖向排板两种安装方式
横装板:门窗口采用横装板,板两端采用梯形钢插板连接固定
竖装板:墙体采用竖装,上端节点采用 U 型钢卡固定,下端木楔固定(下楔上顶挤浆法),干硬性沙浆填实
外墙采用内隔墙安装方法
另根据甲方要求,板材下端用管板龙骨固定
4.附材:水
