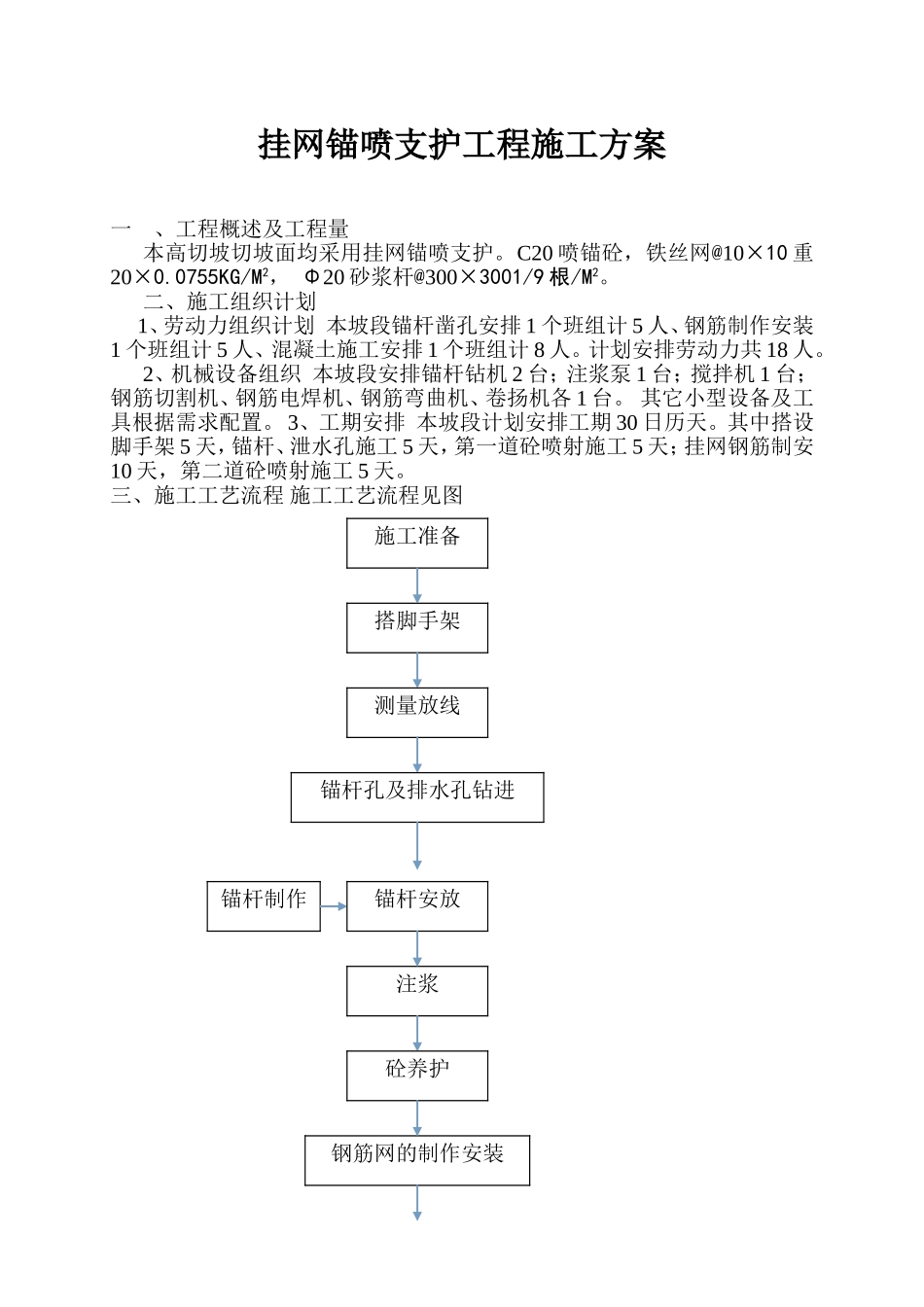

挂网锚喷支护工程施工方案一、工程概述及工程量本高切坡切坡面均采用挂网锚喷支护
C20喷锚砼,铁丝网@10×10重20×0
0755KG/M2,Φ20砂浆杆@300×3001/9根/M2
二、施工组织计划1、劳动力组织计划本坡段锚杆凿孔安排1个班组计5人、钢筋制作安装1个班组计5人、混凝土施工安排1个班组计8人
计划安排劳动力共18人
2、机械设备组织本坡段安排锚杆钻机2台;注浆泵1台;搅拌机1台;钢筋切割机、钢筋电焊机、钢筋弯曲机、卷扬机各1台
其它小型设备及工具根据需求配置
3、工期安排本坡段计划安排工期30日历天
其中搭设脚手架5天,锚杆、泄水孔施工5天,第一道砼喷射施工5天;挂网钢筋制安10天,第二道砼喷射施工5天
三、施工工艺流程施工工艺流程见图施工准备搭脚手架测量放线锚杆孔及排水孔钻进锚杆制作锚杆安放注浆砼养护钢筋网的制作安装四、施工方法1、施工准备设备进场安装调试,材料采购和送检
2、搭设脚手架平台:岸坡超过2
5m高时,喷锚网施工就很困难,需要搭设脚手架和工作平台
脚手架用φ48钢管搭设,高宽度为2mx2m,脚手架上铺设4cm厚的楠竹跳板作施工平台
3、清理坡面和测量确定锚杆孔的位置,并在锚杆孔位作上标记,防止锚杆孔偏位
4、钻孔:钻孔符合设计要求后,用风管将孔内钻屑冲干净,以防钻屑影响安装锚杆和注浆质量及排水管安装
5、注浆:钻孔完成后,将注浆管插入孔底,将配置好的水泥砂浆通过注浆泵将水泥砂浆注入锚杆孔,直到孔内溢出的水泥砂浆与注入的浆比重相同为止
6、锚杆和排水孔安装:将符合设计要求的钢筋、排水管置于注浆孔内和排水孔内
7、安装好锚杆和排水孔后,清理坡面,除去坡面杂物,为喷射砼作准备
8、坡面喷射砼喷砼强度C25,厚度12cm,二次喷砼每次6cm
(1)初喷:喷射方式为“干式”喷射法
启动搅拌机,空气压缩机向清理好的边坡喷射C25砼
(2)挂网:将φ6双向
