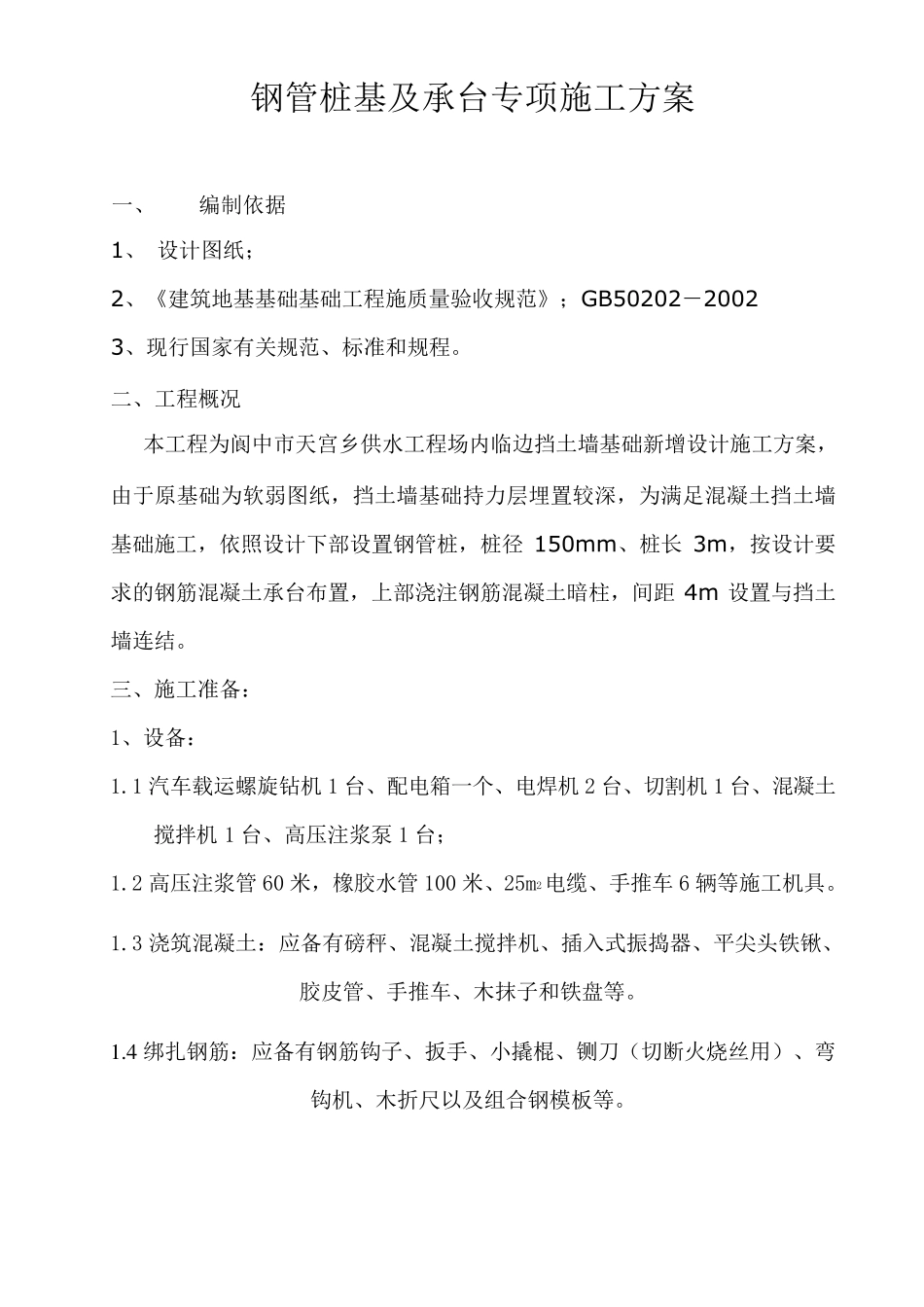

钢管桩基及承台专项施工方案 一、 编制依据 1、 设计图纸; 2、《建筑地基基础基础工程施质量验收规范》;GB50202-2002 3、现行国家有关规范、标准和规程
二、工程概况 本工程为阆中市天宫乡供水工程场内临边挡土墙基础新增设计施工方案,由于原基础为软弱图纸,挡土墙基础持力层埋置较深,为满足混凝土挡土墙基础施工,依照设计下部设置钢管桩,桩径 150m m 、桩长 3m ,按设计要求的钢筋混凝土承台布置,上部浇注钢筋混凝土暗柱,间距 4m 设置与挡土墙连结
三、施工准备: 1、设备: 1
1 汽车载运螺旋钻机 1 台、配电箱一个、电焊机 2 台、切割机 1 台、混凝土搅拌机 1 台、高压注浆泵1 台; 1
2 高压注浆管60 米,橡胶水管100 米、25m2电缆、手推车 6 辆等施工机具
3 浇筑混凝土:应备有磅秤、混凝土搅拌机、插入式振捣器、平尖头铁锹、胶皮管、手推车、木抹子和铁盘等
4 绑 扎 钢筋:应备有钢筋钩 子、扳 手、小 撬 棍 、铡 刀 ( 切断 火 烧 丝 用 ) 、弯钩 机、木折 尺 以 及组 合 钢模 板 等

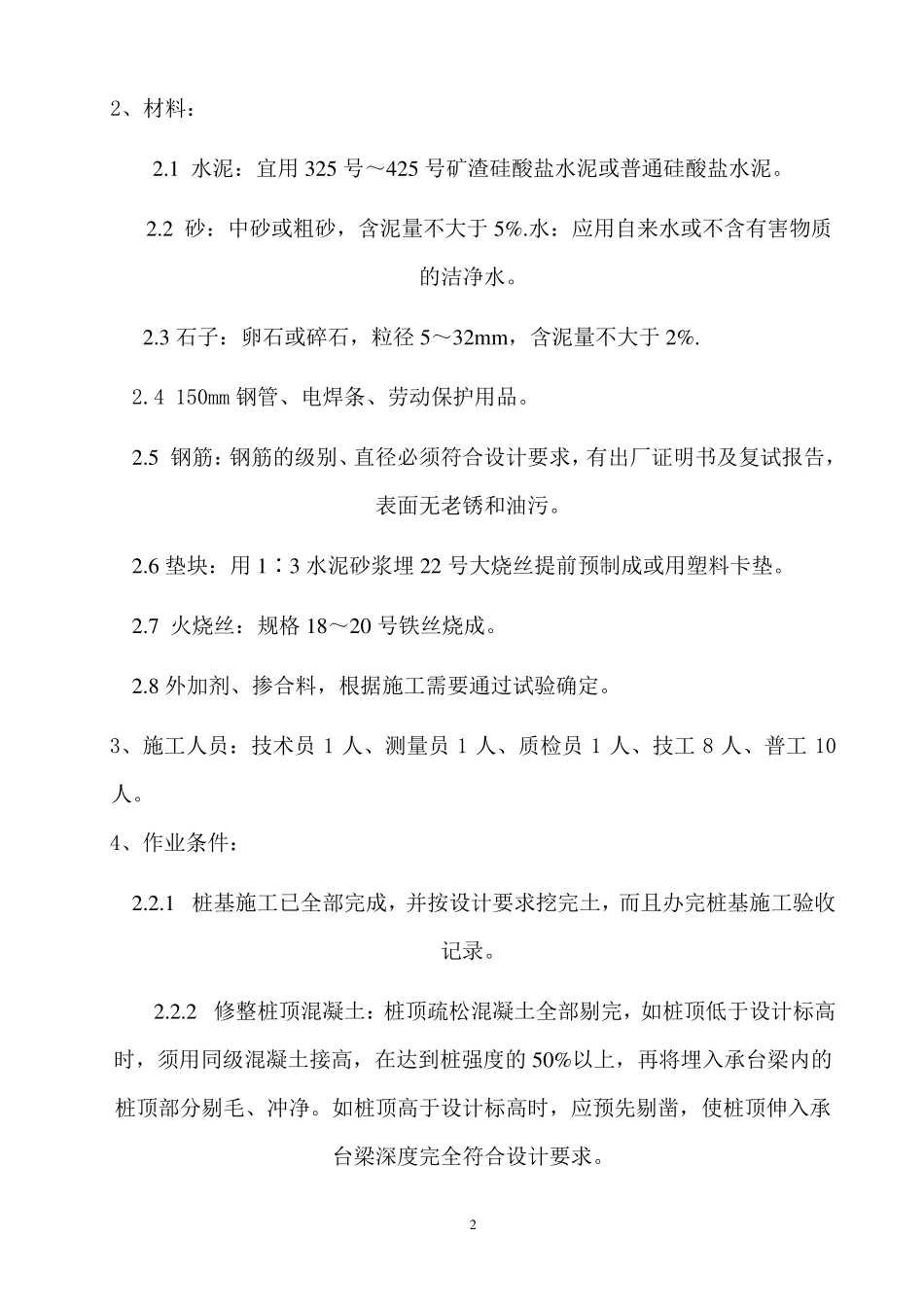

2 2、材料: 2
1 水泥:宜用325 号~425 号矿渣硅酸盐水泥或普通硅酸盐水泥
2 砂:中砂或粗砂,含泥量不大于5%
水:应用自来水或不含有害物质的洁净水
3 石子:卵石或碎石,粒径5~32m m ,含泥量不大于2%
4 150mm 钢管、电焊条、劳动保护用品
5 钢筋:钢筋的级别、直径必须符合设计要求,有出厂证明书及复试报告,表面无老锈和油污
6 垫块:用1∶3 水泥砂浆埋 22 号大烧丝提前预制成或用塑料卡垫
7 火烧丝:规格 18~20 号铁丝烧成
8 外加剂、掺合料,根据施工需要通过试验确定
3、施工人员:技术员 1 人、测量员 1 人、质检员 1 人、技工 8 人
