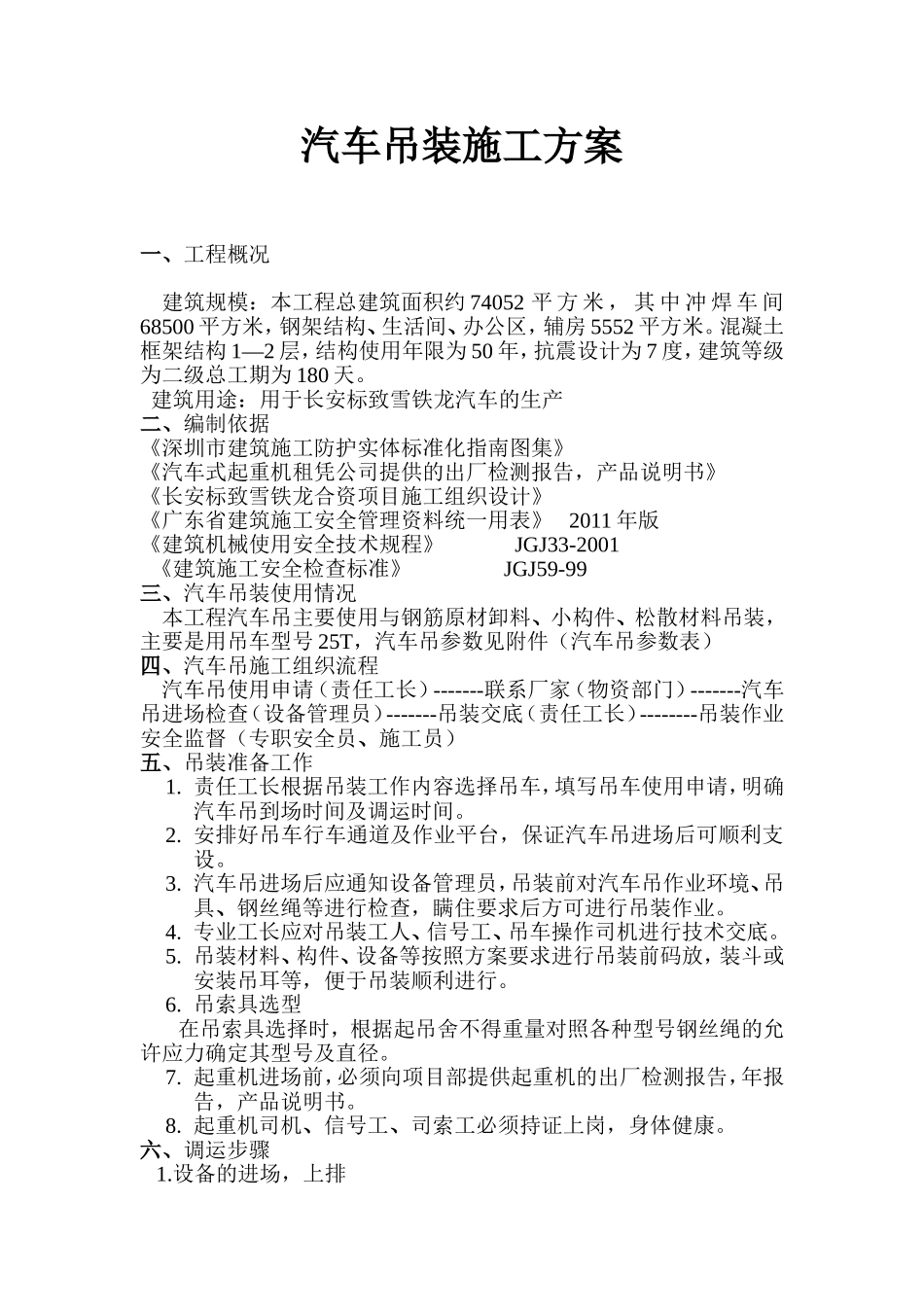

汽车吊装施工方案一、工程概况建筑规模:本工程总建筑面积约74052平方米,其中冲焊车间68500平方米,钢架结构、生活间、办公区,辅房5552平方米
混凝土框架结构1—2层,结构使用年限为50年,抗震设计为7度,建筑等级为二级总工期为180天
建筑用途:用于长安标致雪铁龙汽车的生产二、编制依据《深圳市建筑施工防护实体标准化指南图集》《汽车式起重机租凭公司提供的出厂检测报告,产品说明书》《长安标致雪铁龙合资项目施工组织设计》《广东省建筑施工安全管理资料统一用表》2011年版《建筑机械使用安全技术规程》JGJ33-2001《建筑施工安全检查标准》JGJ59-99三、汽车吊装使用情况本工程汽车吊主要使用与钢筋原材卸料、小构件、松散材料吊装,主要是用吊车型号25T,汽车吊参数见附件(汽车吊参数表)四、汽车吊施工组织流程汽车吊使用申请(责任工长)-------联系厂家(物资部门)-------汽车吊进场检查(设备管理员)-------吊装交底(责任工长)--------吊装作业安全监督(专职安全员、施工员)五、吊装准备工作1
责任工长根据吊装工作内容选择吊车,填写吊车使用申请,明确汽车吊到场时间及调运时间
安排好吊车行车通道及作业平台,保证汽车吊进场后可顺利支设
汽车吊进场后应通知设备管理员,吊装前对汽车吊作业环境、吊具、钢丝绳等进行检查,瞒住要求后方可进行吊装作业
专业工长应对吊装工人、信号工、吊车操作司机进行技术交底
吊装材料、构件、设备等按照方案要求进行吊装前码放,装斗或安装吊耳等,便于吊装顺利进行
吊索具选型在吊索具选择时,根据起吊舍不得重量对照各种型号钢丝绳的允许应力确定其型号及直径
起重机进场前,必须向项目部提供起重机的出厂检测报告,年报告,产品说明书
起重机司机、信号工、司索工必须持证上岗,身体健康
六、调运步骤1

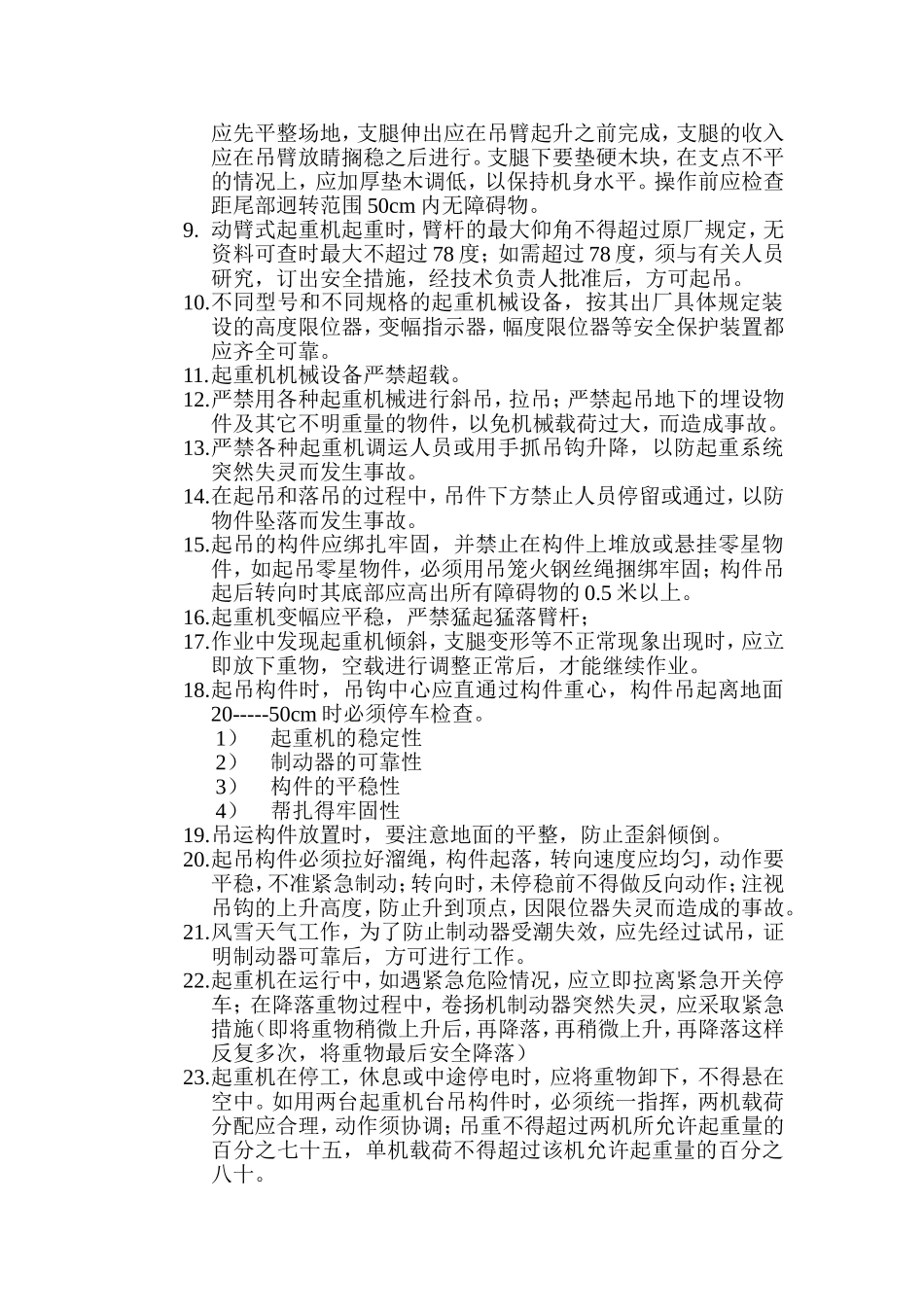

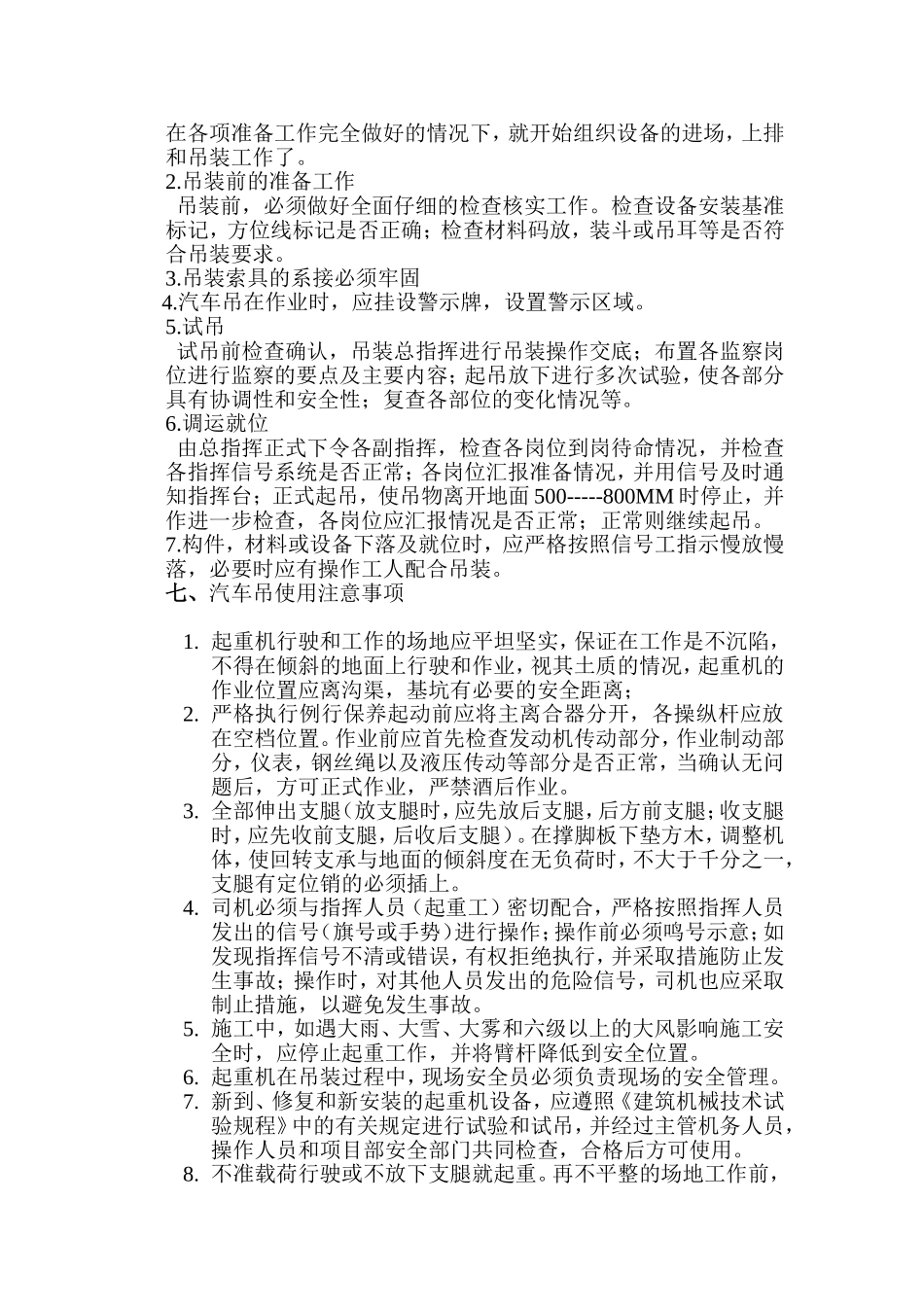

设备的进场,上排在各项准备
