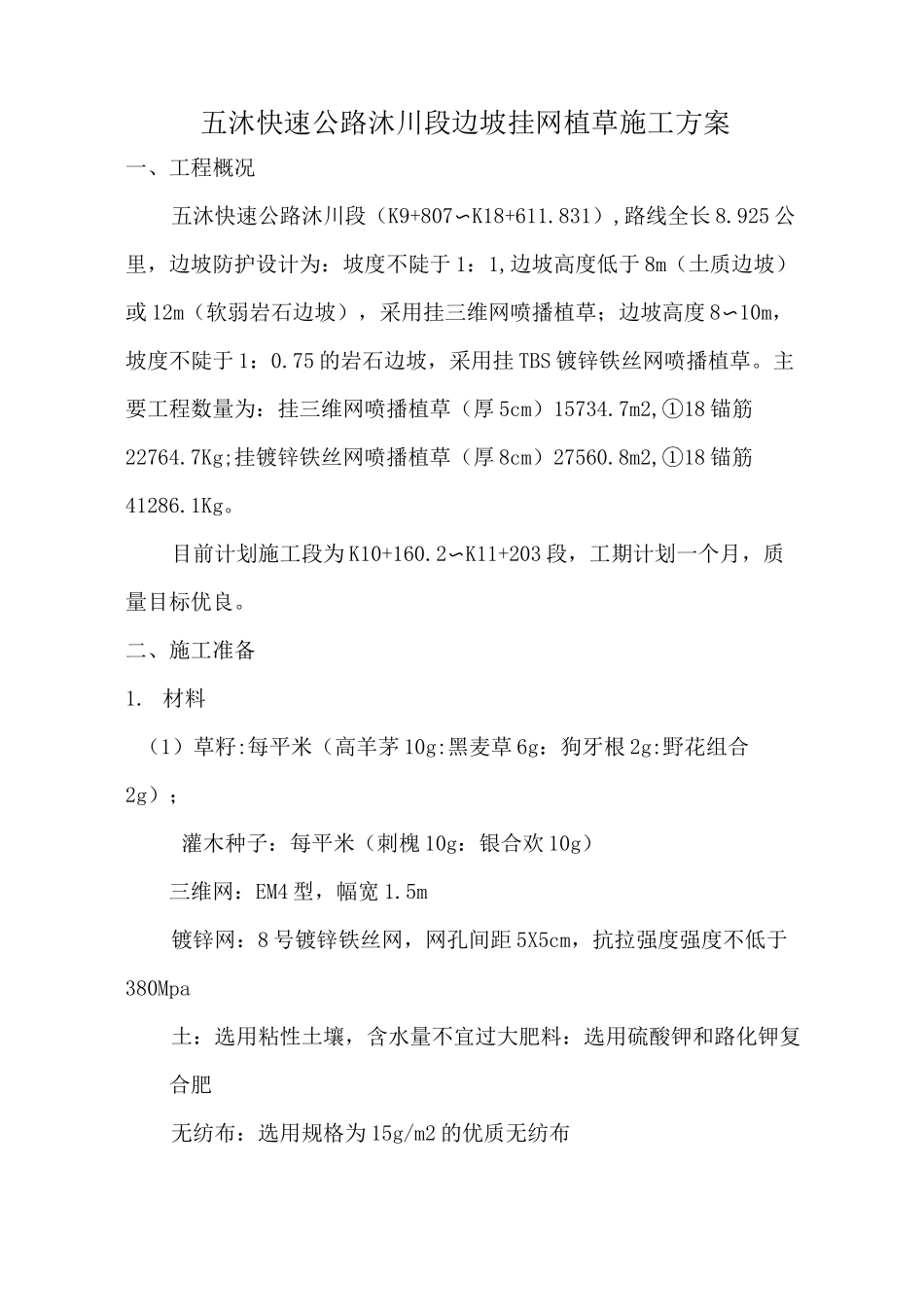

五沐快速公路沐川段边坡挂网植草施工方案一、工程概况五沐快速公路沐川段(K9+807〜K18+611
831),路线全长 8
925 公里,边坡防护设计为:坡度不陡于 1:1,边坡高度低于 8m(土质边坡)或 12m(软弱岩石边坡),采用挂三维网喷播植草;边坡高度 8〜10m,坡度不陡于 1:0
75 的岩石边坡,采用挂 TBS 镀锌铁丝网喷播植草
主要工程数量为:挂三维网喷播植草(厚 5cm)15734
7m2,①18 锚筋22764
7Kg;挂镀锌铁丝网喷播植草(厚 8cm)27560
8m2,①18 锚筋41286
目前计划施工段为 K10+160
2〜K11+203 段,工期计划一个月,质量目标优良
二、施工准备1
材料(1)草籽:每平米(高羊茅 10g:黑麦草 6g:狗牙根 2g:野花组合2g);灌木种子:每平米(刺槐 10g:银合欢 10g)三维网:EM4 型,幅宽 1

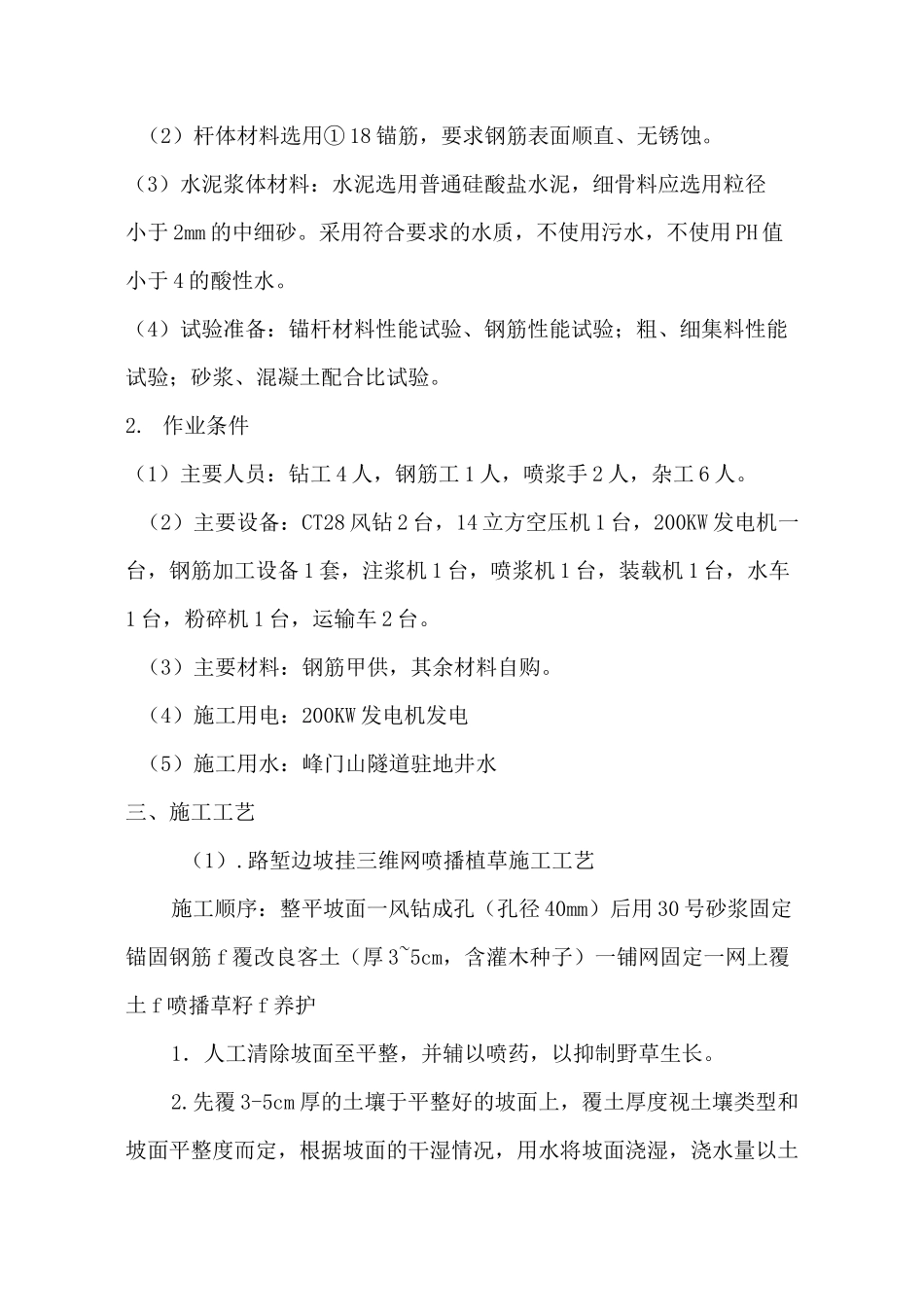

5m镀锌网:8 号镀锌铁丝网,网孔间距 5X5cm,抗拉强度强度不低于380Mpa土:选用粘性土壤,含水量不宜过大肥料:选用硫酸钾和路化钾复合肥无纺布:选用规格为 15g/m2 的优质无纺布(2)杆体材料选用① 18 锚筋,要求钢筋表面顺直、无锈蚀
(3)水泥浆体材料:水泥选用普通硅酸盐水泥,细骨料应选用粒径小于 2mm 的中细砂
采用符合要求的水质,不使用污水,不使用 PH 值小于 4 的酸性水
(4)试验准备:锚杆材料性能试验、钢筋性能试验;粗、细集料性能试验;砂浆、混凝土配合比试验
作业条件(1)主要人员:钻工 4 人,钢筋工 1 人,喷浆手 2 人,杂工 6 人
(2)主要设备:CT28 风钻 2 台,14 立方空压机 1 台,200KW 发电机一台,钢筋加工设备 1 套,注浆机 1 台,喷浆机 1 台,装载机 1 台,水车1 台,粉碎机 1 台,运输车 2 台
