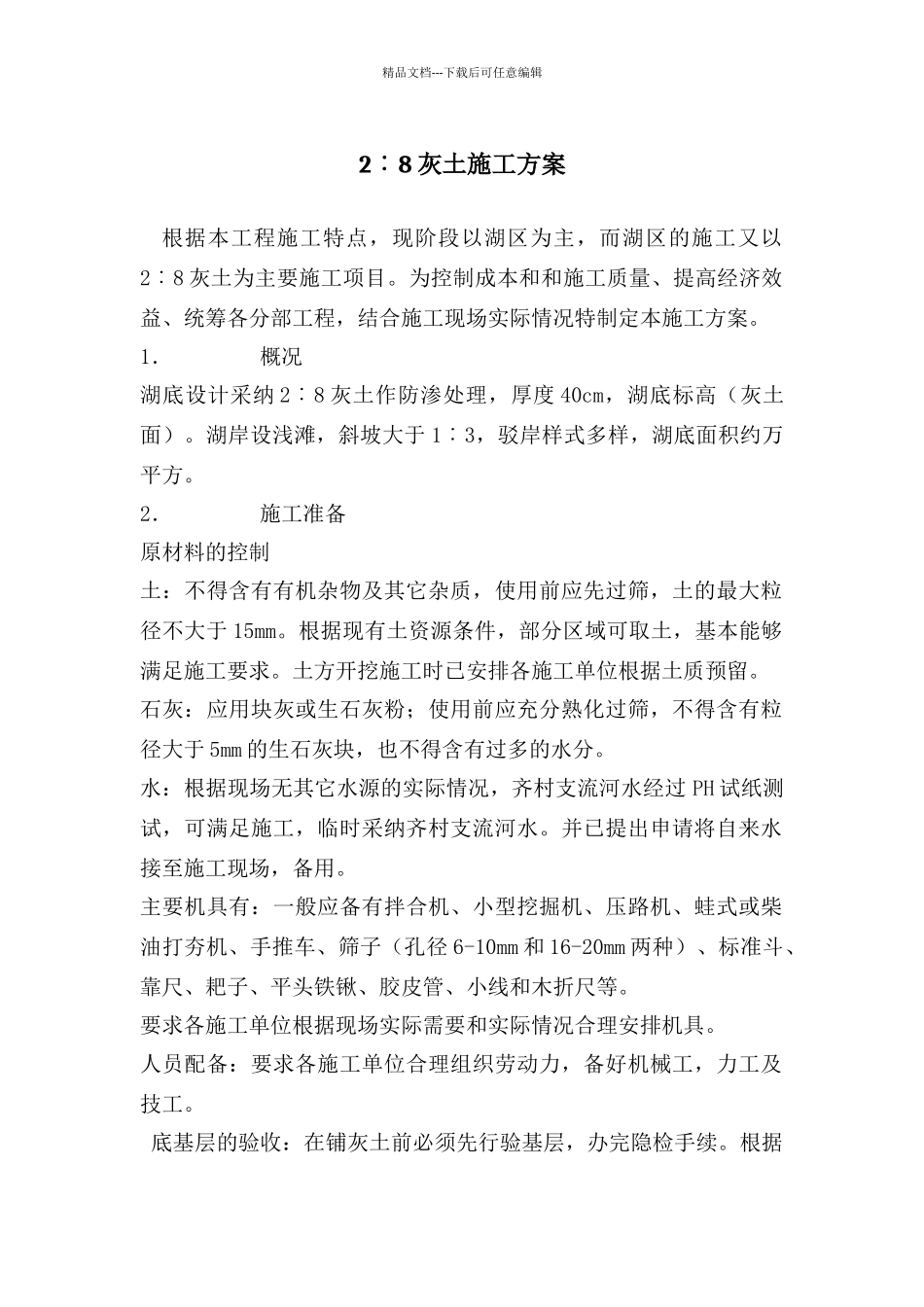

精品文档---下载后可任意编辑2︰8 灰土施工方案 根据本工程施工特点,现阶段以湖区为主,而湖区的施工又以2︰8 灰土为主要施工项目。为控制成本和和施工质量、提高经济效益、统筹各分部工程,结合施工现场实际情况特制定本施工方案。1. 概况湖底设计采纳 2︰8 灰土作防渗处理,厚度 40cm,湖底标高(灰土面)。湖岸设浅滩,斜坡大于 1︰3,驳岸样式多样,湖底面积约万平方。2. 施工准备原材料的控制土:不得含有有机杂物及其它杂质,使用前应先过筛,土的最大粒径不大于 15mm。根据现有土资源条件,部分区域可取土,基本能够满足施工要求。土方开挖施工时已安排各施工单位根据土质预留。石灰:应用块灰或生石灰粉;使用前应充分熟化过筛,不得含有粒径大于 5mm 的生石灰块,也不得含有过多的水分。水:根据现场无其它水源的实际情况,齐村支流河水经过 PH 试纸测试,可满足施工,临时采纳齐村支流河水。并已提出申请将自来水接至施工现场,备用。主要机具有:一般应备有拌合机、小型挖掘机、压路机、蛙式或柴油打夯机、手推车、筛子(孔径 6-10mm 和 16-20mm 两种)、标准斗、靠尺、耙子、平头铁锹、胶皮管、小线和木折尺等。要求各施工单位根据现场实际需要和实际情况合理安排机具。人员配备:要求各施工单位合理组织劳动力,备好机械工,力工及技工。 底基层的验收:在铺灰土前必须先行验基层,办完隐检手续。根据精品文档---下载后可任意编辑现场实际情况要求各施工单位对具备灰土施工条件的区域分区分步验收,并要求有质量验收记录,作好资料的管理。 洒水湿润底基层顶面3、施工总体安排为满足进度要求,赶在雨季来临之前将湖底处理完成, 本工程计划各施工单位根据自己的区域分区分段施工。 各区域平坦部分先将湖底标高挖至设计要求,原湖底要求清净淤泥,原土经压路机最少过压两遍至三遍后并经现场验收方可进行灰土的施工。本着成本管理的目标,可用做灰土原材料的土已经安排各施工单位预留。安排在进行部分区域做灰土的同时,对预留的区域进行土方开挖。灰土处理的同时对取土点做开挖及做灰土的准备。灰土总厚度 40cm,根据选用机械宜分二层施工,平均每层压实厚度 20cm。齐村支流穿过湖区,临时用作整体降水使用。现场考虑先将河道两岸的湖区完成灰土,并根据天气及水位地质条件适时及时完成河道防渗处理。河道处理遵循成本管理的原则,在现阶段施工道路畅通情况下,将河道含有草根等杂物的表层土及河底腐植淤泥...
