电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

成品钢筋混凝土化粪池施工方案

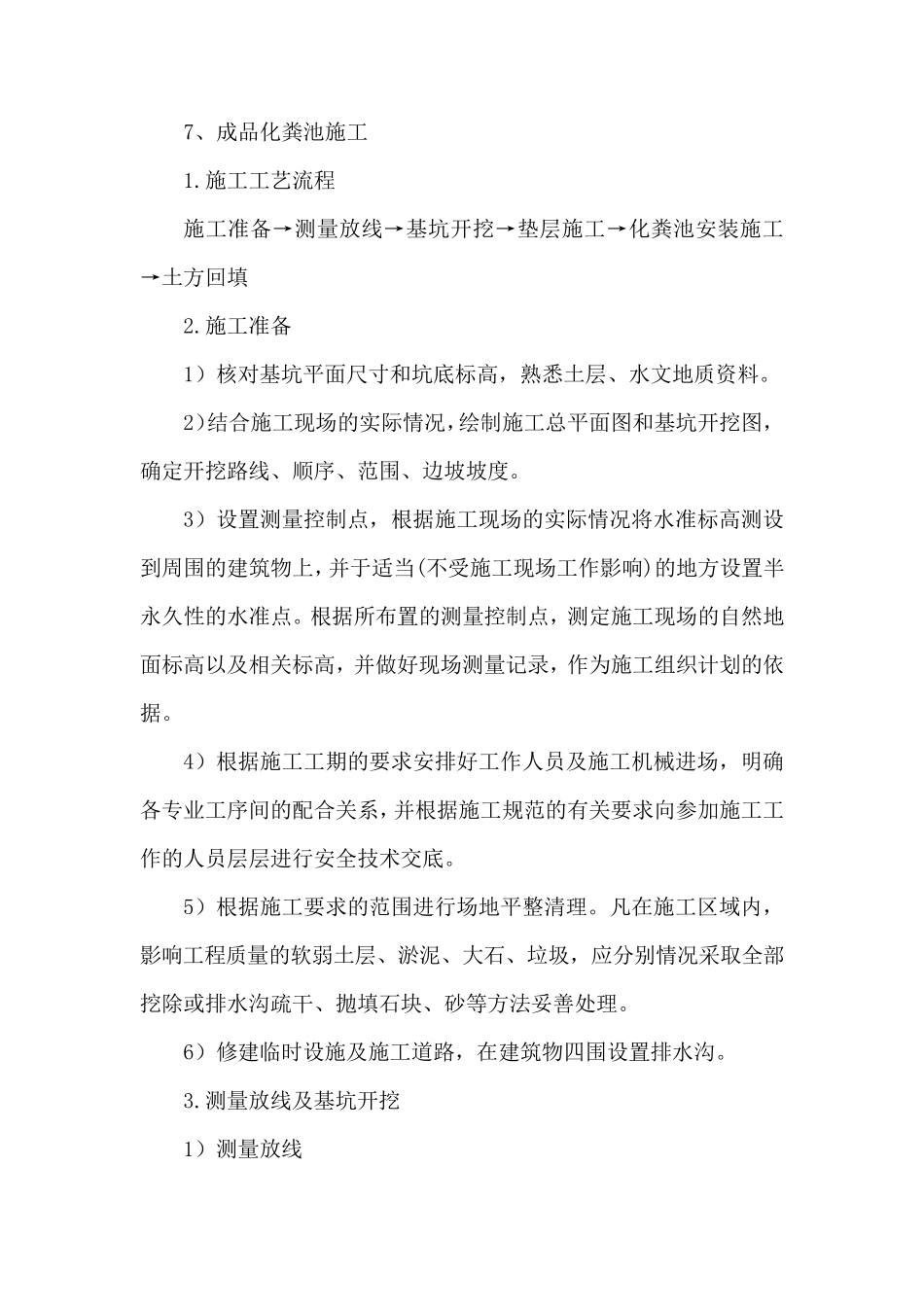

成品钢筋混凝土化粪池施工方案_第1页
1/6

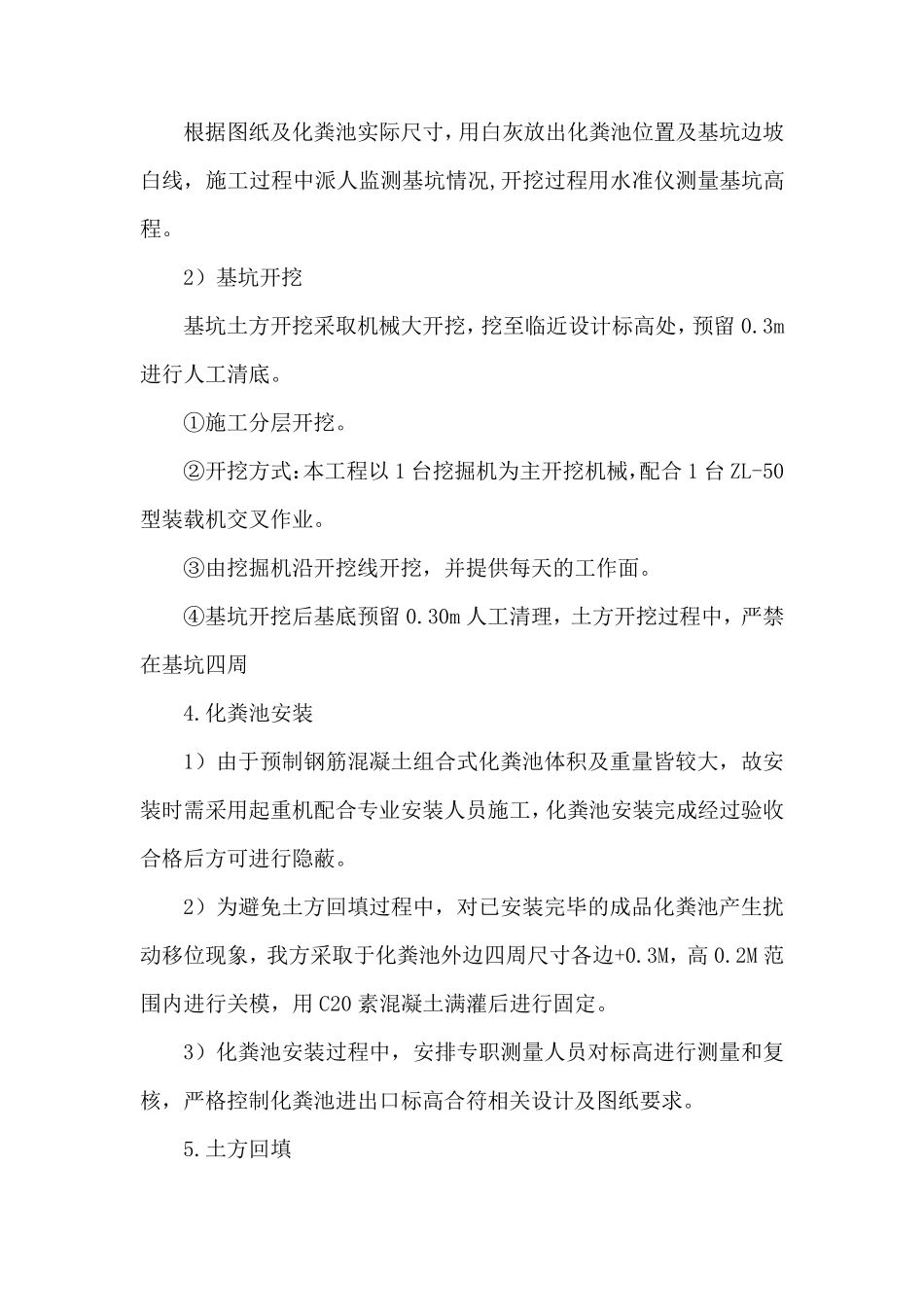

成品钢筋混凝土化粪池施工方案_第2页
2/6

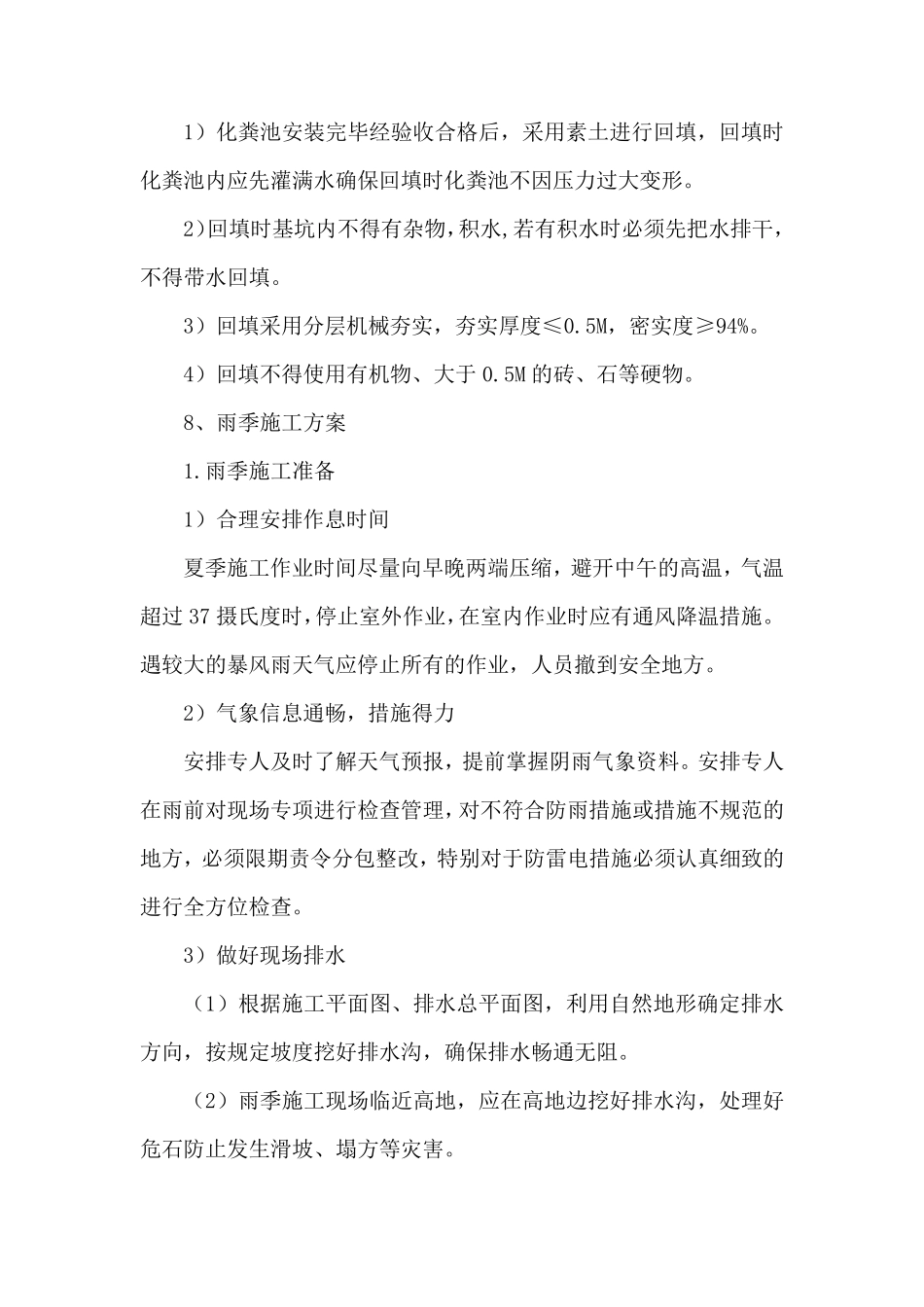

成品钢筋混凝土化粪池施工方案_第3页
3/6
7、成品化粪池施工 1.施工工艺流程 施工准备→测量放线→基坑开挖→垫层施工→化粪池安装施工→土方回填 2.施工准备 1)核对基坑平面尺寸和坑底标高,熟悉土层、水文地质资料。 2)结合施工现场的实际情况,绘制施工总平面图和基坑开挖图,确定开挖路线、顺序、范围、边坡坡度。 3)设置测量控制点,根据施工现场的实际情况将水准标高测设到周围的建筑物上,并于适当(不受施工现场工作影响)的地方设置半永久性的水准点。根据所布置的测量控制点,测定施工现场的自然地面标高以及相关标高,并做好现场测量记录,作为施工组织计划的依据。 4)根据施工工期的要求安排好工作人员及施工机械进场,明确各专业工序间的配合关系,并根据施工规范的有关要求向参加施工工作的人员层层进行安全技术交底。 5)根据施工要求的范围进行场地平整清理。凡在施工区域内,影响工程质量的软弱土层、淤泥、大石、垃圾,应 分 别 情况采 取 全部挖除 或 排水沟 疏 干 、抛 填石块 、砂 等 方法 妥 善 处 理。 6)修 建临 时 设施及施工道 路,在建筑物四 围设置排水沟 。 3.测量放线及基坑开挖 1)测量放线 根据图纸及化粪池实际尺寸,用白灰放出化粪池位置及基坑边坡白线,施工过程中派人监测基坑情况,开挖过程用水准仪测量基坑高程。 2)基坑开挖 基坑土方开挖采取机械大开挖,挖至临近设计标高处,预留0.3m进行人工清底。 ①施工分层开挖。 ②开挖方式:本工程以 1 台挖掘机为主开挖机械,配合 1 台 ZL-50型装载机交叉作业。 ③由挖掘机沿开挖线开挖,并提供每天的工作面。 ④基坑开挖后基底预留0.30m 人工清理,土方开挖过程中,严禁在基坑四周 4.化粪池安装 1)由于预制钢筋混凝土组合式化粪池体积及重量皆较大,故安装时需采用起重机配合专业安装人员施工,化粪池安装完成经过验收合格后方可进行隐蔽。 2)为避免土方回填过程中,对已安装完毕的成品化粪池产生扰动移位现象,我方采取于化粪池外边四周尺寸各边+0.3M,高0.2M 范围内进行关模,用C20 素混凝土满灌后进行固定。 3)化粪池安装过程中,安排 专职 测量人员对标高进行测量和 复核 ,严格控 制化粪池进出口 标高合符 相 关设计及图纸要 求 。 5.土方回填 1)化粪池安装完毕经验收合格后,采用素土进行回填,回填时化粪池内应先灌满水确保回填时化粪池不因压力过大变形。 2)回填时基坑内不得有杂物,积水,若有积水时必须先把水排干...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

成品钢筋混凝土化粪池施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
