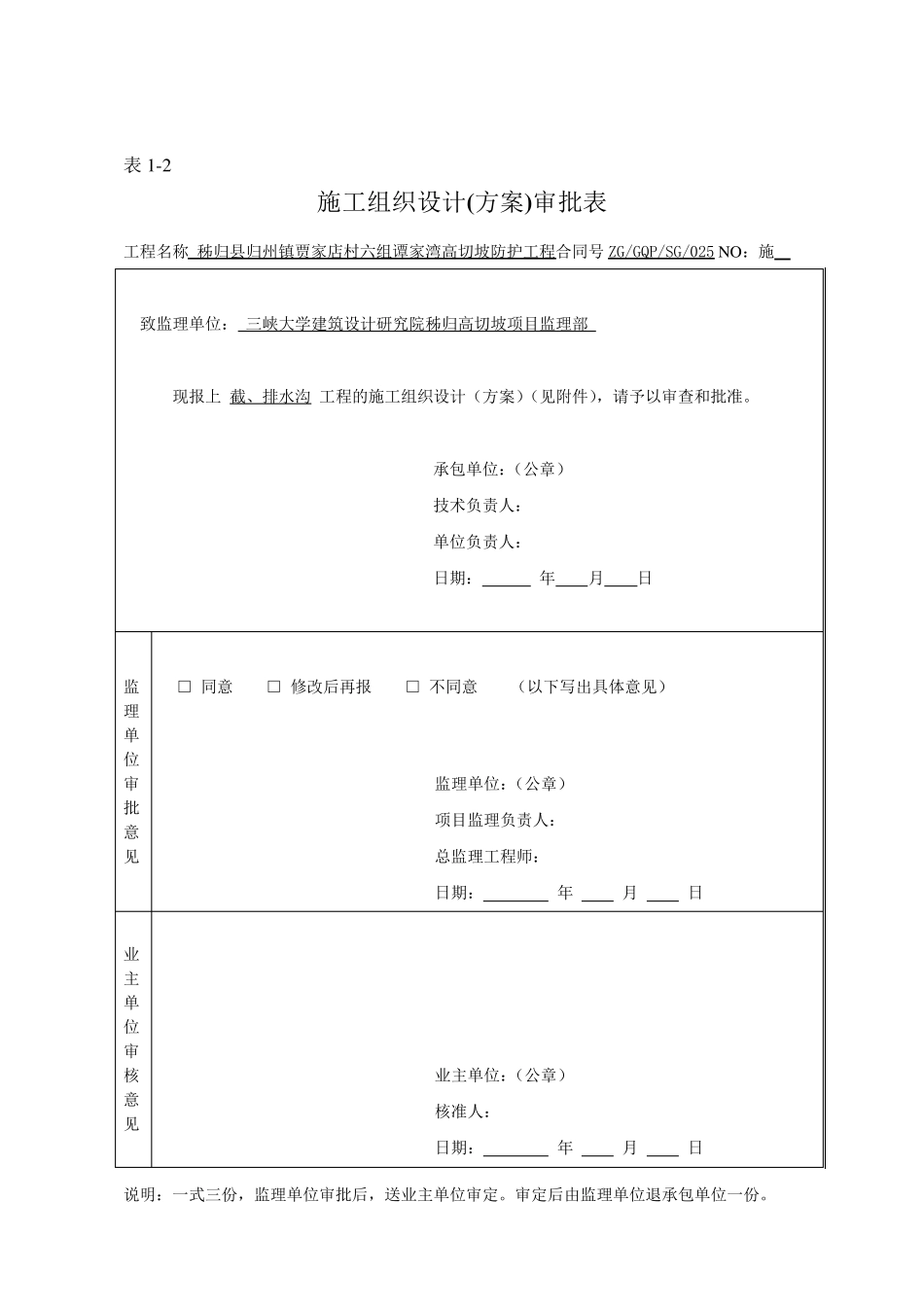

表1-2 施工组织设计(方案)审批表 工程名称 秭归县归州镇贾家店村六组谭家湾高切坡防护工程合同号ZG/GQP/SG/025 N O :施 致监理单位: 三峡大学建筑设计研究院秭归高切坡项目监理部 现报上 截、排水沟 工程的施工组织设计(方案)(见附件),请予以审查和批准
承包单位:(公章) 技术负责人: 单位负责人: 日期: 年 月 日 监理单位审批意见 □ 同意 □ 修改后再报 □ 不同意 (以下写出具体意见) 监理单位:(公章) 项目监理负责人: 总监理工程师: 日期: 年 月 日 业主单位审核意见 业主单位:(公章) 核准人: 日期: 年 月 日 说明:一式三份,监理单位审批后,送业主单位审定
审定后由监理单位退承包单位一份

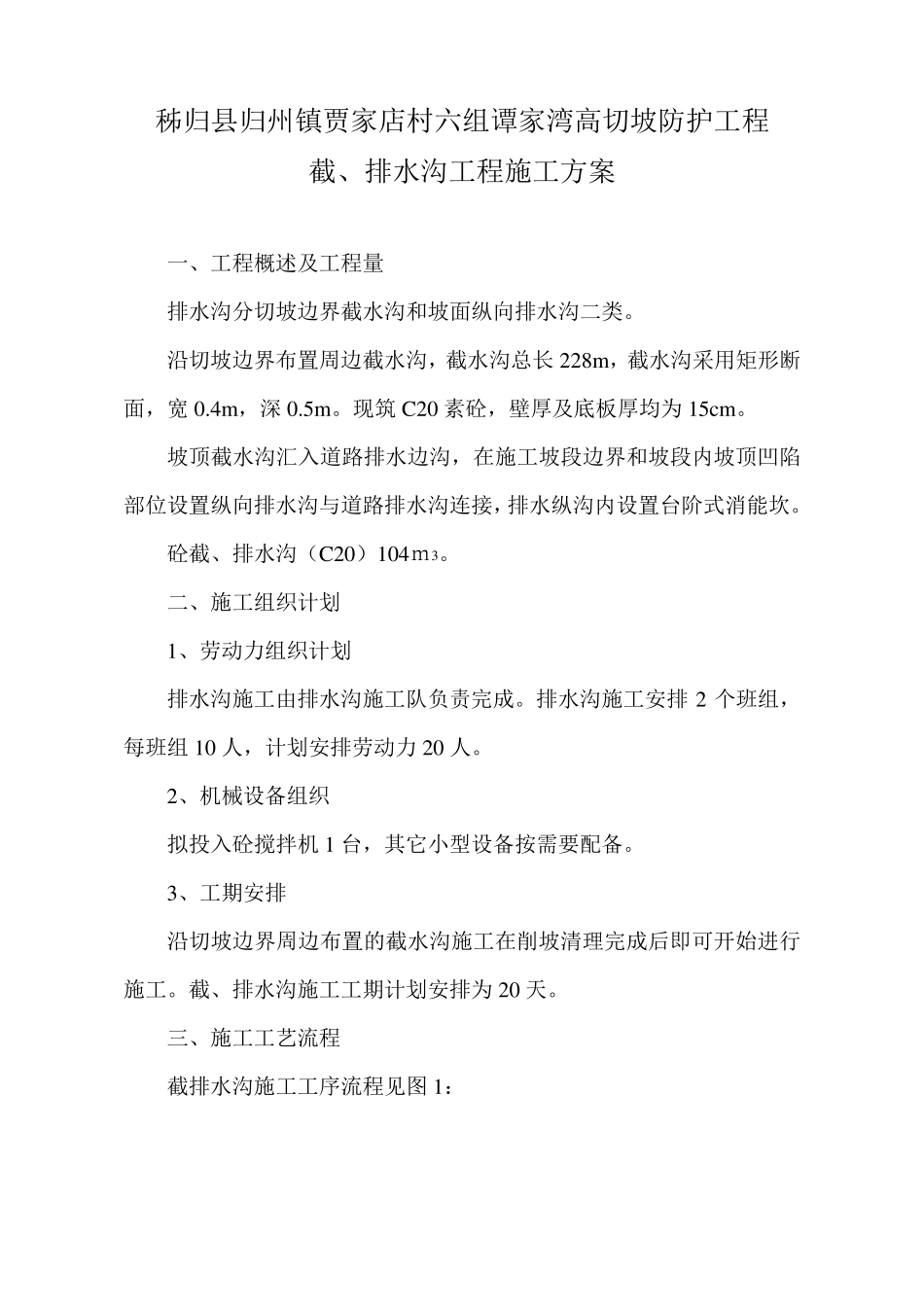

秭归县归州镇贾家店村六组谭家湾高切坡防护工程 截、排水沟工程 施工方案 编制: 审核: 河南省郑州地质工程勘察院 2007 年 5 月 3 日 秭归县归州镇贾家店村六组谭家湾高切坡防护工程 截、排水沟工程施工方案 一、工程概述及工程量 排水沟分切坡边界截水沟和坡面纵向排水沟二类
沿切坡边界布置周边截水沟,截水沟总长 228m ,截水沟采用矩形断面,宽 0
4m ,深 0
现筑 C20 素砼,壁厚及底板厚均为 15cm
坡顶截水沟汇入道路排水边沟,在施工坡段边界和坡段内坡顶凹陷部位设置纵向排水沟与道路排水沟连接,排水纵沟内设置台阶式消能坎
砼截、排水沟(C20)104m3
二、施工组织计划 1、劳动力组织计划 排水沟施工由排水沟施工队负责完成
排水沟施工安排 2 个班组,每班组10 人,计划安排劳动力 20 人
2、机械设备组织 拟投入砼搅拌机 1 台,其它小型设备按需要配备
3、工期安排 沿切坡边界周边布置的截水沟施工在削坡清理完成后即可开始进行施工
截、排水沟施工工期计划安排为 20 天
三、施工工艺流程 截排水沟
