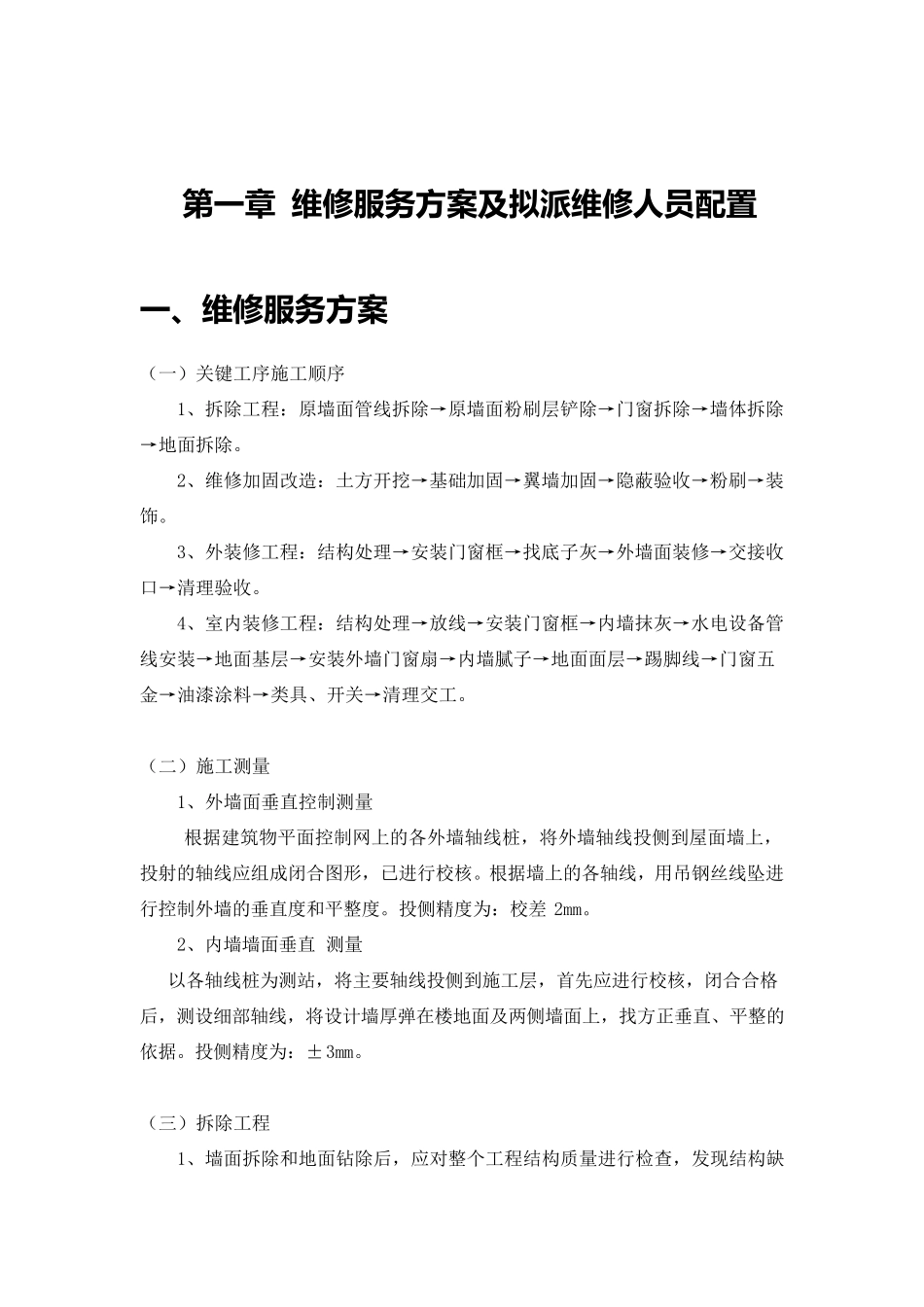

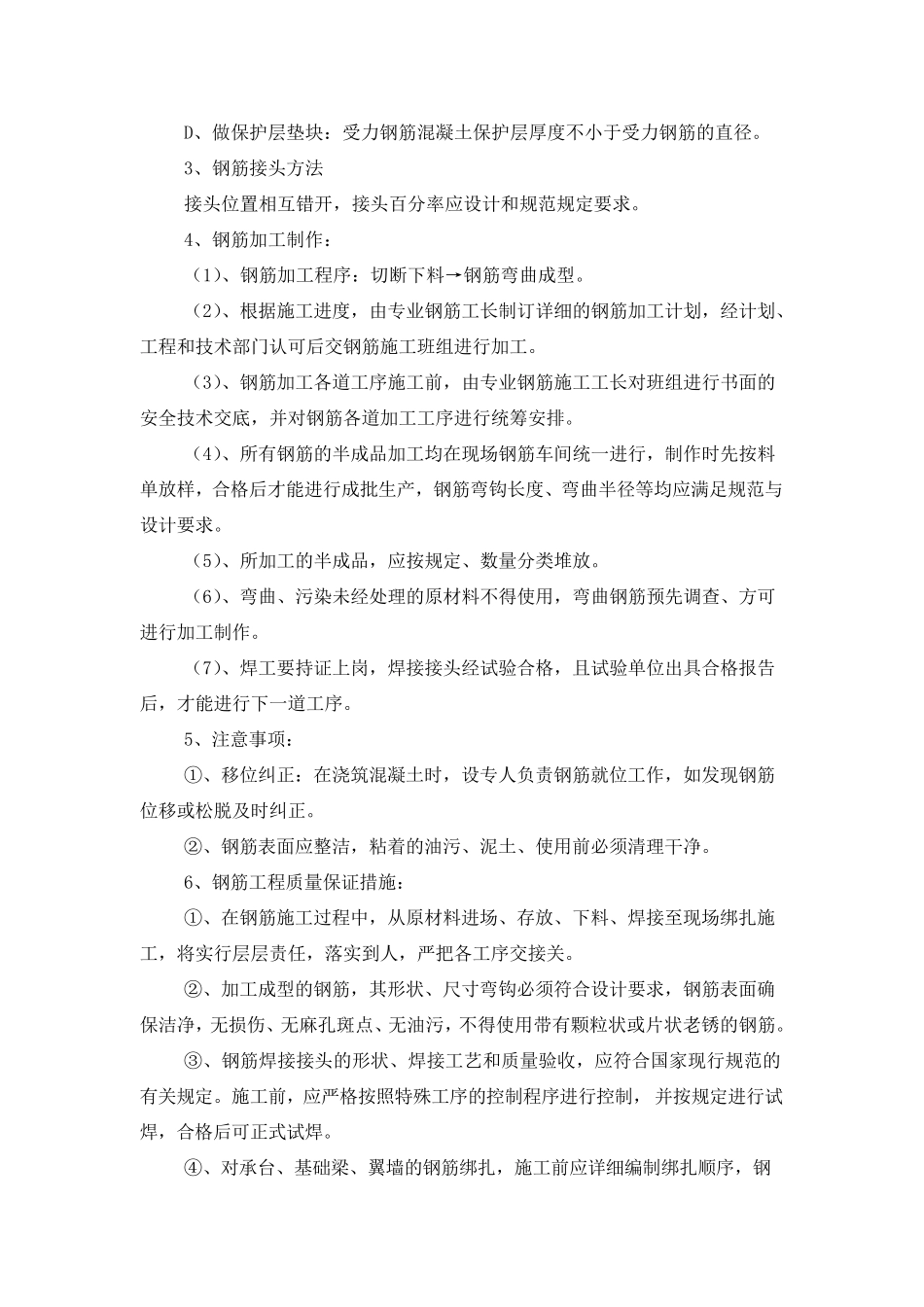

第 一 章 维 修 服 务 方 案 及 拟 派 维 修 人 员 配 置 一 、 维 修 服 务 方 案 ( 一 ) 关 键 工 序 施 工 顺 序 1、 拆 除 工 程 : 原 墙 面 管 线 拆 除 → 原 墙 面 粉 刷 层 铲 除 → 门 窗 拆 除 → 墙 体 拆 除→ 地 面 拆 除 。 2、 维 修 加 固 改 造 : 土 方 开 挖 → 基 础 加 固 → 翼 墙 加 固 → 隐 蔽 验 收 → 粉 刷 → 装饰 。 3、 外 装 修 工 程 : 结 构 处 理 → 安 装 门 窗 框 → 找 底 子 灰 → 外 墙 面 装 修 → 交 接 收口 → 清 理 验 收 。 4、 室 内 装 修 工 程 : 结 构 处 理 → 放 线 → 安 装 门 窗 框 → 内 墙 抹 灰 → 水 电 设 备 管线 安 装 → 地 面 基 层 → 安 装 外 墙 门 窗 扇 → 内 墙 腻 子 → 地 面 面 层 → 踢 脚 线 → 门 窗 五金 → 油 漆 涂 料 → 类 具 、 开 关 → 清 理 交 工 。 ( 二 ) 施 工 测 量 1、 外 墙 面 垂 直 控 制 测 量 根 据 建 筑 物 平 面 控 制 网 上 的 各 外 墙 轴 线 桩 , 将 外 墙 轴 线 投 侧 到 屋 面 墙 上 ,投 射 的 轴 线 应 组 成 闭 合 图 形 , 已 进 行 校 核 。 根 据 墙 上 的 各 轴 线 , 用 吊 钢 丝 线 坠 进行 控 制 外 墙 的 垂 直 度 和 平 整度 。 投 侧 精度 为: 校 差2mm。 2、 内 墙 墙 面 垂 直 测 量 以各 轴 线 桩 为测 站, 将 主要轴 线 投 侧 到 施 工 层 , 首先应 进 行 校 核 , 闭 合 合 格后, 测 设 细部轴 线 , 将 设 计墙 厚弹在楼地 面 及两侧 墙 面 上 , 找 方 正垂 直 、 平 整的依据 。 投 侧 精度 为: ±3mm。 ( 三) 拆 除 工 程 1、 墙 面 拆 除 和 地 面 钻除 后, 应 对整个工 程 结 构 质量 进 行 检查, 发现 结 构 缺 陷应及时向业主及设计部门汇报,确定处理方案,并认真按规定处理。 2、墙面拆除应从上至下拆除,拆除的垃圾要及时装袋并清运,不得集中堆于楼层之中。 (四)钢筋分项工程 1、动力和机器配备: 根据工程图纸钢筋用量对于我单...
