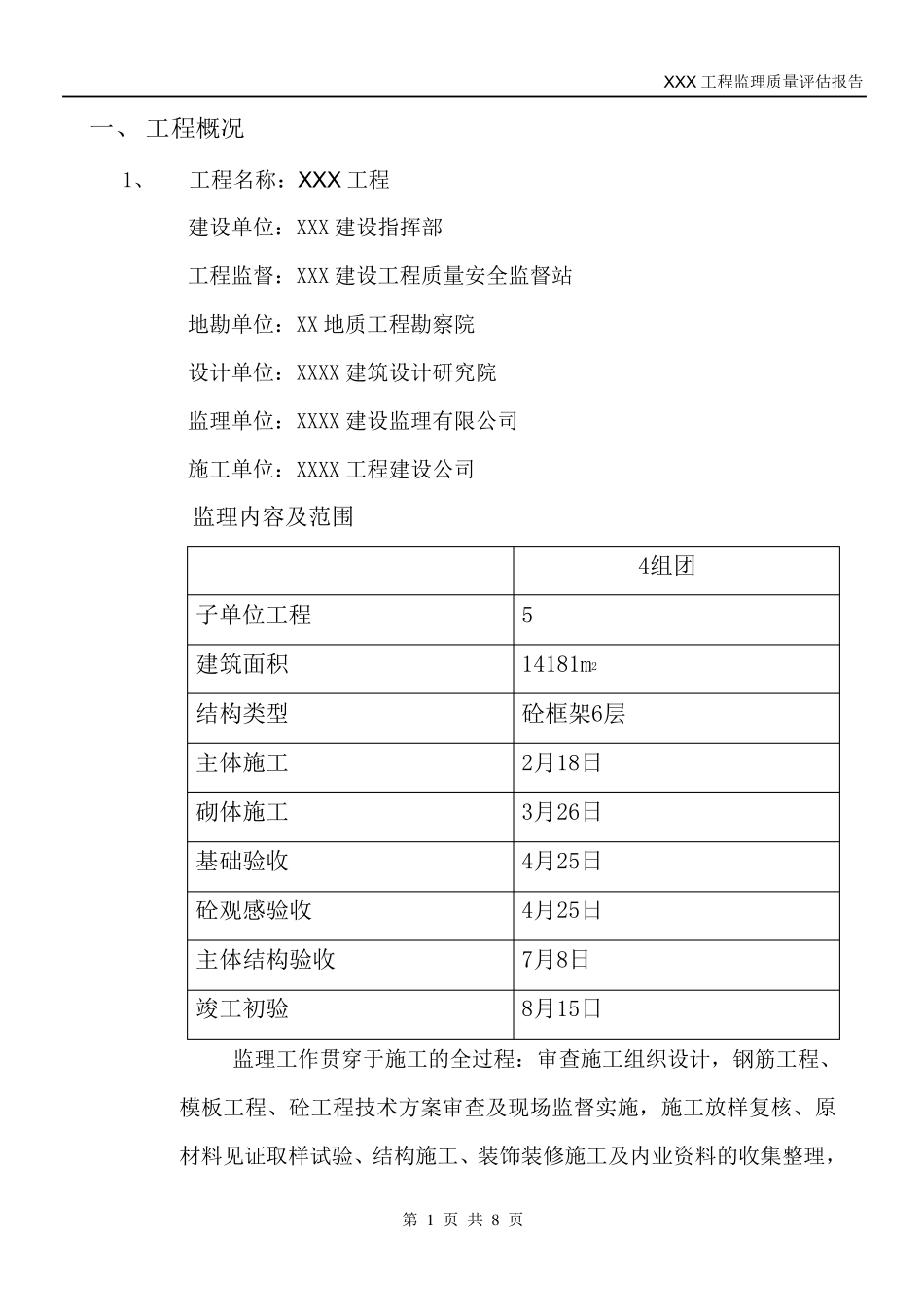

XXX 工程监理质量评估报告 第 1 页 共 8 页 一、 工程概况 1、 工程名称:XXX 工程 建设单位:XXX 建设指挥部 工程监督:XXX 建设工程质量安全监督站 地勘单位:XX 地质工程勘察院 设计单位:XXXX 建筑设计研究院 监理单位:XXXX 建设监理有限公司 施工单位:XXXX 工程建设公司 监理内容及范围 4组团 子单位工程 5 建筑面积 14181m2 结构类型 砼框架6层 主体施工 2月18日 砌体施工 3月26日 基础验收 4月25日 砼观感验收 4月25日 主体结构验收 7月8日 竣工初验 8月15日 监理工作贯穿于施工的全过程:审查施工组织设计,钢筋工程、模板工程、砼工程技术方案审查及现场监督实施,施工放样复核、原材料见证取样试验、结构施工、装饰装修施工及内业资料的收集整理,XXX 工程监理质量评估报告 第 2 页 共 8 页 监理对施工过程采取旁站、巡视、见证等手段进行监控,对关键工序如混凝土浇筑等重点工序进行了全过程旁站
2、 施工工期 施工单位 20XX 年 1 月 29 日至 20XXX 年 8 月 20 日完成了合同约定及变更的工作内容
二、 监理组织机构及监理人员投入、变更情况 我公司按照投标承诺组成了 X X X X 项目监理部,并上报建设单位同意:X 项目总协调,X 任总监理工程师,X X X 担任土建监理工程师,X X 担任水电监理工程师,X X 任见证员、X X X 任监理员的项目监理部,负责对本项目施工进行全过程监理;合同履行过程中由于工作变动原因,水电监理工程师变更为 X X
三、 施工情况及施工单位合同完成情况 施工单位按照合同组建了项目经理部,配备了相应部门,建立健全了质量保证体系,按照合同约定内容完成了基础、主体、装饰、水电、室外工程的施工及相应变更的工作内容

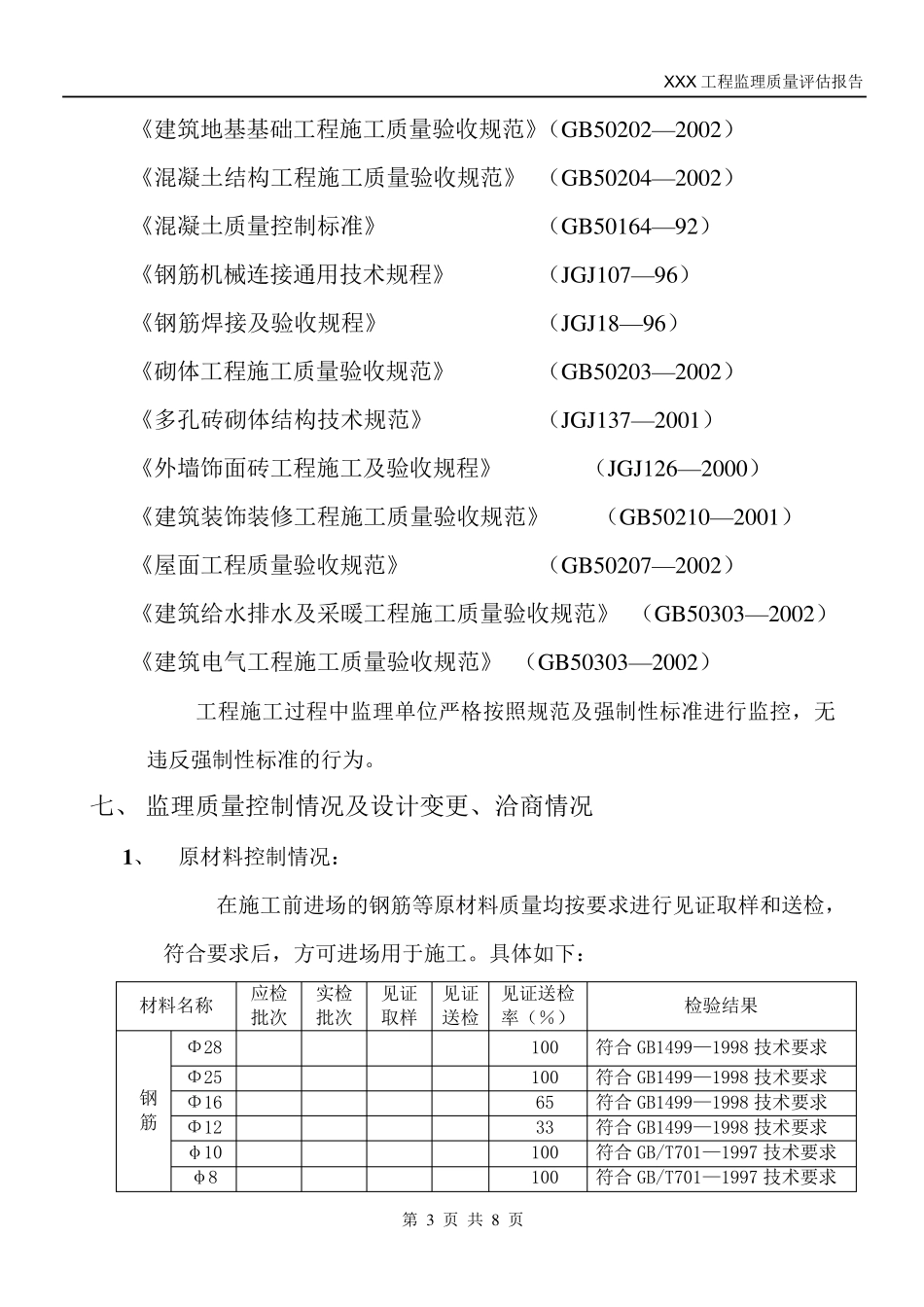

四、 质量控制目标 本工程质量控制目标为:合
