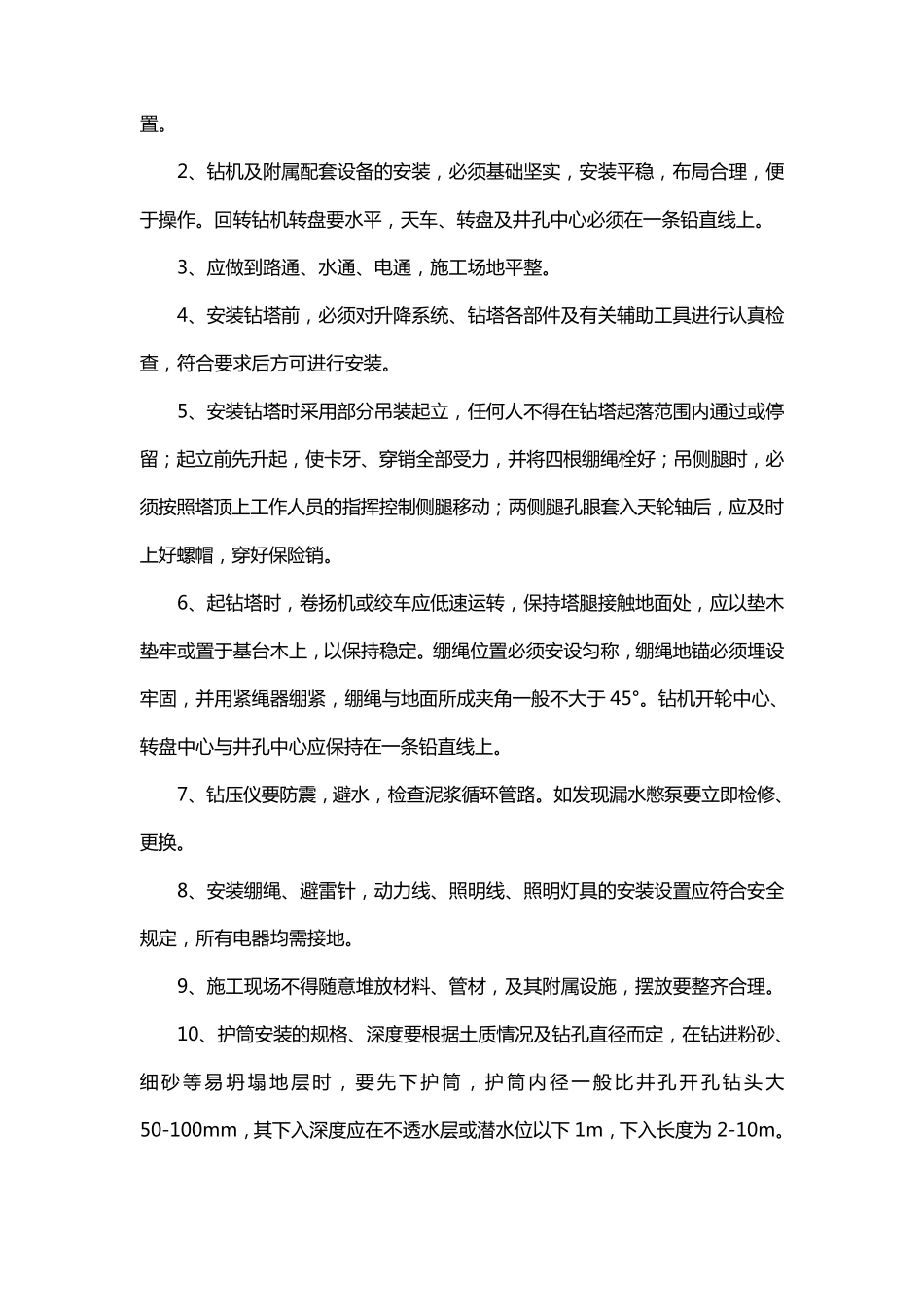

打 井 de 施工方案 打 井 施 工 工 艺 及 注 意 要 点 : 1、根据水井 出水量要 求,井 孔结构设计井 深、井 径,结合地层情况选好钻探机型以及 相应的辅助设备。 2、钻孔之前应做好机台调平,设备布置,器材堆存,塔架竖立,钻机安放等工作。 3、在松散地层中钻探成孔,最好采用冲击式钻机清水水压逐级扩孔法施 工 工 艺 。 4、在基岩含水层中钻孔成孔,最好采用回转式岩心钻进,在钻进过程中,应进行地下水水位和循环液孔内消失量等水文地质观测。 5、钻探成孔的过程中,应根据技术要 求进行描述、分层取土样、取水样、测温等。还要 保证取样质量和数量。 成井 工 艺 : 返上泥浆与压入的稀浆水的浓度基本相同 时 ,换 浆即 已 完 成。 3、下管 。下管 必 须 按 技术要 求进行。要 安装 井 管 找 中器,焊 工 作业 ,并 加 焊 2-4块 拉 板 ,必 要 时 管 内须 加 浮 板 ,管 底 必 须 用钢 板 焊 封 。 4、填 砾 料 。将 选好的砾 料 投 入井 管 过滤 器及 孔壁 之间 的环状 空 间 内。根据地质技术要 求和地层情况选用静 止 投 砾 法,管 外 返水投 砾 法,抽 水填 砾 法等工 艺 。 5、止 水。常 用方 法为 粘 土球 止 水法。必 须 保证粘 土球 质量,并 保证分层填 入,逐层填 满 ,填 实 。 1.2.2 设备安装 1、安装 钻机前,应对 现 场 电 话 线 、地埋 电 缆 、构筑 物 、管 道 、高 压线 等进行详 细 的查 看 ,关 应根据《 机井 技术规 范 》 要 求,选择 合适 的井 位。确 定 机井 位置 。 2、钻机及附属配套设备的安装,必须基础坚实,安装平稳,布局合理,便于操作。 回转钻机转盘要水平,天车、转盘及井孔中心必须在一条铅直线上。 3、应做到路通、水通、电通,施工场地平整。 4、安装钻塔前,必须对升降系统、钻塔各部件及有关辅助工具进行认真检查,符合要求后方可进行安装。 5、安装钻塔时采用部分吊装起立,任何人不得在钻塔起落范围内通过或停留;起立前先升起,使卡牙、穿销全部受力,并将四根绷绳栓好;吊侧腿时,必须按照 塔顶 上工作人员 的指 挥 控 制 侧腿移 动 ;两 侧腿孔眼 套入 天轮 轴 后,应及时上好螺 帽 ,穿好保 险 销。 6、起钻塔时,卷 扬 机或绞 车应低 速 运 转,保 持 塔腿接 触 地面 处 ,...
