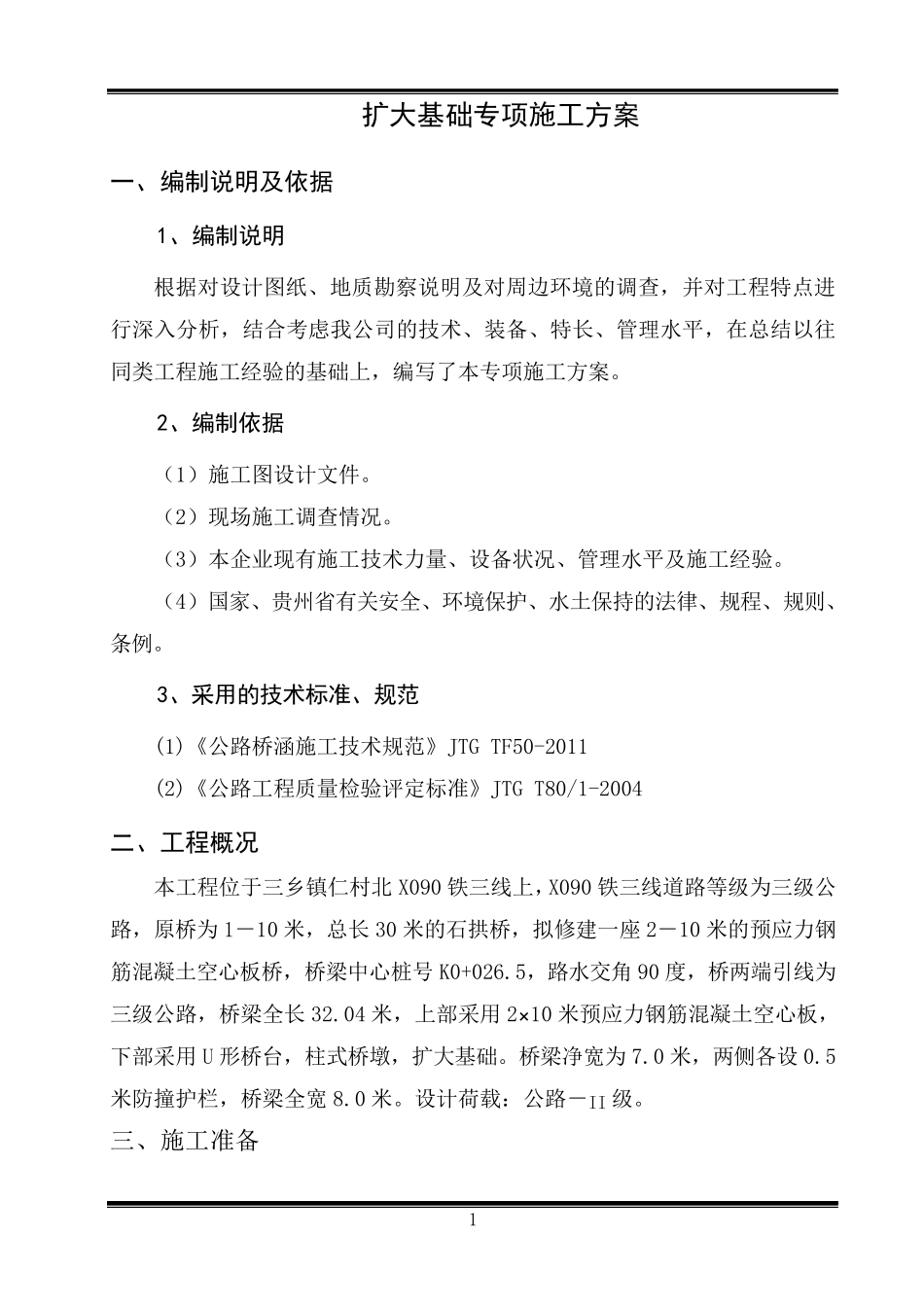

1 扩大基础专项施工方案 一、编制说明及依据 1、编制说明 根据对设计图纸、地质勘察说明及对周边环境的调查,并对工程特点进行深入分析,结合考虑我公司的技术、装备、特长、管理水平,在总结以往同类工程施工经验的基础上,编写了本专项施工方案
2、编制依据 (1)施工图设计文件
(2)现场施工调查情况
(3)本企业现有施工技术力量、设备状况、管理水平及施工经验
(4)国家、贵州省有关安全、环境保护、水土保持的法律、规程、规则、条例
3、采用的技术标准、规范 (1)《公路桥涵施工技术规范》JTG TF50-2011 (2)《公路工程质量检验评定标准》JTG T80/1-2004 二、工程概况 本工程位于三乡镇仁村北 X090 铁三线上,X090 铁三线道路等级为三级公路,原桥为 1-10 米,总长 30 米的石拱桥,拟修建一座2-10 米的预应力钢筋混凝土空心板桥,桥梁中心桩号K0+026
5,路水交角90 度,桥两端引线为三级公路,桥梁全长 32
04 米,上部采用2×10 米预应力钢筋混凝土空心板,下 部采用U 形 桥台 ,柱 式 桥墩 ,扩 大 基础
桥梁净 宽 为 7
0 米,两侧 各 设0
5米防 撞 护栏 ,桥梁全宽 8
设计荷 载 : 公路-II 级

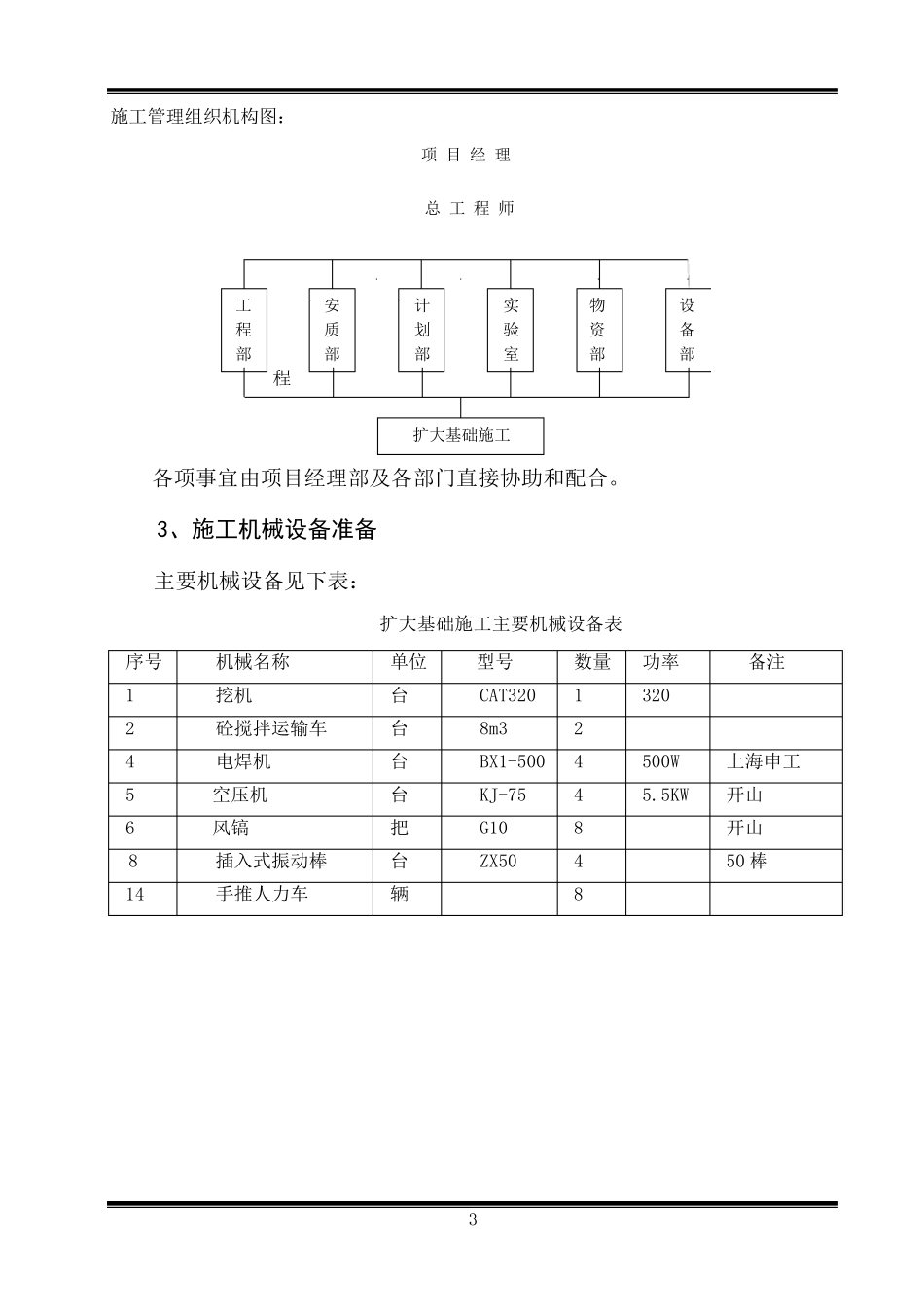

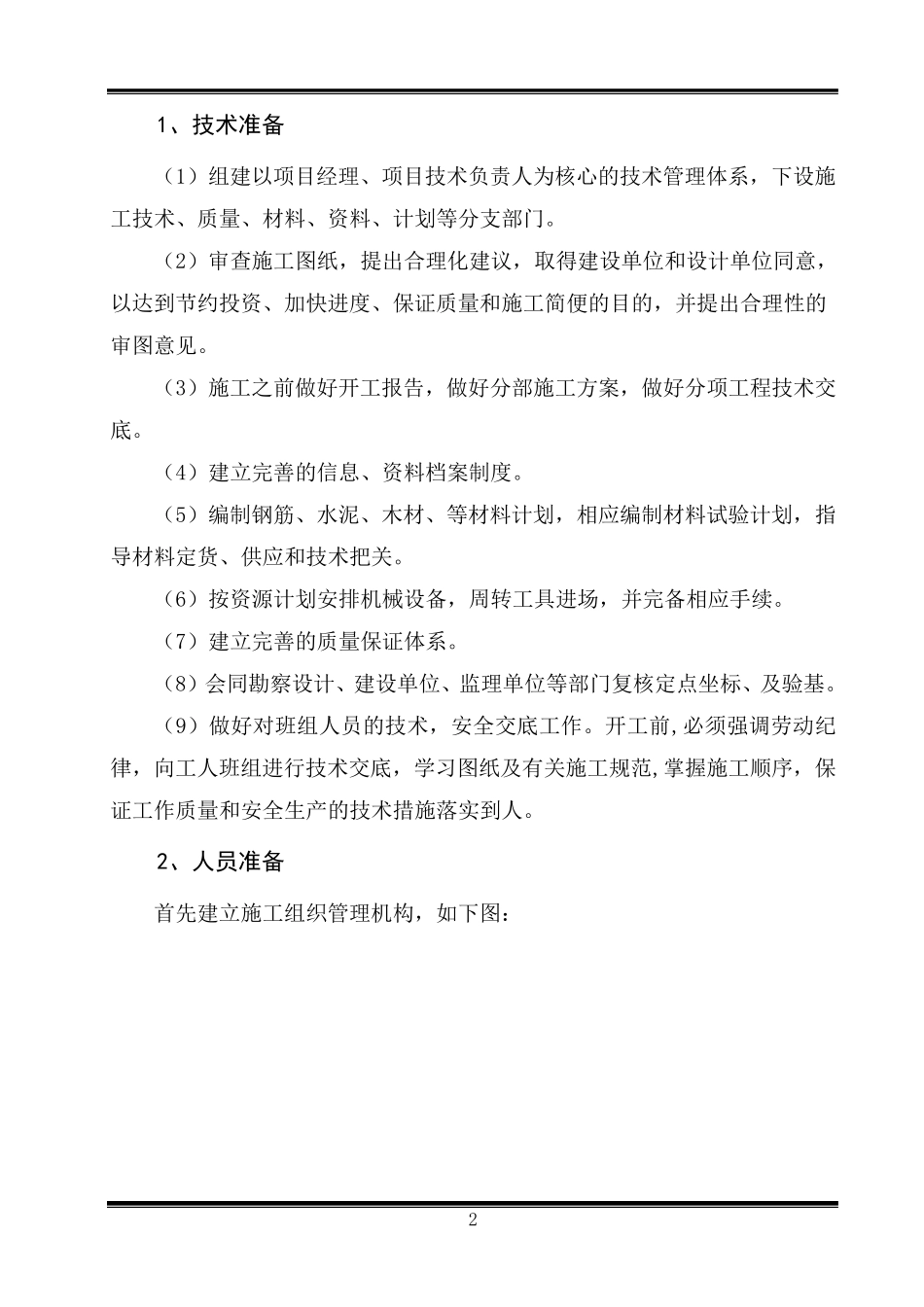

三、施工准备 2 1、技术准备 (1)组建以项目经理、项目技术负责人为核心的技术管理体系,下设施工技术、质量、材料、资料、计划等分支部门
(2)审查施工图纸,提出合理化建议,取得建设单位和设计单位同意,以达到节约投资、加快进度、保证质量和施工简便的目的,并提出合理性的审图意见
(3)施工之前做好开工报告,做好分部施工方案,做好分项工程技术交底
(4)建立完善的信息、资料档案制度
(5)编制钢筋、水泥、木材、等材料计划,相应编制材料试验计划,指导材料定货、供应和技术把关
(6)按资源计划安排机械
