电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

扩大基础桥梁施工方案

扩大基础桥梁施工方案_第1页
1/7
扩大基础桥梁施工方案_第2页
2/7

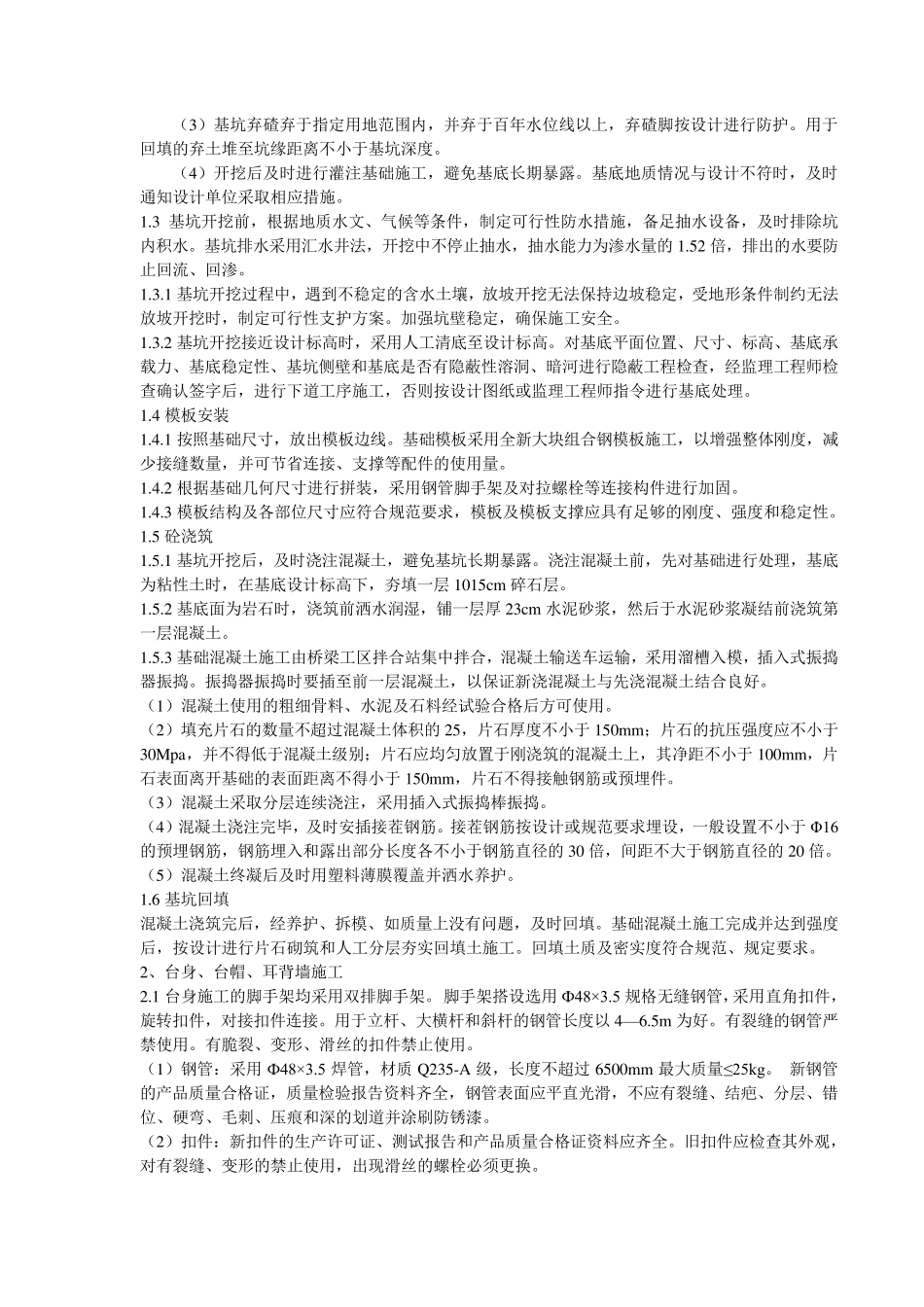

扩大基础桥梁施工方案_第3页

3/7
一、施工准备 1、技术准备 1.1 由项目总工程师组织工程技术人员,各职能部门人员认真查看复核施工方案、施工设计图及工程相关的规范、规程、标准。组织编写专项实施性施工方案,经业主及监理审定批准后,下发至作业组,并向全体施工人员进行交底,使本方案作为工作的依据,指导工程施工。 1.2 作好前期的测量工作,所使用仪器必须经检校合格后方能使用。测量成果必须准确,并经过复测检查,报审,确保万无一失。 1.3 根据地勘等相关资料,对模板支架进行仔细验算,确保工程质量和安全。 1.4 作好施工预案,充分考虑可能发生的意外情况及应对措施。 2、现场准备工作 2.1 正式开工前首先作好场地准备,包括钢筋、模板的制做场,形成施工通道。 2.2 工地接通水电、搭设工地围栏、搭建临时工棚;进行导线点、水准点的复测,建立施工控制网。 2.3 与相关部门及单位配合,探明施工区域内的各种地下管网必要时采用金属探测仪,通知业主尽快办理相关手续。 3、人员组织 3.1 首先对所有参与施工的人员进行严格技术交底,使其充分掌握具体施工工艺,树立质量第一的意识。组织以项目总工为主的技术培训会,使操作工人对桥台结构型式等熟悉掌握,做到心中有数,使工人充分了解施工工艺,做到施工中忙而不乱,保证现场施工在受控、有序进行。 3.2 其次严格作业值班制度,保证现场每一作业时间段内都有主要施工负责人进行现场管理和技术指导工作,投入足够的施工一线人员,保证工人轮班作业,不搞疲劳战术。 4、材料组织 根据现场施工组织情况,在施工前将所需材料提前运送至现场,所有进场材料均应经过试验室检验,并满足招投标文件对原材料各项指标的要求。 水泥:普通硅酸盐水泥。 砂:干净、质纯、细度模数符合要求,含泥量小于 5。 碎石:5~31.5m m 。 水:符合混凝土用水标准的水源。 5、机械设备 混凝土在桥梁工区拌合站拌和,当拌合站出现临时机械故障不能满足混凝土浇筑时,采取购买商品混凝土的方式以保证施工质量。为防止临时停电,施工现场配备 1 台 400KW 内燃发电机作为备用电源。 二、施工方案 1、定位放样 1.1 根据地质情况严格按设计要求及施工规范定出放坡率,放出边桩,再按照基础尺寸、深度确定基坑开挖尺寸,为便于立模,一般每边加宽 0.5m ~0.8m 。 1.2 基坑开挖 明挖扩大基础基坑开挖采用机械和人工开挖相结合,基坑开挖形式采取斜坡式。开挖时控制边坡坡度,保持边坡稳定。根据地质水文...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

扩大基础桥梁施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
