电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

高空脚手架方案2

高空脚手架方案2_第1页
1/8
高空脚手架方案2_第2页
2/8
高空脚手架方案2_第3页
3/8

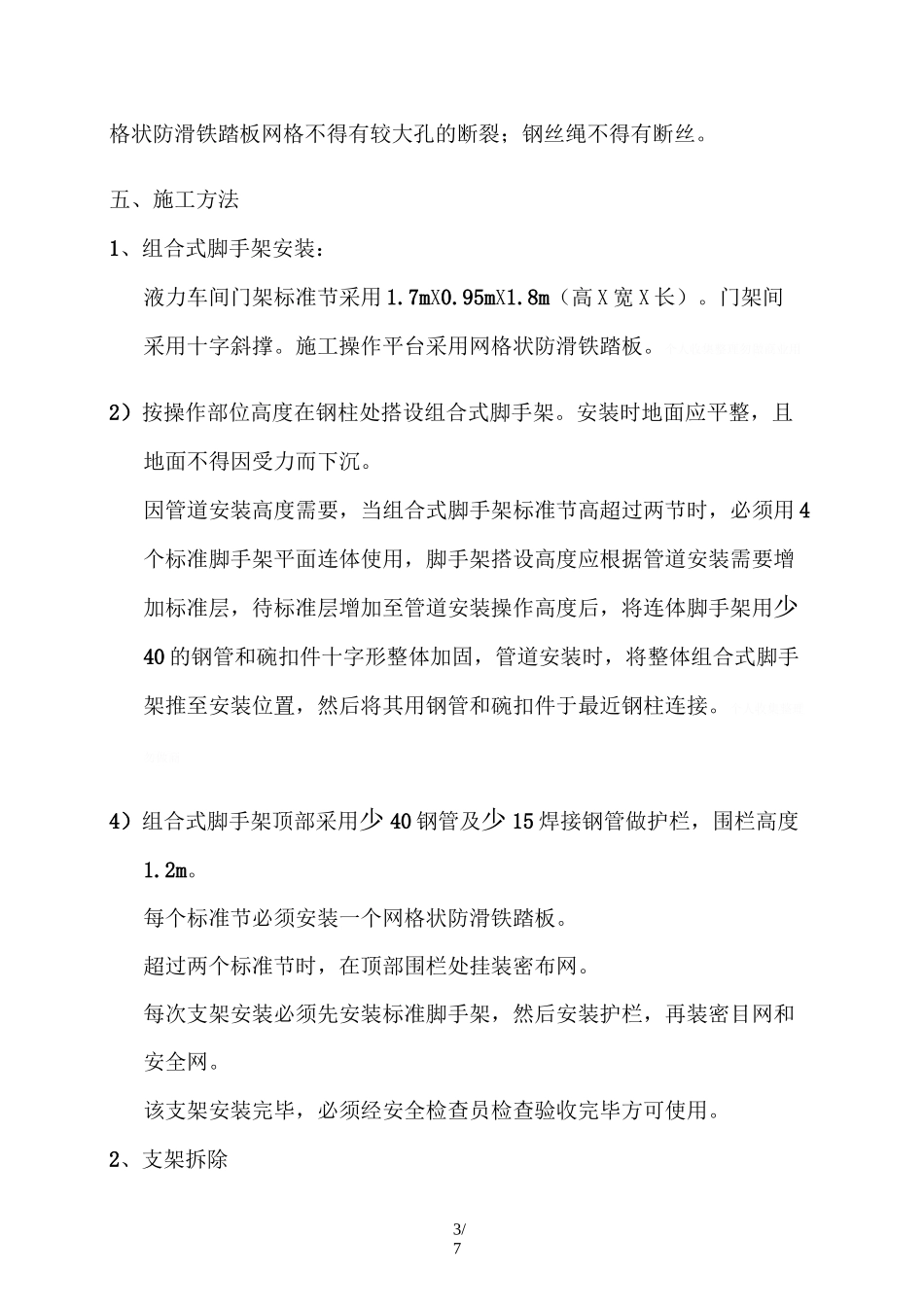

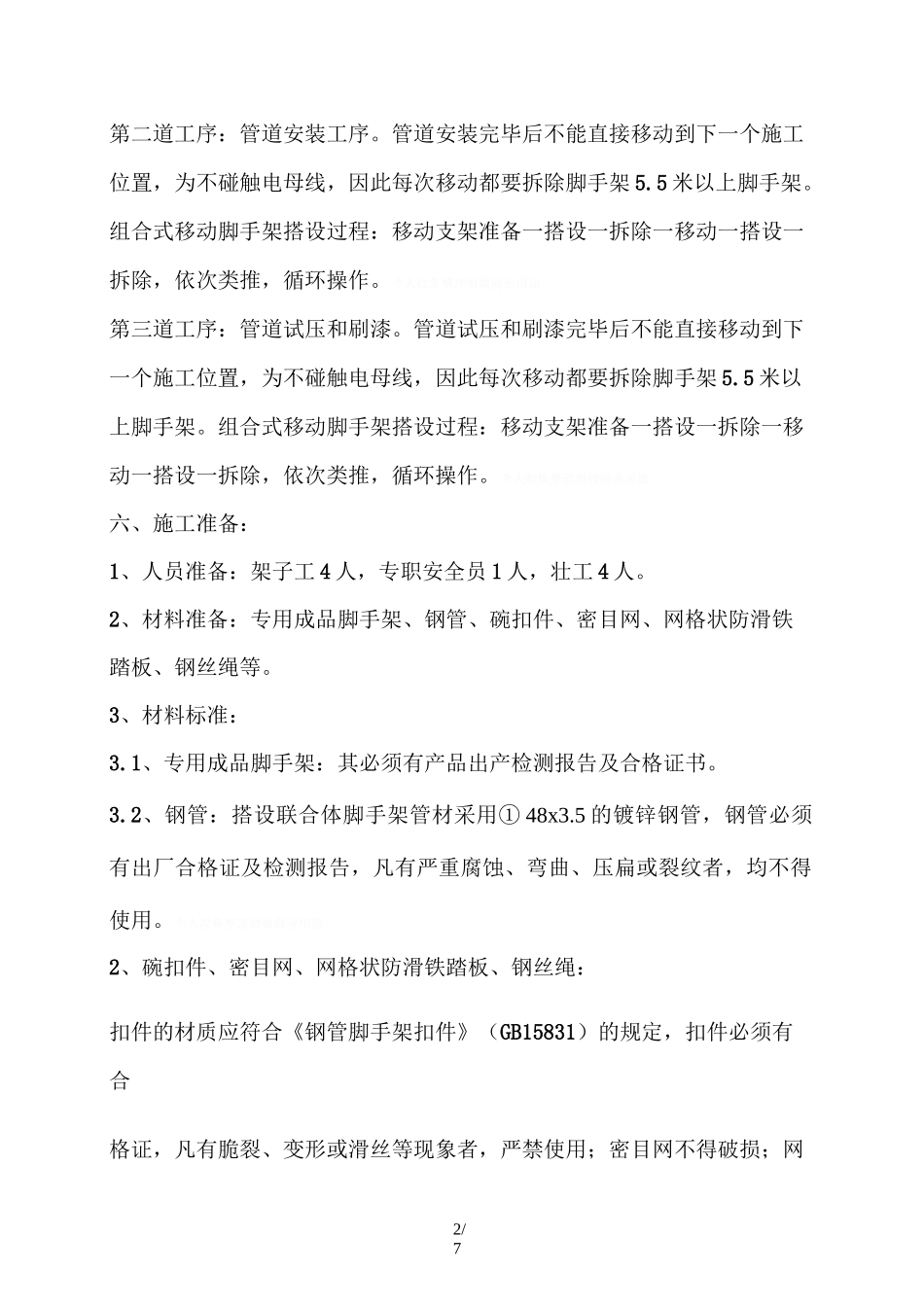

1/7组合式脚手架安装方案一、编制依据:1、液力分厂给排水及动力管道安装图纸2、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001,84-2001)3、《建筑施工安全检查标准》(JGJ59-99)二、工程概况:液力车间内的消防管道、空气管道安装于牛腿与走道板之间,安装高度都是 7.8m。三、施工布署:此组合式脚手架分别使用于以下工作时期:支架安装、管道安装、管道刷漆、管道试压检查等,具体脚手架使用时间根据管道安装时工序所需进行调整。个人收集整理勿做商业用途四、施工顺序管道支架安装一管道安装一管道试压和管道刷漆五、组合式移动脚手架搭设和使用由于液力分厂电母线高度 6 米,管道操作高度在 7.8 米,组合式移动脚手架搭设高度大于 5.5 米。第一道工序:管道支架安装工序。管道支架安装完毕后不能直接移动到下一个施工位置,为不碰触电母线,因此每次移动都要拆除脚手架 5.5 米以上脚手架。组合式移动脚手架搭设过程:移动支架准备一搭设一拆除一移动一搭设一拆除,依次类推,循环操作。个人收集整理勿做商业用途2/7第二道工序:管道安装工序。管道安装完毕后不能直接移动到下一个施工位置,为不碰触电母线,因此每次移动都要拆除脚手架 5.5 米以上脚手架。组合式移动脚手架搭设过程:移动支架准备一搭设一拆除一移动一搭设一拆除,依次类推,循环操作。个人收集整理勿做商业用途第三道工序:管道试压和刷漆。管道试压和刷漆完毕后不能直接移动到下一个施工位置,为不碰触电母线,因此每次移动都要拆除脚手架 5.5 米以上脚手架。组合式移动脚手架搭设过程:移动支架准备一搭设一拆除一移动一搭设一拆除,依次类推,循环操作。个人收集整理勿做商业用途六、施工准备:1、人员准备:架子工 4 人,专职安全员 1 人,壮工 4 人。2、材料准备:专用成品脚手架、钢管、碗扣件、密目网、网格状防滑铁踏板、钢丝绳等。3、材料标准:3.1、专用成品脚手架:其必须有产品出产检测报告及合格证书。3.2、钢管:搭设联合体脚手架管材采用① 48x3.5 的镀锌钢管,钢管必须有出厂合格证及检测报告,凡有严重腐蚀、弯曲、压扁或裂纹者,均不得使用。个人收集整理勿做商业用途2、碗扣件、密目网、网格状防滑铁踏板、钢丝绳:扣件的材质应符合《钢管脚手架扣件》(GB15831)的规定,扣件必须有合格证,凡有脆裂、变形或滑丝等现象者,严禁使用;密目网不得破损;网3/7格状防滑铁踏板网格不得有较大孔的断裂;钢丝绳不得有断丝。五、施...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

高空脚手架方案2

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
