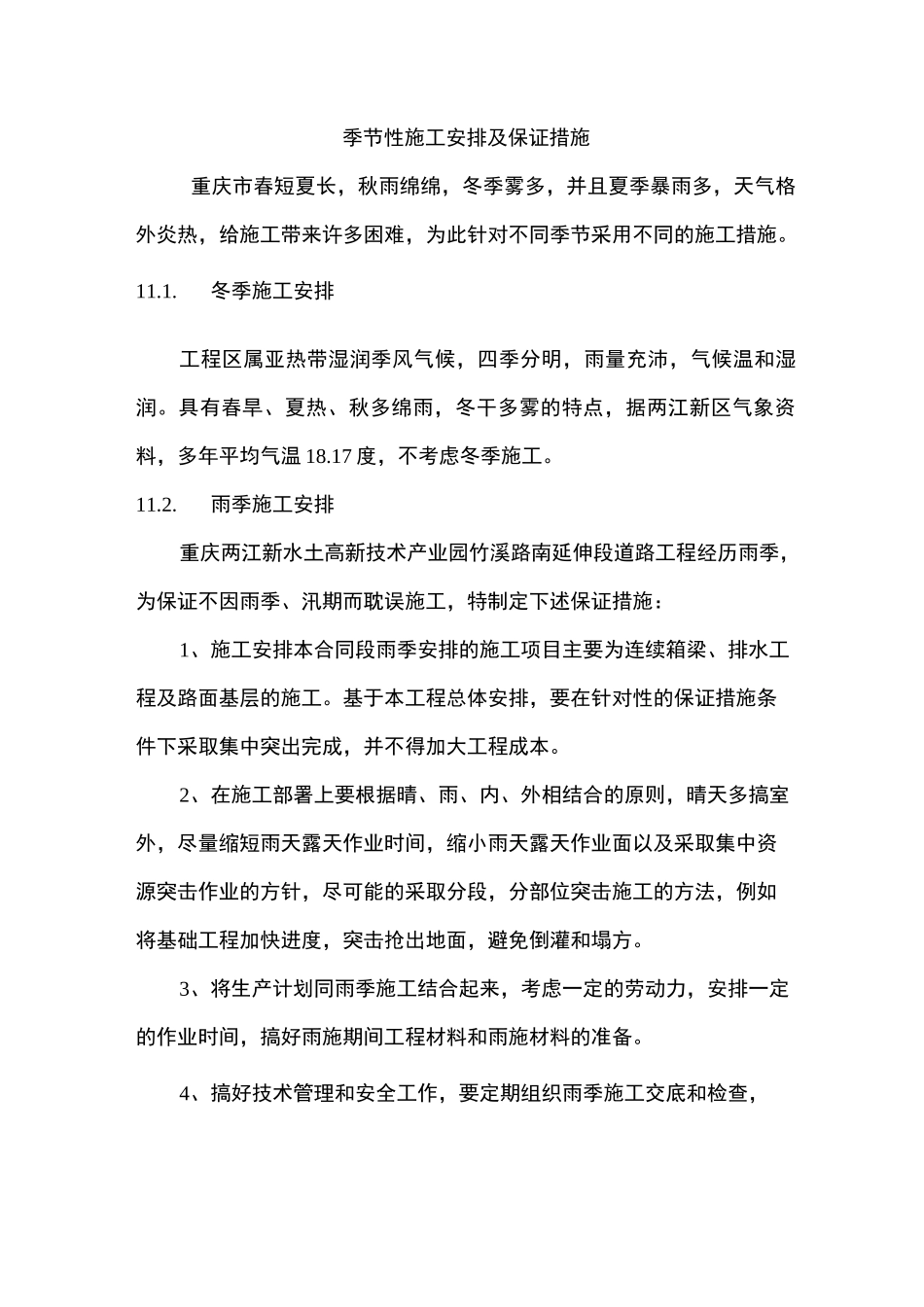

季节性施工安排及保证措施重庆市春短夏长,秋雨绵绵,冬季雾多,并且夏季暴雨多,天气格外炎热,给施工带来许多困难,为此针对不同季节采用不同的施工措施
冬季施工安排工程区属亚热带湿润季风气候,四季分明,雨量充沛,气候温和湿润
具有春旱、夏热、秋多绵雨,冬干多雾的特点,据两江新区气象资料,多年平均气温 18
17 度,不考虑冬季施工
雨季施工安排重庆两江新水土高新技术产业园竹溪路南延伸段道路工程经历雨季,为保证不因雨季、汛期而耽误施工,特制定下述保证措施:1、施工安排本合同段雨季安排的施工项目主要为连续箱梁、排水工程及路面基层的施工
基于本工程总体安排,要在针对性的保证措施条件下采取集中突出完成,并不得加大工程成本
2、在施工部署上要根据晴、雨、内、外相结合的原则,晴天多搞室外,尽量缩短雨天露天作业时间,缩小雨天露天作业面以及采取集中资源突击作业的方针,尽可能的采取分段,分部位突击施工的方法,例如将基础工程加快进度,突击抢出地面,避免倒灌和塌方
3、将生产计划同雨季施工结合起来,考虑一定的劳动力,安排一定的作业时间,搞好雨施期间工程材料和雨施材料的准备

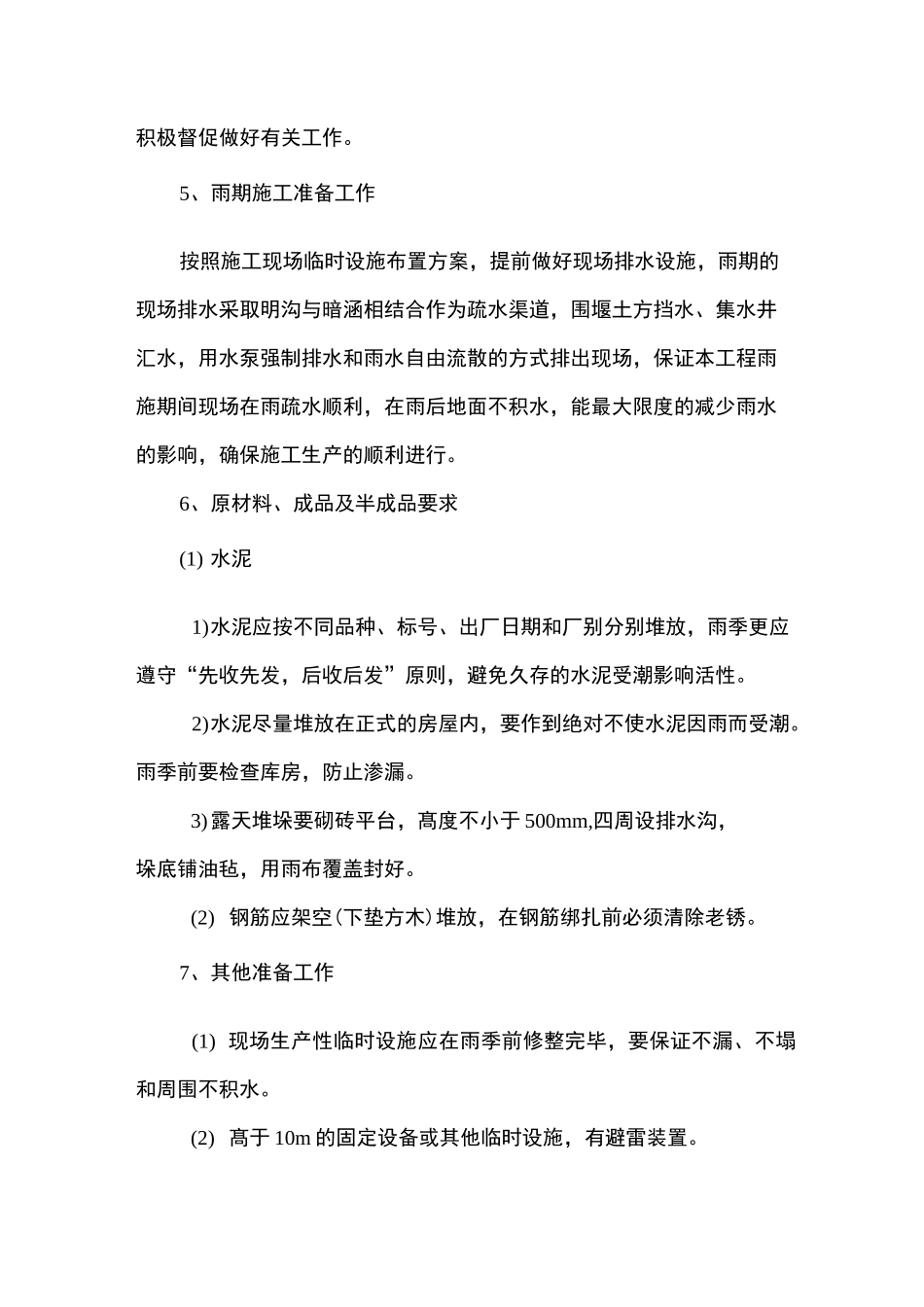

4、搞好技术管理和安全工作,要定期组织雨季施工交底和检查,积极督促做好有关工作
5、雨期施工准备工作按照施工现场临时设施布置方案,提前做好现场排水设施,雨期的现场排水采取明沟与暗涵相结合作为疏水渠道,围堰土方挡水、集水井汇水,用水泵强制排水和雨水自由流散的方式排出现场,保证本工程雨施期间现场在雨疏水顺利,在雨后地面不积水,能最大限度的减少雨水的影响,确保施工生产的顺利进行

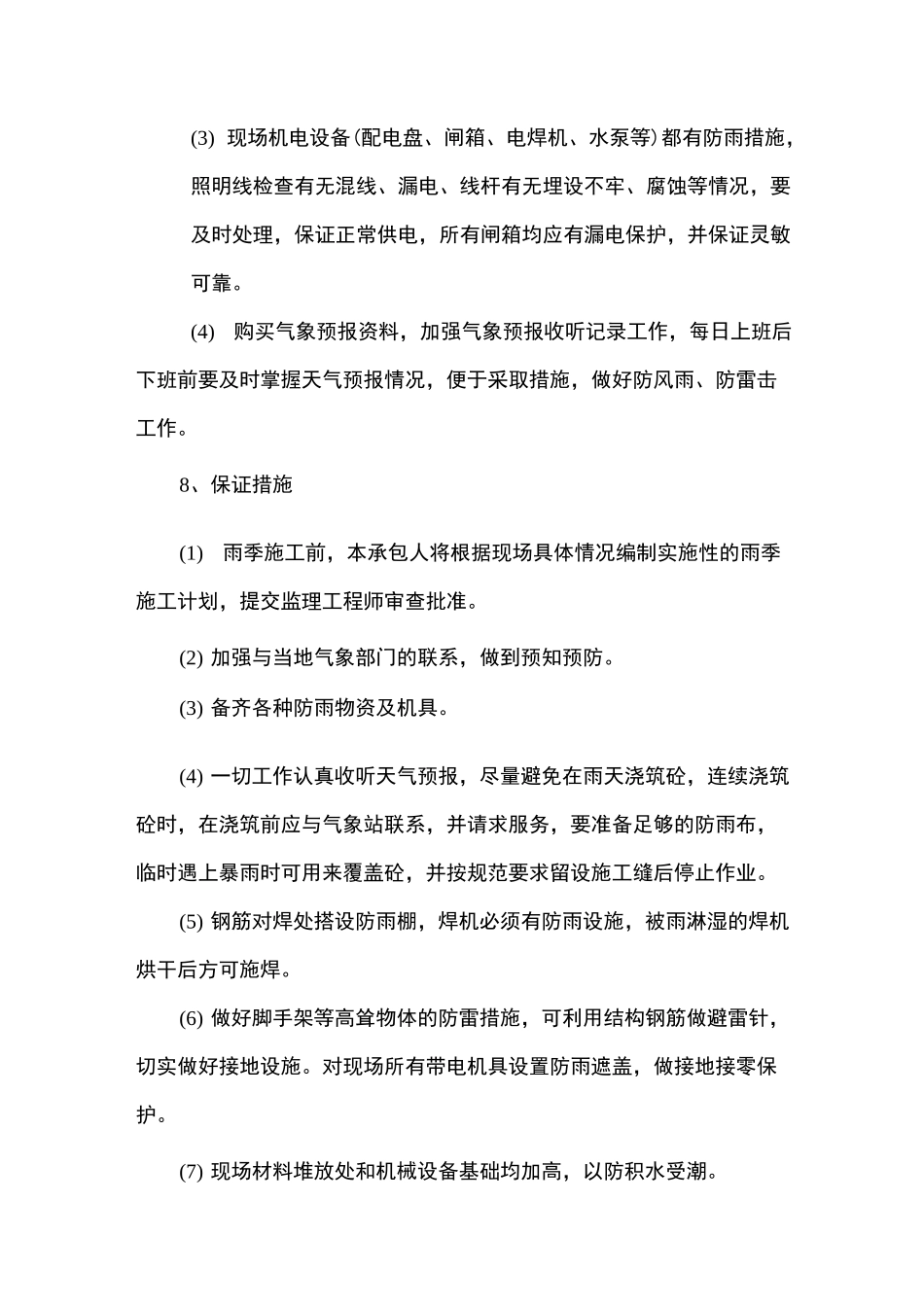

6、原材料、成品及半成品要求(1) 水泥1)水泥应按不同品种、标号、出厂日期和厂别分别堆放,雨季更应遵守“先收先发,后收后发”原则,避免久存的水泥受潮影响活性
2)水泥尽量堆放在正式的房屋内,要作到绝对不使水泥因雨而受潮
雨季前要检查库房,防止
