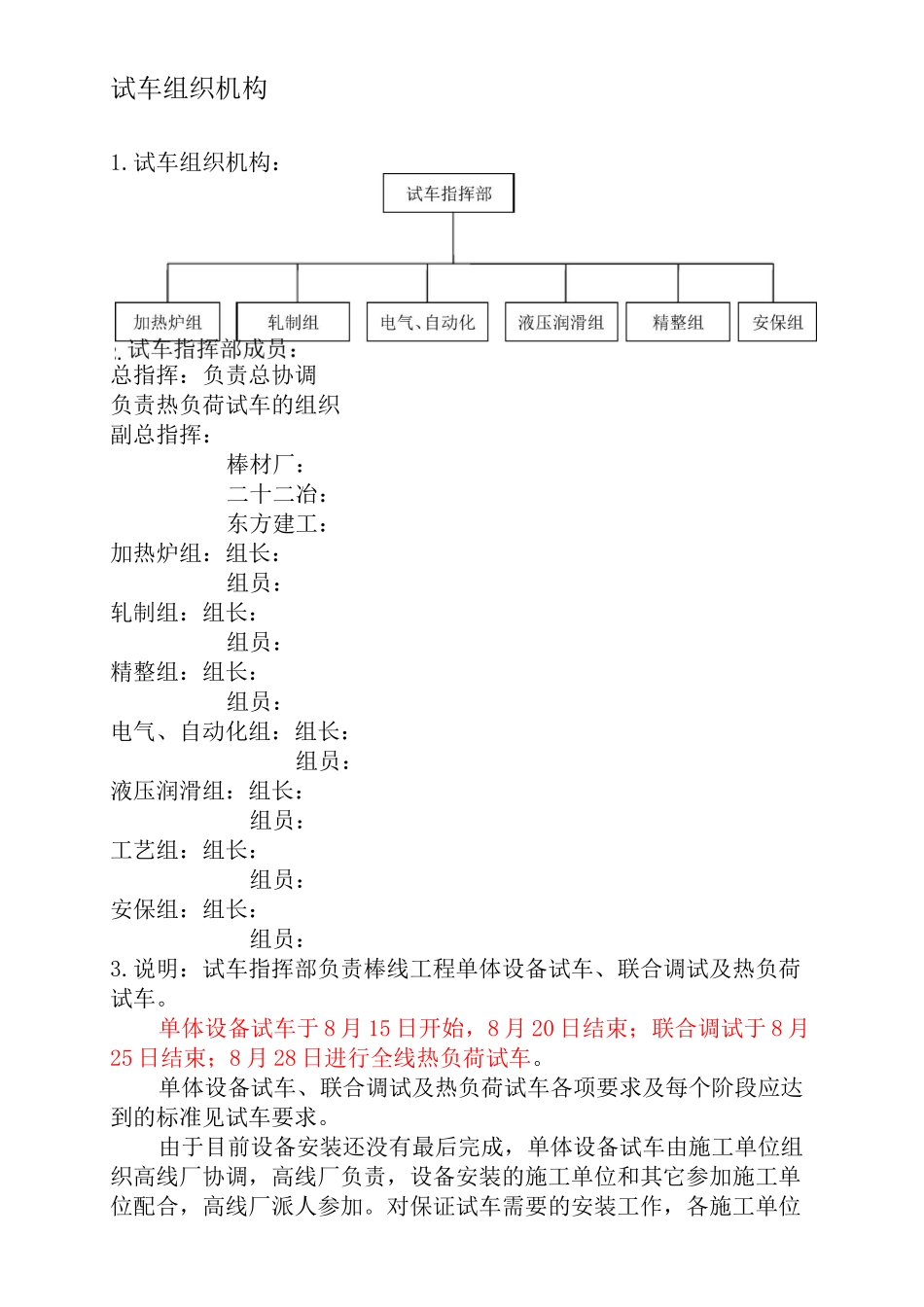

鑫达棒线轧制试车方案编制审核试车组织机构1.试车组织机构:总指挥:负责总协调负责热负荷试车的组织副总指挥:棒材厂:二十二冶:东方建工:加热炉组:组长:组员:轧制组:组长:组员:精整组:组长:组员:电气、自动化组:组长:组员:液压润滑组:组长:组员:工艺组:组长:组员:安保组:组长:组员:3.说明:试车指挥部负责棒线工程单体设备试车、联合调试及热负荷试车。单体设备试车于 8 月 15 日开始,8 月 20 日结束;联合调试于 8 月25 日结束;8 月 28 日进行全线热负荷试车。单体设备试车、联合调试及热负荷试车各项要求及每个阶段应达到的标准见试车要求。由于目前设备安装还没有最后完成,单体设备试车由施工单位组织高线厂协调,高线厂负责,设备安装的施工单位和其它参加施工单位配合,高线厂派人参加。对保证试车需要的安装工作,各施工单位务必按时完成。联合调试由高线厂协调,高线厂组织,各施工单位配合热负荷试车由高线厂总协调,主要岗位由高线人员上岗操作,各施工单位配合安全保卫工作主要由高线厂人员负责,各施工单位派专人协助巡视。自 3 月 15 日起,进入试车区域的所有人员,各施工单位平台工人,全部挂牌进入车间,不挂牌人员一律不准进入厂房。棒线工程试车方案一、试车的组织实施1.冷试车及热负荷试车均分系统、分区域进行。即分辅助系统和主体设备。其辅助系统为:水系统、液压系统、润滑系统、压缩空气系统;主体设备分为炉区、粗中轧区、预精轧和精轧区、控制冷却(含集卷)区和成品区。2.设备冷试车分为三个阶段:即辅助系统试车、设备单体试车阶段和联锁试车阶段。3.辅助系统试车由承包单位负责,专业组实施,其他单位配合;设备单机试车由承包单位负责,由高线厂协调各单位的配合工作;联动试车由试车指挥部统一指挥、各专业组落实。4.单机试车由施工单位进行操作,业主单位进行检查和验收。5.联锁和热负荷试车由承包方组织各施工单位参与试车,主操作由承包方和业主共同参加。6.冷试车的验收报告由施工单位提供,一式三份,施工单位、监理和高线厂三方共同签认盖章,三方各执一份。二,试车基本条件1.试车区域的设备安装完毕,合格,二次灌浆完成,安全防护设施齐全可靠,限位开关动作准确无误。2.试车区域场地清理干净,无杂物。3.试车区域符合防火规范。4.安全保卫人员到位,试车区域设绳栏及标志。5.严格执行送电及操作牌制度。6.主电室、润滑站、液压站试车完毕。7....
