拦石墙施工(浆砌石)1
施工流程测量放线→基槽开挖→报检复核→砌筑基础→基槽回填→安设沥青麻絮沉降缝→选修面石拌砂浆→砌筑墙身→填筑反滤层回填土→清理勾缝→竣工交验1
测量定线根据施工设计图纸,准确计算挡(栏石)墙的轴线位置,然后上报测量监理工程师认可
按测量监理工程师认可后的轴线资料进行轴线放样,并测定出边线,同时需引桩便于校核,并上报监理工程师
根据已放出的挡(栏石)墙轴线,准确测定出挡(栏石)墙边线和原地面标高,经核查无误后上报监理工程师认可后方可开挖基坑(槽)
基槽开挖根据现场施工设备和施工环境,基坑(槽)的开挖采用机械开挖,人工配合修整的方法
对基槽深度超过2m地段,开挖时为确保开挖作业的安全,首先设置1:1的坑壁坡度,再在基槽四周打入木桩,设立挡土板,防止基槽四周坍塌
另外,基槽开挖过程中,防止雨水流入或地下水渗出,必须在基础尺寸外侧开挖排水沟和积水坑,配一台潜水泵,以便把积水立即抽排出积水坑外,保证挖基槽工作在无水情况下安全进行

挖出的土石不能任意堆放,以免妨碍开挖基坑(槽)及其他作业
基坑(槽)开挖应避免超挖,底面应高于设计高程20cm左右,以保证夯实后满足设计要求
挖成的基坑(槽),先进行地基承载力检测,当地基承载力达不到设计要求时,需及时上报监理、业主以及设计单位,经监理、业主以及设计单位允许后方可进行地基处理
挖成的基坑(槽),凡有扰动和毁坏的地方追加开挖深度,并按工程师批准的材料回填到设计标高,分层夯实
地基处理结束并经检测合格后再进行人工整平,然后夯实
监理工程师认可后,才可进行下一道工序施工

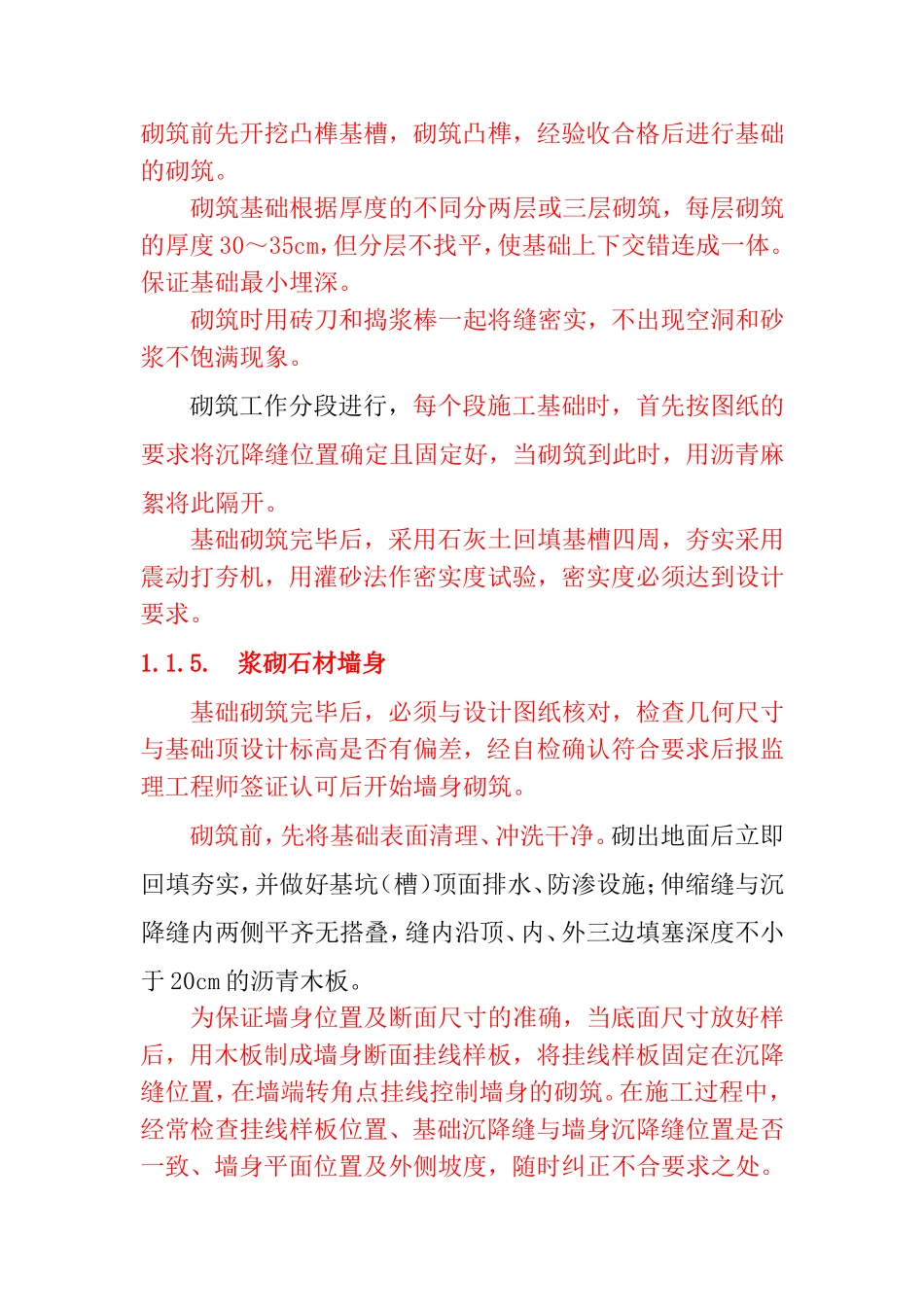

浆砌石材基础挡护工程的基础是施工的关键环节
开挖后及时检查地基承载力、基坑(槽)断面尺寸,合格后及时进行基础施工
砌筑前先将基底表面风化、松软土石清除
雨季施工时,在基坑(槽)开挖完成并检查合格后,立即进行基础封闭
