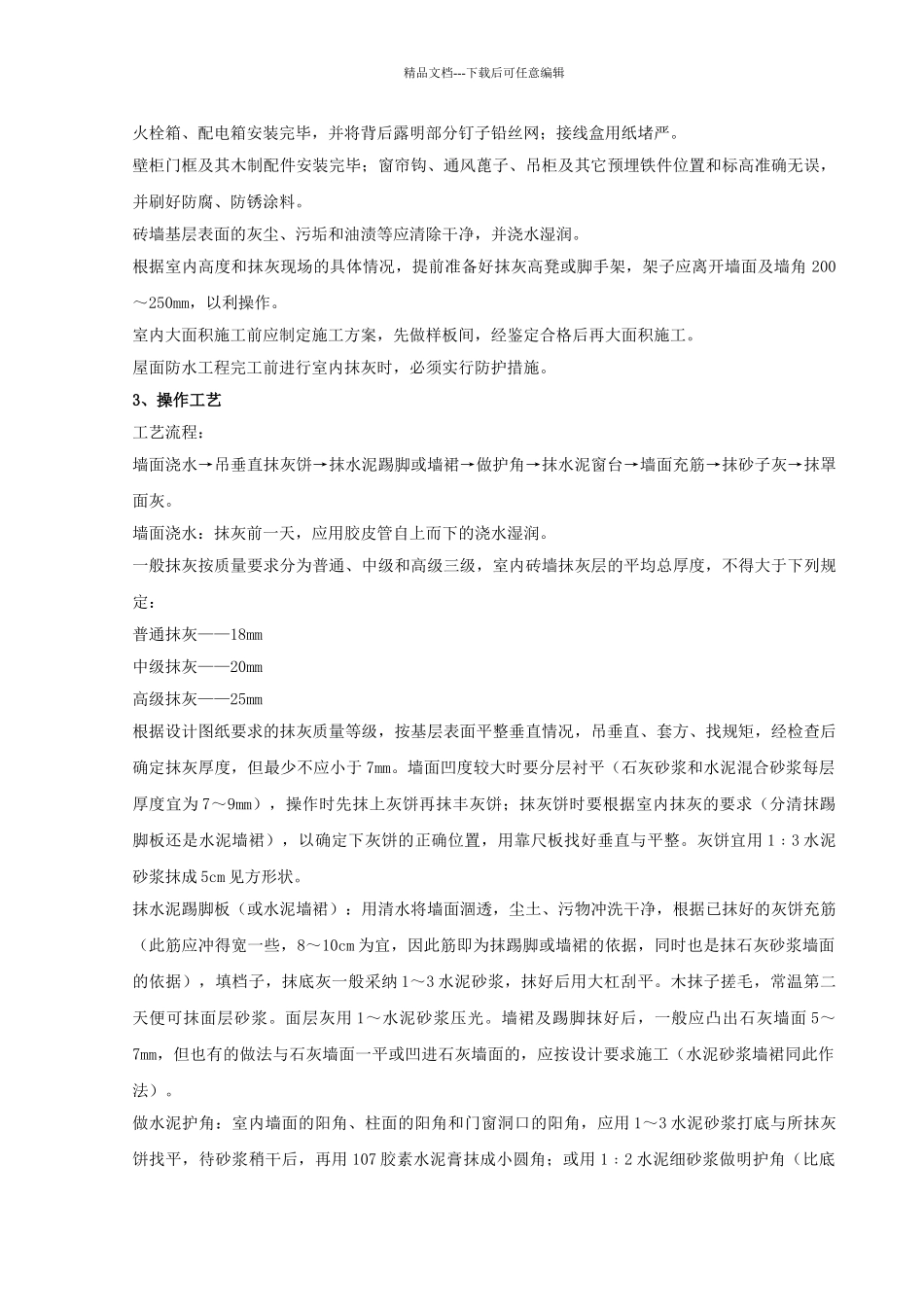

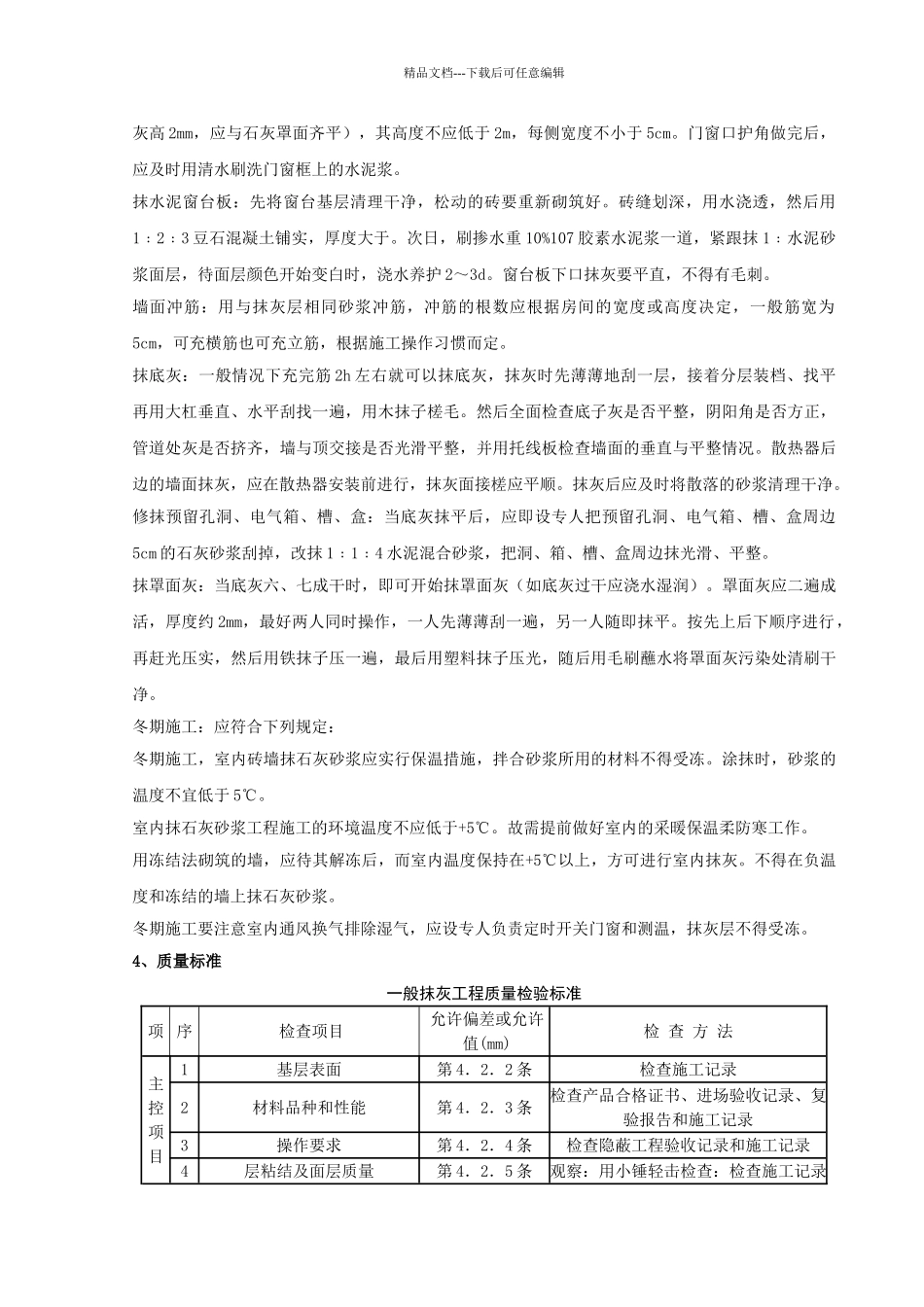

精品文档---下载后可任意编辑内墙抹石灰砂浆工程质量管理1、依据标准:《建筑工程施工质量验收统一标准》 GB50300-2001《建筑装饰装修工程施工质量验收法律法律规范》 GB50210-20012、施工准备主要材料和机具:石灰膏:应用块状生石灰淋制,必须用孔经不大于 3mm×3mm 的筛过滤,并贮存在沉淀池中。熟化时间,常温下一般不少于 15d;用于罩面灰时,不应少于 30d。使用时,石灰膏内不得含有未熟化的颗粒和其它杂质。磨细生石灰粉:其细度应通过 4900 孔/cm2 筛,用前应用水浸泡使其充分熟化,其熟化时间应为 3d以上。水泥:325 号矿渣水泥和普通硅酸盐水泥。应有出厂证明或复试单,当出厂超过三个月,按试验结果使用。砂:中砂,平均粒径为~,使用前应过 5mm 孔径的筛子。且不得含有杂质。纸筋:使用前应用水浸透、捣烂,并应干净;罩面纸筋宜用机碾磨细。稻草、帮秸应坚韧、干燥,不含杂质,其长度不应大于 30mm。稻草、帮秸应经石灰浆浸泡处理。麻刀:要求柔软,干燥,敲打松散,不含杂质,长度 10~30mm,在使用前 4~5d 用石灰膏调好(也可用合成纤维)。主要机具:砂浆搅拌机、纸筋灰搅拌机、平锹、筛子(孔径 5mm)、窄手推车、大桶、灰槽、灰勺、大杠、中杠、2m 靠尺板、线坠、钢卷尺、方尺、托灰板、铁抹子、木抹子、塑料抹子、八字靠尺5~7mm 厚方口靠尺、阴阳角抹子、长舌铁抹子、铁水平、长毛刷、排笔、钢丝刷、笤帚、喷壶、胶皮水管、小水桶、粉线袋、小白线、钻子(尖、扁头)、锤子、钳子、钉子、托线板、工具袋等。作业条件:必须经过有关部门进行结构工程的验收,合格后方可进行抹灰工程。抹灰前应检查门窗框安装位置是否正确,与墙体连接是否牢固。连接处缝隙用 1﹕3 水泥砂浆或 1﹕1﹕6 水泥混合砂浆分层嵌塞密实,若缝隙较大时,应在砂浆中掺少量麻刀嵌塞,使其塞缝密实;木门框需设铁皮保护。将过梁、梁垫、圈梁及组合柱表面凸出部分混凝土剔平。对蜂窝、麻面、露筋等应剔到实处,刷素水泥浆一道(内掺水重 10%的 107 胶),紧跟用 1﹕3 水泥砂浆分层补平;脚手眼应堵严,外露钢筋头、铅丝头等要剔除,窗台砖应补齐;内隔墙与楼板、梁底等交接处应用斜砖砌严。管道穿越墙洞、楼板洞应及时安放套管,并用 1﹕3 水泥砂浆或豆石混凝土填嵌密实;电线管、消精品文档---下载后可任意编辑火栓箱、配电箱安装完毕,并将背后露明部分钉子铅丝网;接线盒用纸堵严。壁柜门框及其木制配件安装完毕;窗帘钩...
