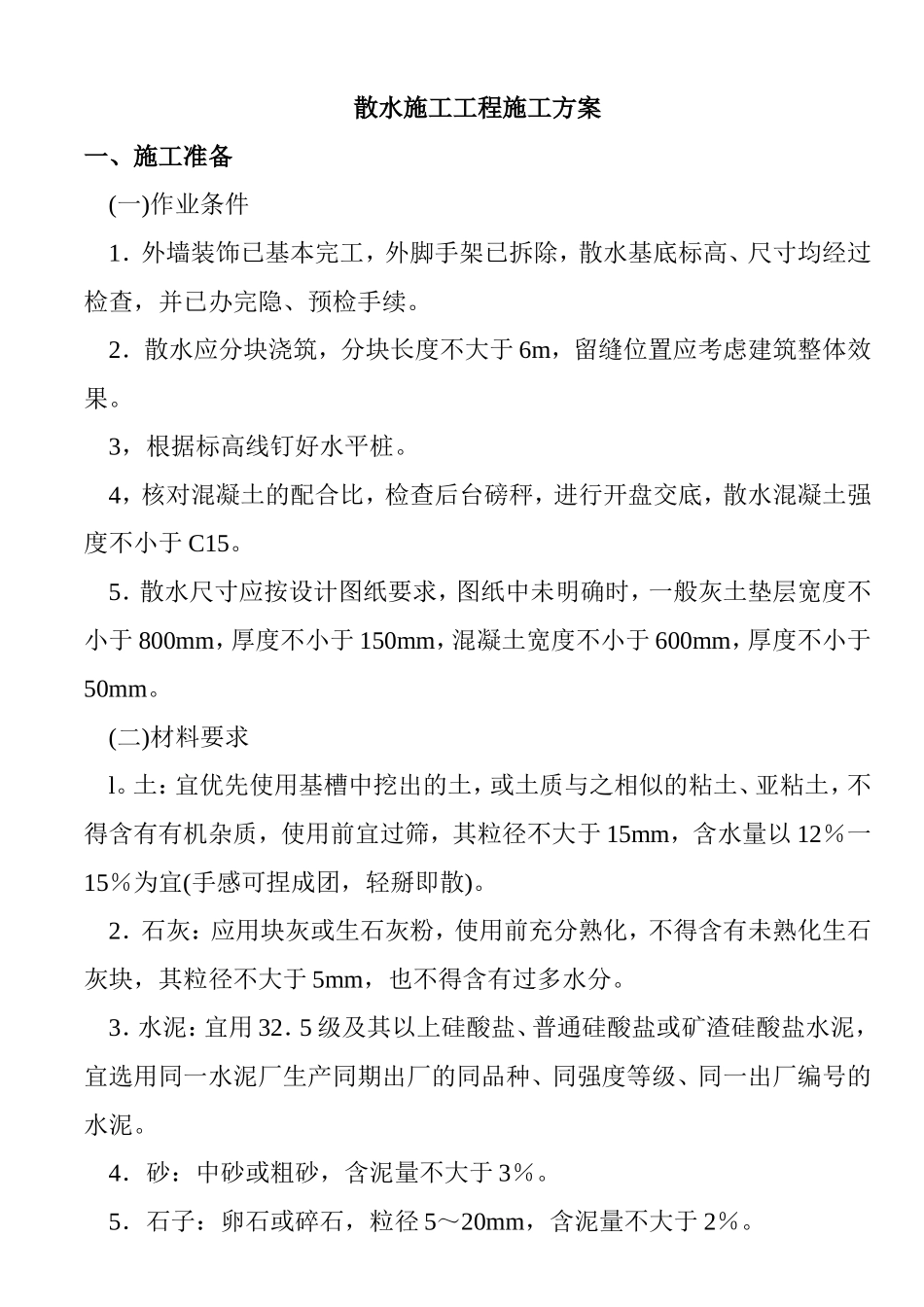

散水施工工程施工方案一、施工准备(一)作业条件1.外墙装饰已基本完工,外脚手架已拆除,散水基底标高、尺寸均经过检查,并已办完隐、预检手续
2.散水应分块浇筑,分块长度不大于6m,留缝位置应考虑建筑整体效果
3,根据标高线钉好水平桩
4,核对混凝土的配合比,检查后台磅秤,进行开盘交底,散水混凝土强度不小于C15
5.散水尺寸应按设计图纸要求,图纸中未明确时,一般灰土垫层宽度不小于800mm,厚度不小于150mm,混凝土宽度不小于600mm,厚度不小于50mm
(二)材料要求l
土:宜优先使用基槽中挖出的土,或土质与之相似的粘土、亚粘土,不得含有有机杂质,使用前宜过筛,其粒径不大于15mm,含水量以12%一15%为宜(手感可捏成团,轻掰即散)
2.石灰:应用块灰或生石灰粉,使用前充分熟化,不得含有未熟化生石灰块,其粒径不大于5mm,也不得含有过多水分
3.水泥:宜用32.5级及其以上硅酸盐、普通硅酸盐或矿渣硅酸盐水泥,宜选用同一水泥厂生产同期出厂的同品种、同强度等级、同一出厂编号的水泥
4.砂:中砂或粗砂,含泥量不大于3%
5.石子:卵石或碎石,粒径5~20mm,含泥量不大于2%
(三)施工机具铁锹、筛子(5mm)、小推车、振捣器、刮杠、木抹子、铁抹子尺板、小水筒、鬃刷子、沥青锅、小镏子(用方钢或钢筋制作等)
二、质量要求具体要求符合《混凝土结构工程施工规范》GB50204-2002的有关规定
三、工艺流程场地平整灰土垫层支模混凝土浇筑表面压光拆模侧帮压光沥青砂填缝修整养护完成四、操作工艺(一)平整场地根据散水基底标高钉好水平控制桩,在散水垫层宽度加200mm范围内拉线控制,用平锹将地铲平,如土质松软,应先夯砸不少于三遍
(二)灰土垫层施工灰土垫层一般采用3:7灰土垫层(或依据施工图纸)按规定夯实至设计干密度

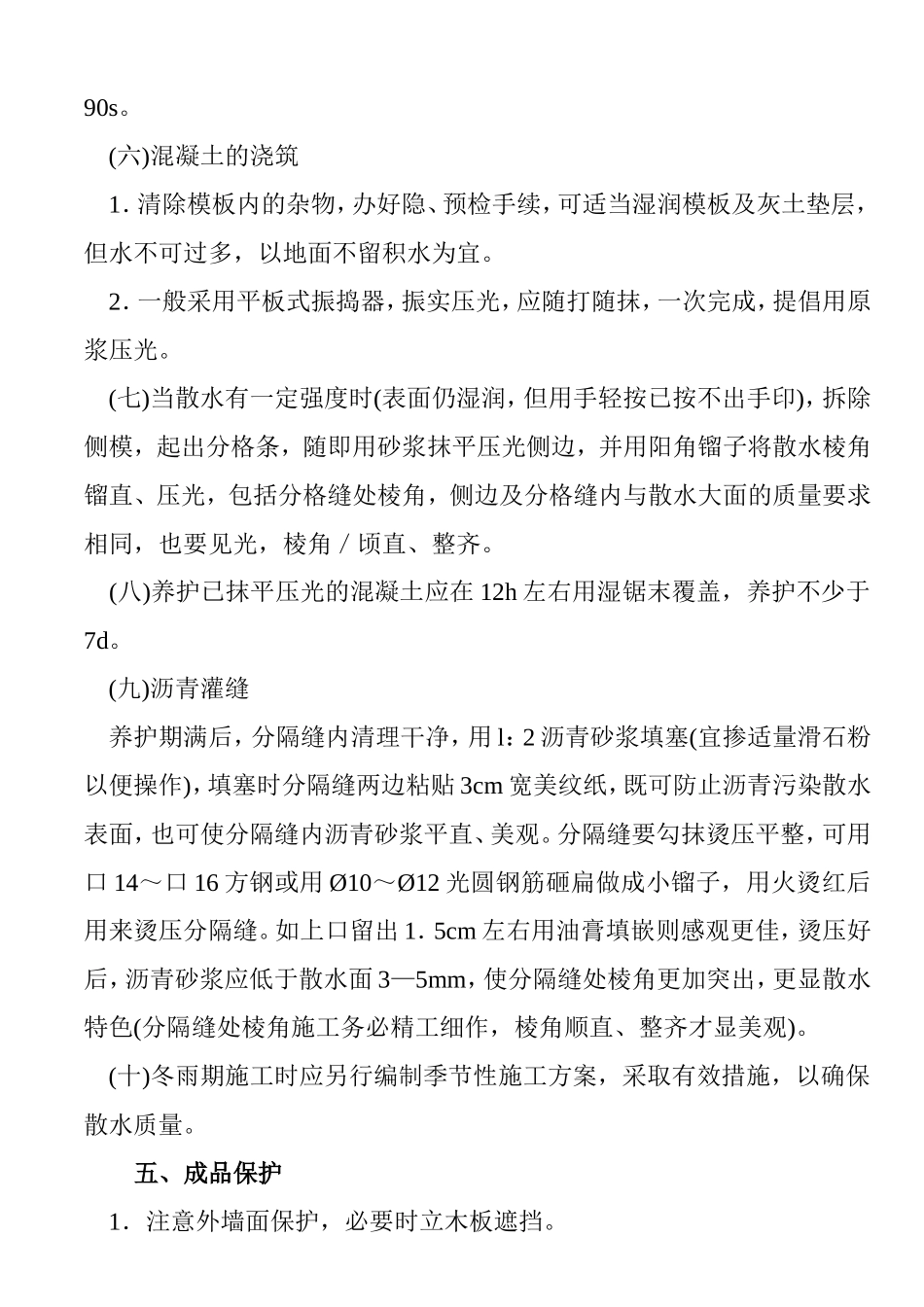

(三)支模板设时要拉通线、抄平,做到通J顷、平直,、坡向正确(向外坡
