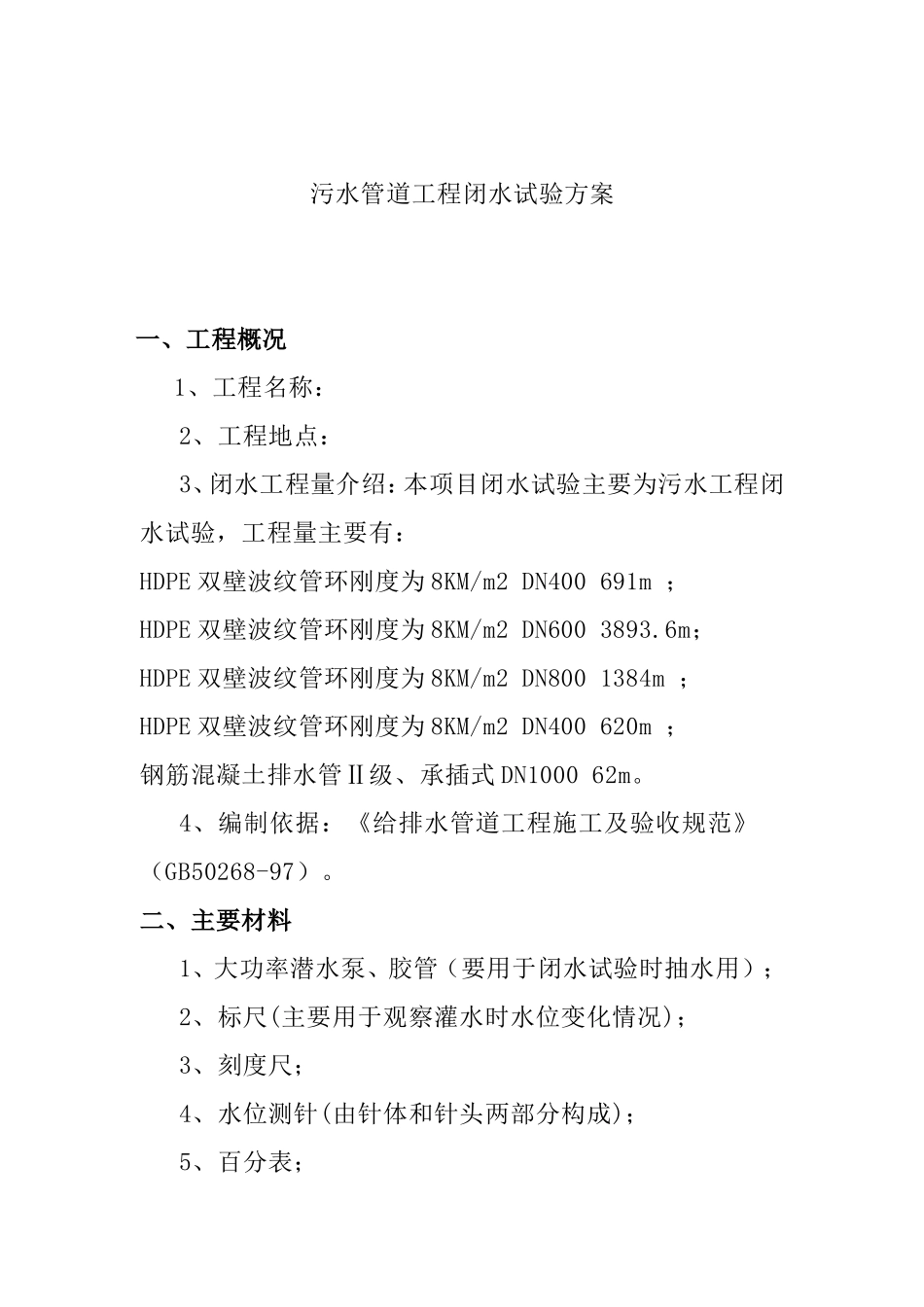

污水管道工程闭水试验方案一、工程概况1、工程名称:2、工程地点:3、闭水工程量介绍:本项目闭水试验主要为污水工程闭水试验,工程量主要有:HDPE双壁波纹管环刚度为8KM/m2DN400691m;HDPE双壁波纹管环刚度为8KM/m2DN6003893
6m;HDPE双壁波纹管环刚度为8KM/m2DN8001384m;HDPE双壁波纹管环刚度为8KM/m2DN400620m;钢筋混凝土排水管Ⅱ级、承插式DN100062m
4、编制依据:《给排水管道工程施工及验收规范》(GB50268-97)
二、主要材料1、大功率潜水泵、胶管(要用于闭水试验时抽水用);2、标尺(主要用于观察灌水时水位变化情况);3、刻度尺;4、水位测针(由针体和针头两部分构成);5、百分表;6、电流表

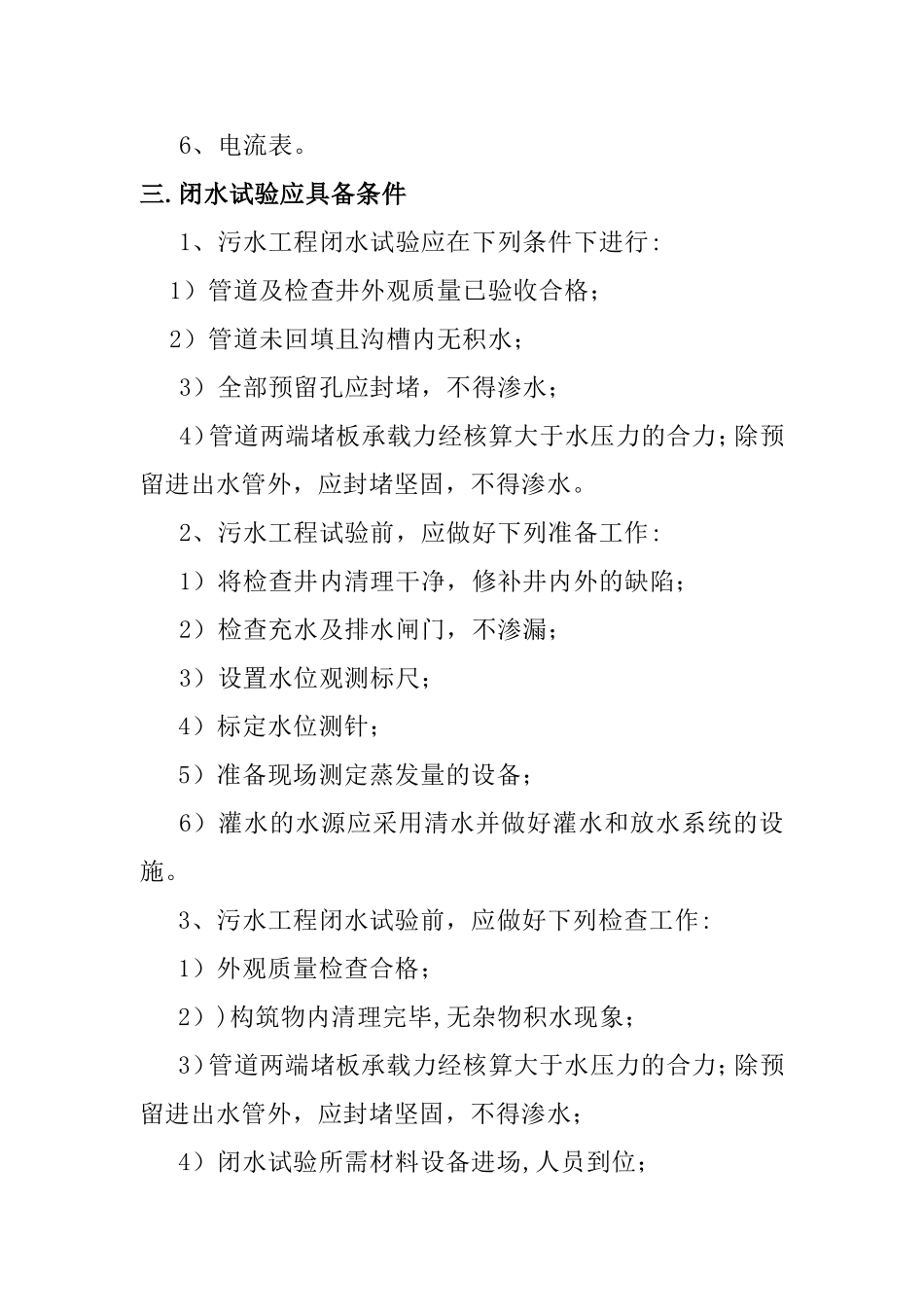

闭水试验应具备条件1、污水工程闭水试验应在下列条件下进行:1)管道及检查井外观质量已验收合格;2)管道未回填且沟槽内无积水;3)全部预留孔应封堵,不得渗水;4)管道两端堵板承载力经核算大于水压力的合力;除预留进出水管外,应封堵坚固,不得渗水
2、污水工程试验前,应做好下列准备工作:1)将检查井内清理干净,修补井内外的缺陷;2)检查充水及排水闸门,不渗漏;3)设置水位观测标尺;4)标定水位测针;5)准备现场测定蒸发量的设备;6)灌水的水源应采用清水并做好灌水和放水系统的设施
3、污水工程闭水试验前,应做好下列检查工作:1)外观质量检查合格;2))构筑物内清理完毕,无杂物积水现象;3)管道两端堵板承载力经核算大于水压力的合力;除预留进出水管外,应封堵坚固,不得渗水;4)闭水试验所需材料设备进场,人员到位;四

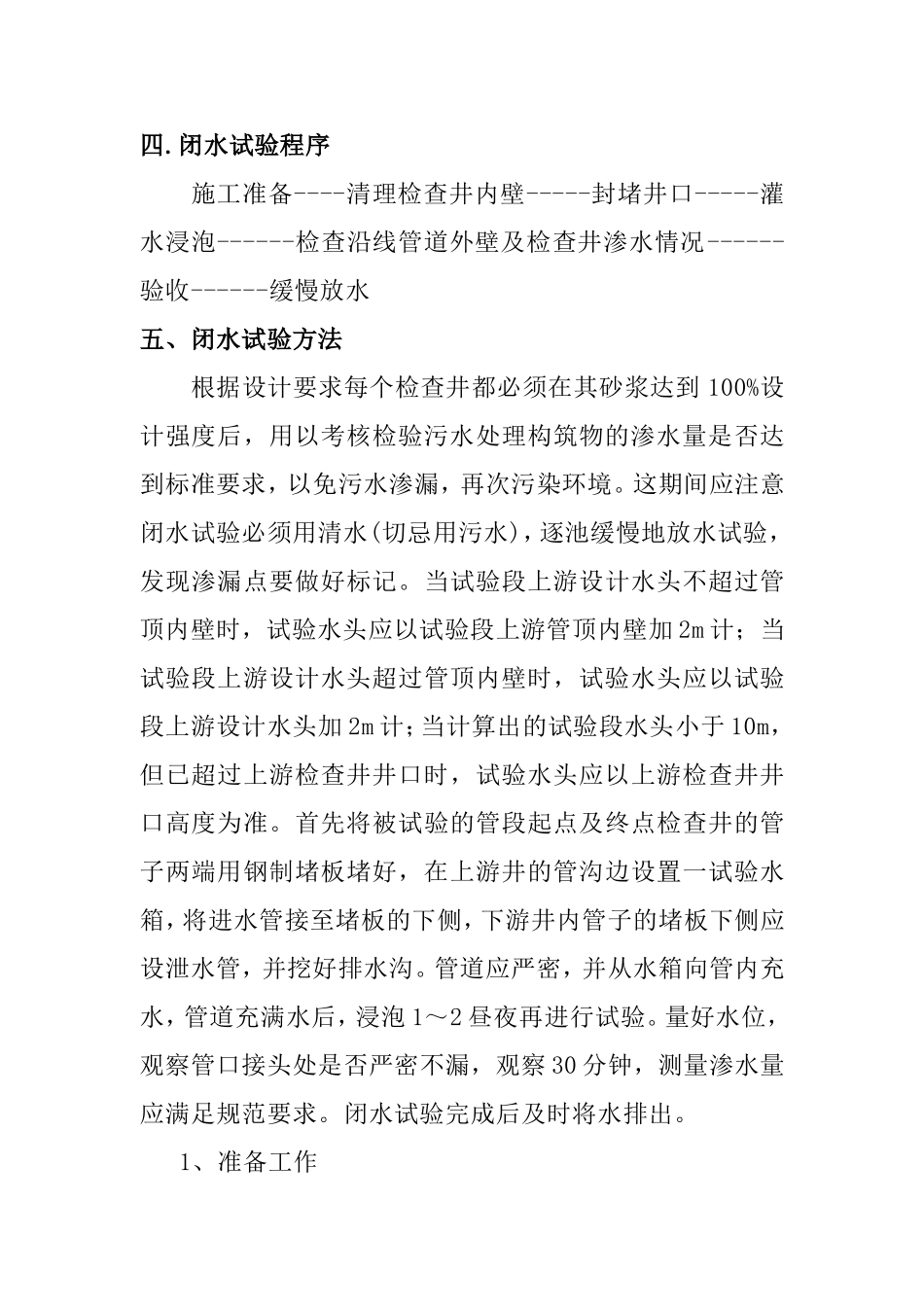

闭水试验程序施工准备----清理检查井内壁-----封堵井口-----灌水浸泡------检查沿线管道外壁及检查井渗水情况------验收------缓慢放水五、闭水试验方法根据设计要求每个检查井都必须在
