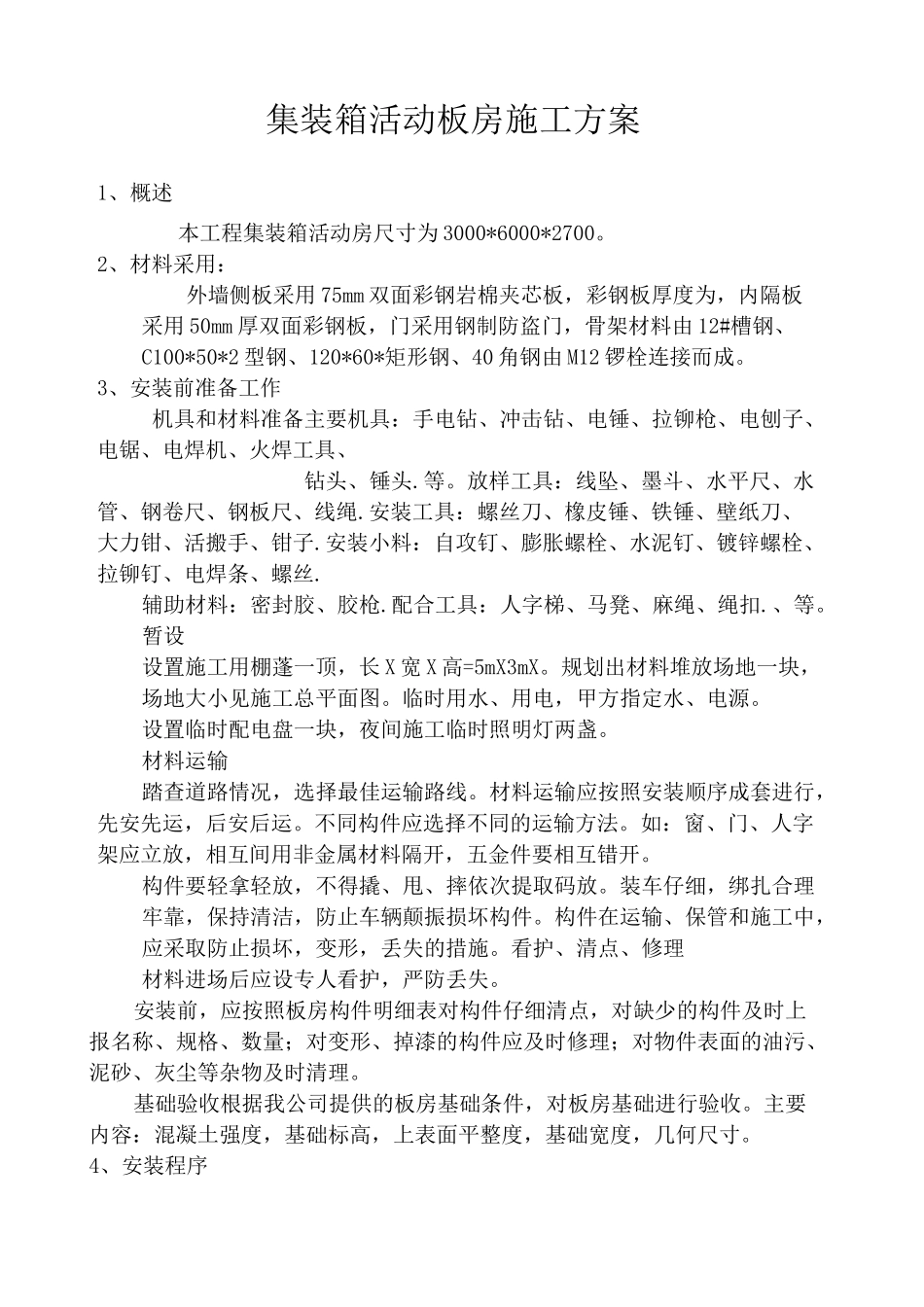

集装箱活动板房施工方案1、概述本工程集装箱活动房尺寸为 3000*6000*2700
2、材料采用:外墙侧板采用 75mm 双面彩钢岩棉夹芯板,彩钢板厚度为,内隔板采用 50mm 厚双面彩钢板,门采用钢制防盗门,骨架材料由 12#槽钢、C100*50*2 型钢、120*60*矩形钢、40 角钢由 M12 锣栓连接而成
3、安装前准备工作机具和材料准备主要机具:手电钻、冲击钻、电锤、拉铆枪、电刨子、电锯、电焊机、火焊工具、钻头、锤头
放样工具:线坠、墨斗、水平尺、水管、钢卷尺、钢板尺、线绳
安装工具:螺丝刀、橡皮锤、铁锤、壁纸刀、大力钳、活搬手、钳子
安装小料:自攻钉、膨胀螺栓、水泥钉、镀锌螺栓、拉铆钉、电焊条、螺丝
辅助材料:密封胶、胶枪
配合工具:人字梯、马凳、麻绳、绳扣
暂设设置施工用棚蓬一顶,长 X 宽 X 高=5mX3mX
规划出材料堆放场地一块,场地大小见施工总平面图
临时用水、用电,甲方指定水、电源
设置临时配电盘一块,夜间施工临时照明灯两盏
材料运输踏查道路情况,选择最佳运输路线
材料运输应按照安装顺序成套进行,先安先运,后安后运
不同构件应选择不同的运输方法
如:窗、门、人字架应立放,相互间用非金属材料隔开,五金件要相互错开
构件要轻拿轻放,不得撬、甩、摔依次提取码放
装车仔细,绑扎合理牢靠,保持清洁,防止车辆颠振损坏构件
构件在运输、保管和施工中,应采取防止损坏,变形,丢失的措施
看护、清点、修理材料进场后应设专人看护,严防丢失
安装前,应按照板房构件明细表对构件仔细清点,对缺少的构件及时上报名称、规格、数量;对变形、掉漆的构件应及时修理;对物件表面的油污、泥砂、灰尘等杂物及时清理
基础验收根据我公司提供的板房基础条件,对板房基础进行验收
主要内容:混凝土强度,基础标高,上表面平整度,基础宽度,几何尺寸
4、安装程序放线按照图纸尺寸,利用墨斗在板
