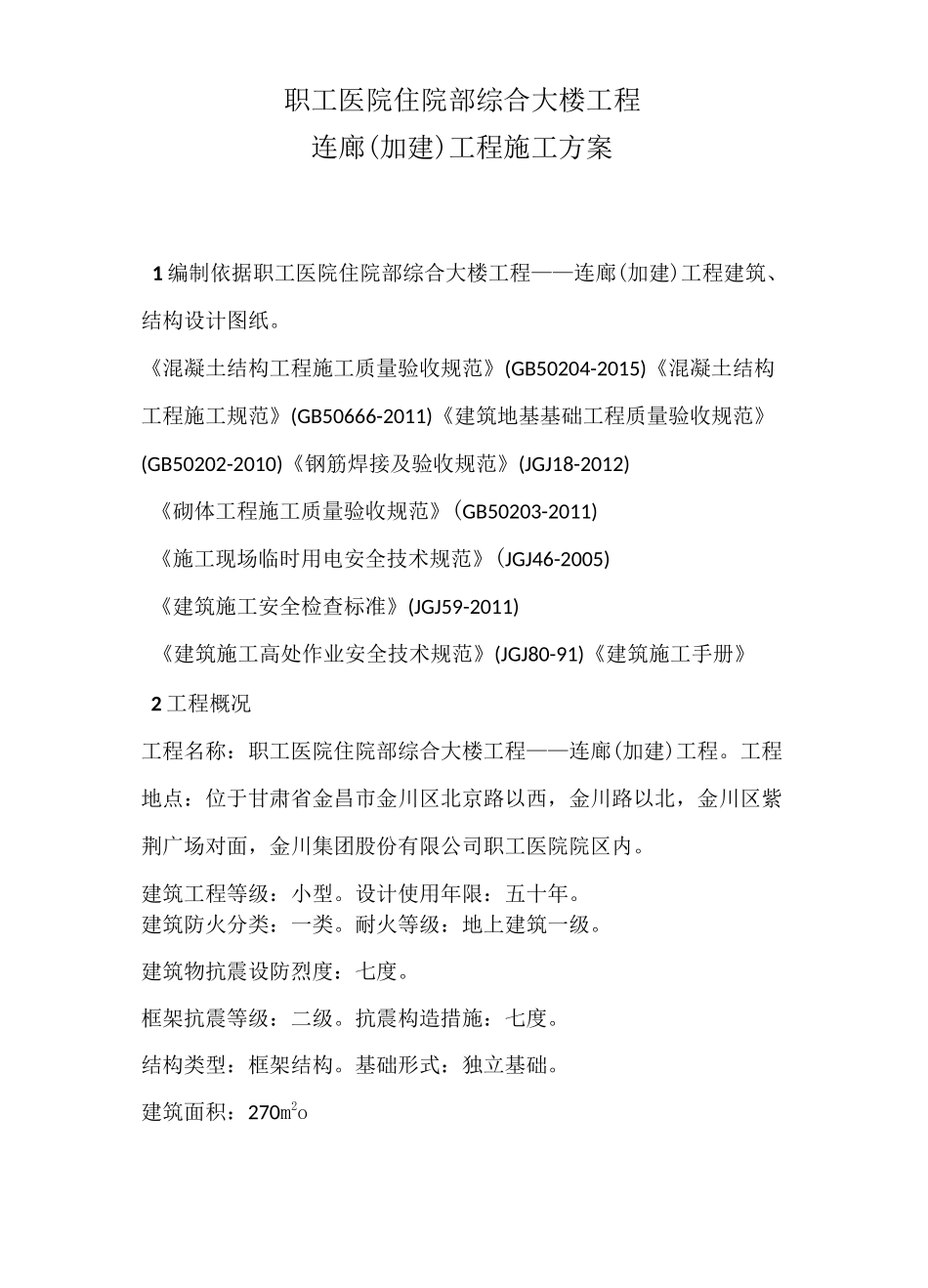

10 应急预案 331 编制依据 12 工程概况 13 管理目标 24 施工部署及施工计划 3施工部署 3项目部施工组织机构图 3施工进度计划 4主要机具用量计划 5劳动力安排计划 5施工平面布置图 65 主要施工方法 6土方工程 6模板工程 7]钢筋工程 12混凝土工程 15砌体工程 18脚手架工程 216 进度保障措施 227 质量保证措施 248 安全保证措施 279 文明施工 30职工医院住院部综合大楼工程连廊(加建)工程施工方案1 编制依据职工医院住院部综合大楼工程——连廊(加建)工程建筑、结构设计图纸
《混凝土结构工程施工质量验收规范》(GB50204-2015)《混凝土结构工程施工规范》(GB50666-2011)《建筑地基基础工程质量验收规范》(GB50202-2010)《钢筋焊接及验收规范》(JGJ18-2012)《砌体工程施工质量验收规范》(GB50203-2011)《施工现场临时用电安全技术规范》(JGJ46-2005)《建筑施工安全检查标准》(JGJ59-2011)《建筑施工高处作业安全技术规范》(JGJ80-91)《建筑施工手册》2 工程概况工程名称:职工医院住院部综合大楼工程——连廊(加建)工程

工程地点:位于甘肃省金昌市金川区北京路以西,金川路以北,金川区紫荆广场对面,金川集团股份有限公司职工医院院区内
建筑工程等级:小型
设计使用年限:五十年
建筑防火分类:一类
耐火等级:地上建筑一级
建筑物抗震设防烈度:七度
框架抗震等级:二级
抗震构造措施:七度
结构类型:框架结构
