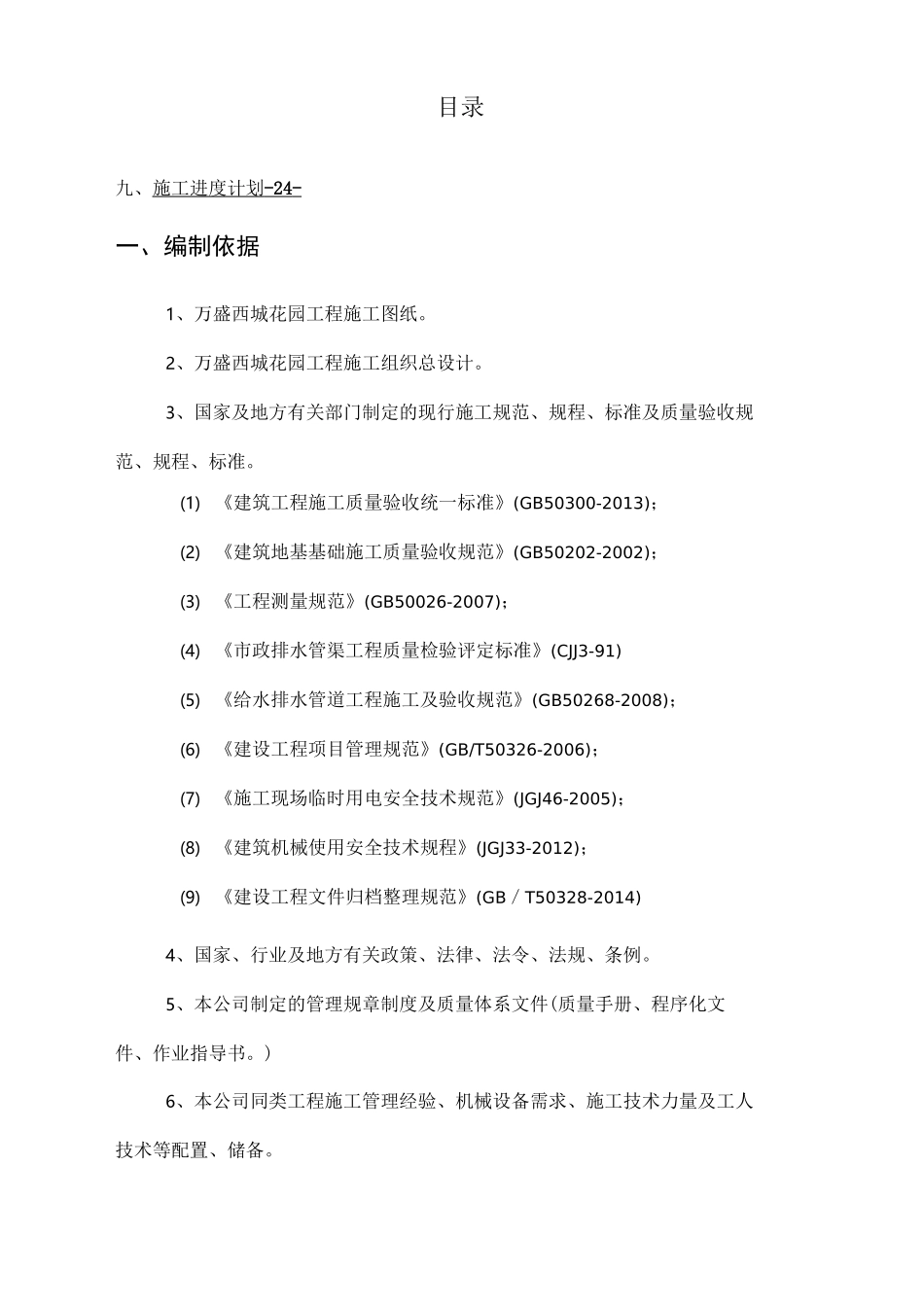

生化池专项施工方案Preparedon22November2020目录九、施工进度计划 -24 - 一、编制依据1、万盛西城花园工程施工图纸
2、万盛西城花园工程施工组织总设计
3、国家及地方有关部门制定的现行施工规范、规程、标准及质量验收规范、规程、标准
(1) 《建筑工程施工质量验收统一标准》(GB50300-2013);(2) 《建筑地基基础施工质量验收规范》(GB50202-2002);(3) 《工程测量规范》(GB50026-2007);(4) 《市政排水管渠工程质量检验评定标准》(CJJ3-91)(5) 《给水排水管道工程施工及验收规范》(GB50268-2008);(6) 《建设工程项目管理规范》(GB/T50326-2006);(7) 《施工现场临时用电安全技术规范》(JGJ46-2005);(8) 《建筑机械使用安全技术规程》(JGJ33-2012);(9) 《建设工程文件归档整理规范》(GB/T50328-2014)4、国家、行业及地方有关政策、法律、法令、法规、条例
5、本公司制定的管理规章制度及质量体系文件(质量手册、程序化文件、作业指导书
)6、本公司同类工程施工管理经验、机械设备需求、施工技术力量及工人技术等配置、储备

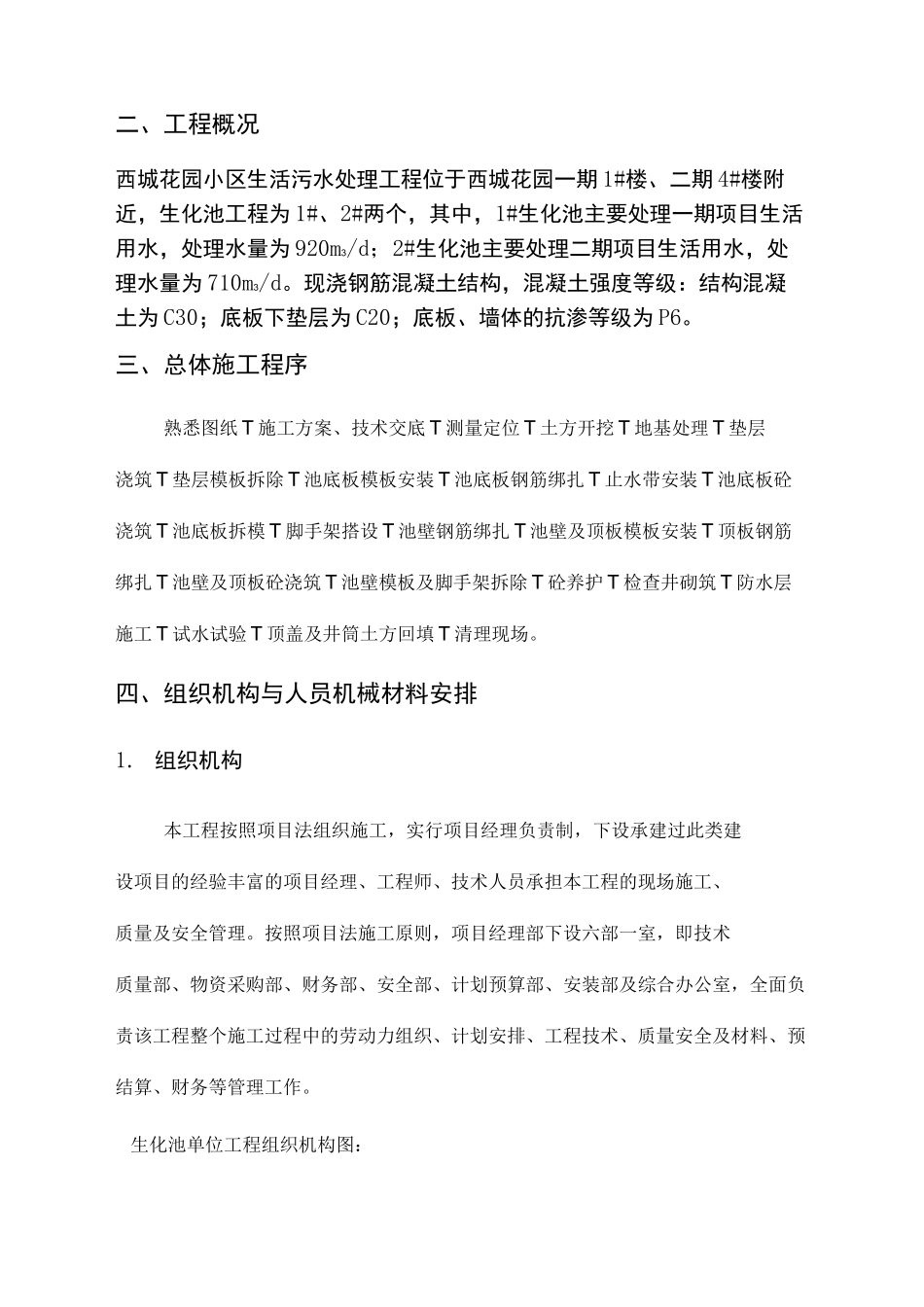

二、工程概况西城花园小区生活污水处理工程位于西城花园一期 1#楼、二期 4#楼附近,生化池工程为 1#、2#两个,其中,1#生化池主要处理一期项目生活用水,处理水量为 920m3/d;2#生化池主要处理二期项目生活用水,处理水量为 710m3/d
现浇钢筋混凝土结构,混凝土强度等级:结构混凝土为 C30;底板下垫层为 C20;底板、墙体的抗渗等级为 P6
三、总体施工程序熟悉图纸 T 施工方案、技术交底 T 测量定位 T 土方开挖 T 地基处理 T 垫层浇筑 T 垫层模板拆除 T 池底板模板安装 T 池底板钢筋绑扎 T 止水带安装
