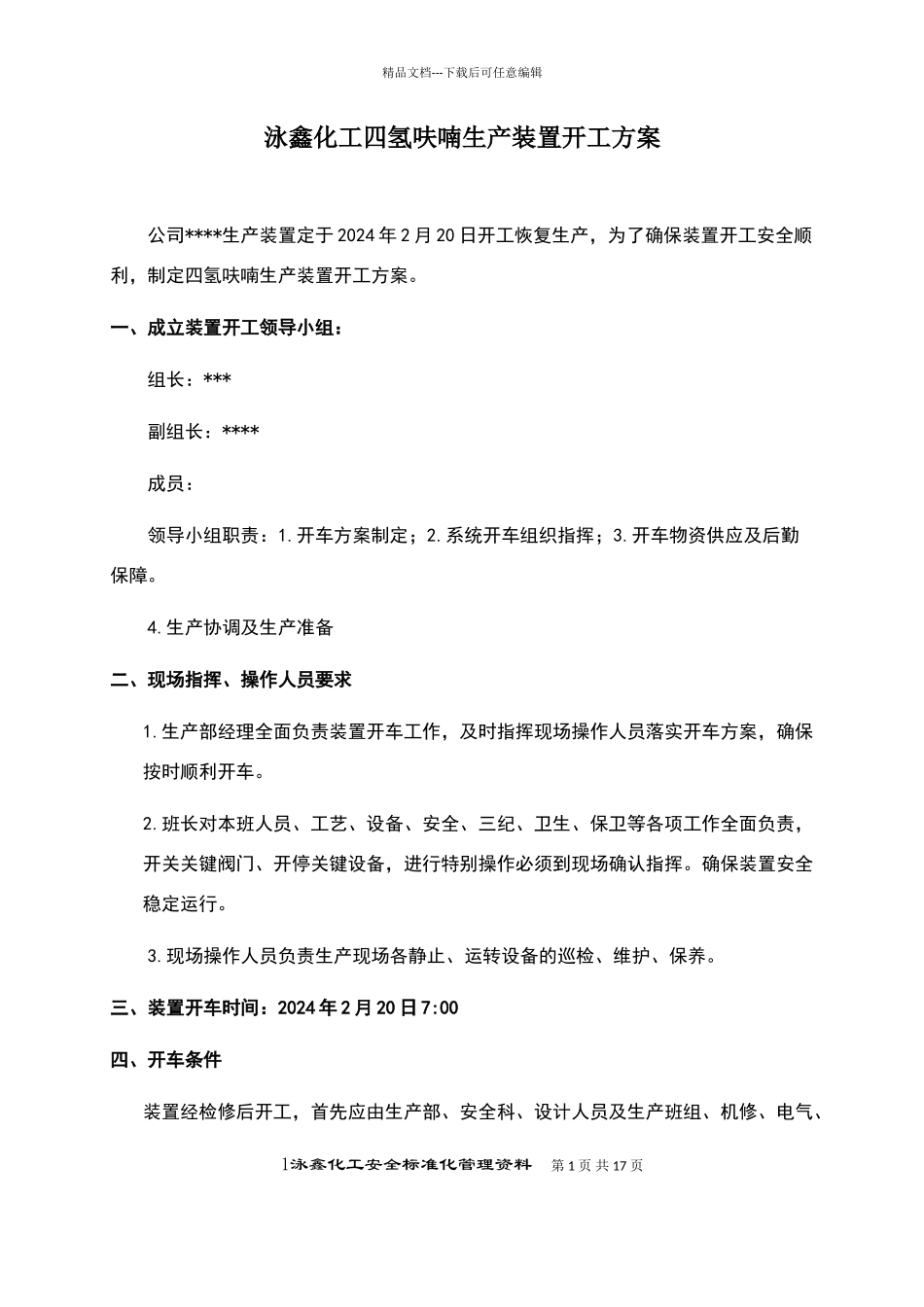

精品文档---下载后可任意编辑泳鑫化工四氢呋喃生产装置开工方案公司****生产装置定于 2024 年 2 月 20 日开工恢复生产,为了确保装置开工安全顺利,制定四氢呋喃生产装置开工方案
一、成立装置开工领导小组:组长:***副组长:****成员:领导小组职责:1
开车方案制定;2
系统开车组织指挥;3
开车物资供应及后勤保障
生产协调及生产准备二、现场指挥、操作人员要求1
生产部经理全面负责装置开车工作,及时指挥现场操作人员落实开车方案,确保按时顺利开车
班长对本班人员、工艺、设备、安全、三纪、卫生、保卫等各项工作全面负责,开关关键阀门、开停关键设备,进行特别操作必须到现场确认指挥
确保装置安全稳定运行
现场操作人员负责生产现场各静止、运转设备的巡检、维护、保养

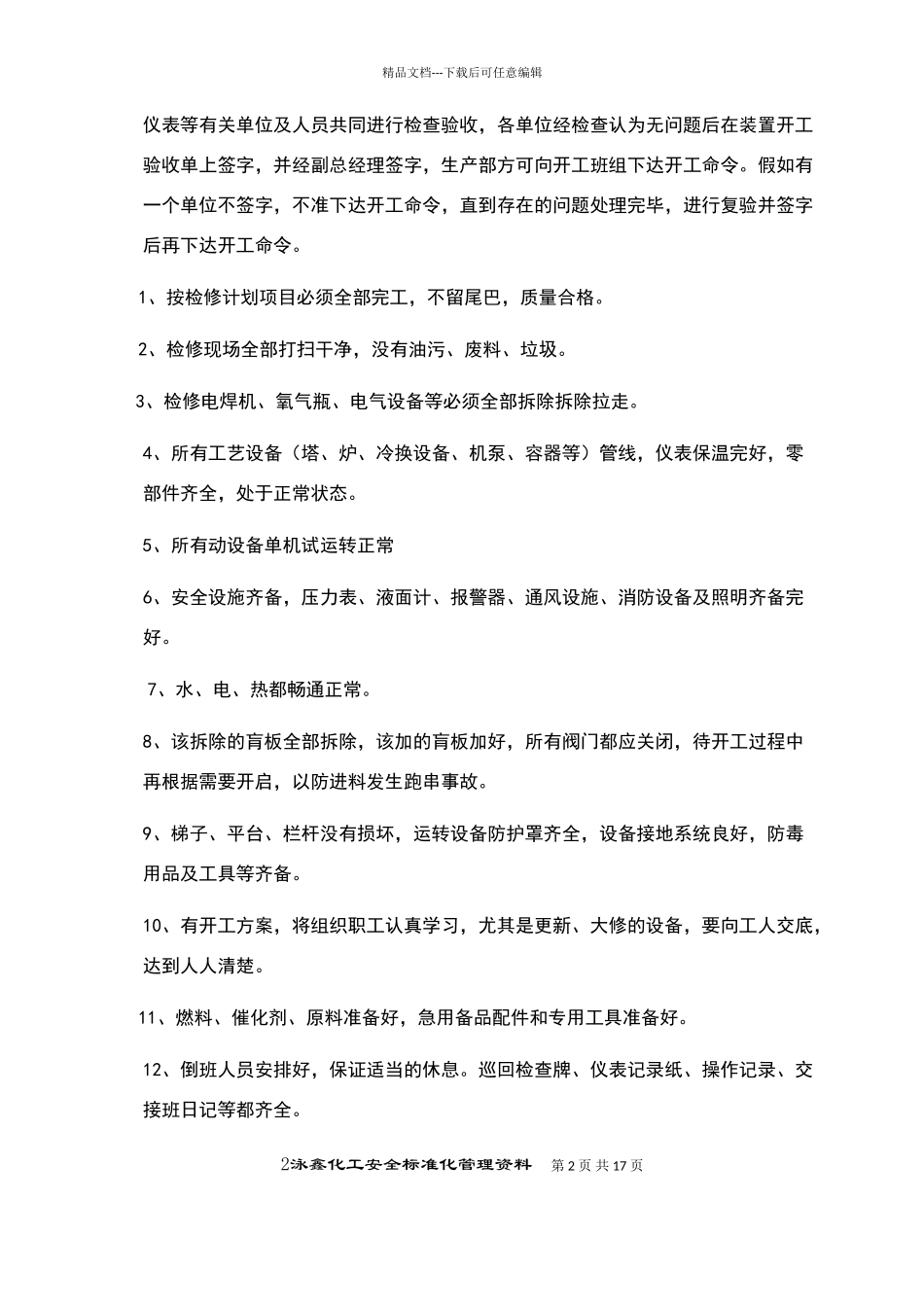

三、装置开车时间:2024 年 2 月 20 日 7:00四、开车条件装置经检修后开工,首先应由生产部、安全科、设计人员及生产班组、机修、电气、1泳鑫化工安全标准化管理资料 第 1 页 共 17 页精品文档---下载后可任意编辑仪表等有关单位及人员共同进行检查验收,各单位经检查认为无问题后在装置开工验收单上签字,并经副总经理签字,生产部方可向开工班组下达开工命令
假如有一个单位不签字,不准下达开工命令,直到存在的问题处理完毕,进行复验并签字后再下达开工命令
1、按检修计划项目必须全部完工,不留尾巴,质量合格
2、检修现场全部打扫干净,没有油污、废料、垃圾
3、检修电焊机、氧气瓶、电气设备等必须全部拆除拆除拉走
4、所有工艺设备(塔、炉、冷换设备、机泵、容器等)管线,仪表保温完好,零部件齐全,处于正常状态
5、所有动设备单机试运转正常6、安全设施齐备,压力表、液面计、报警器、通风设施、消防设备及照明齐备完好
7、水、电、热都畅通正常

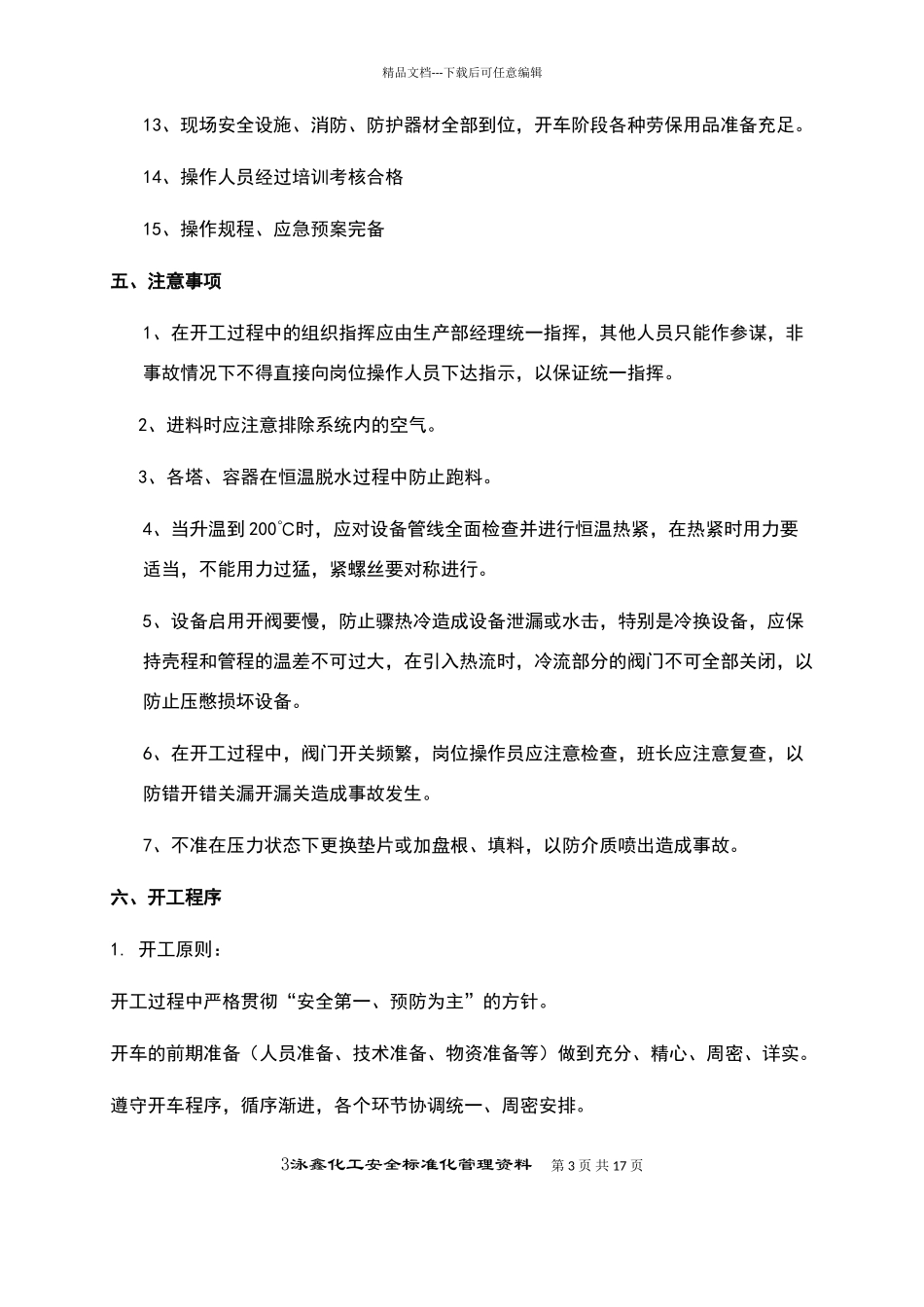

8、该拆除的肓板全部拆除,该加的肓板加好,所有阀门都应关闭,待开
