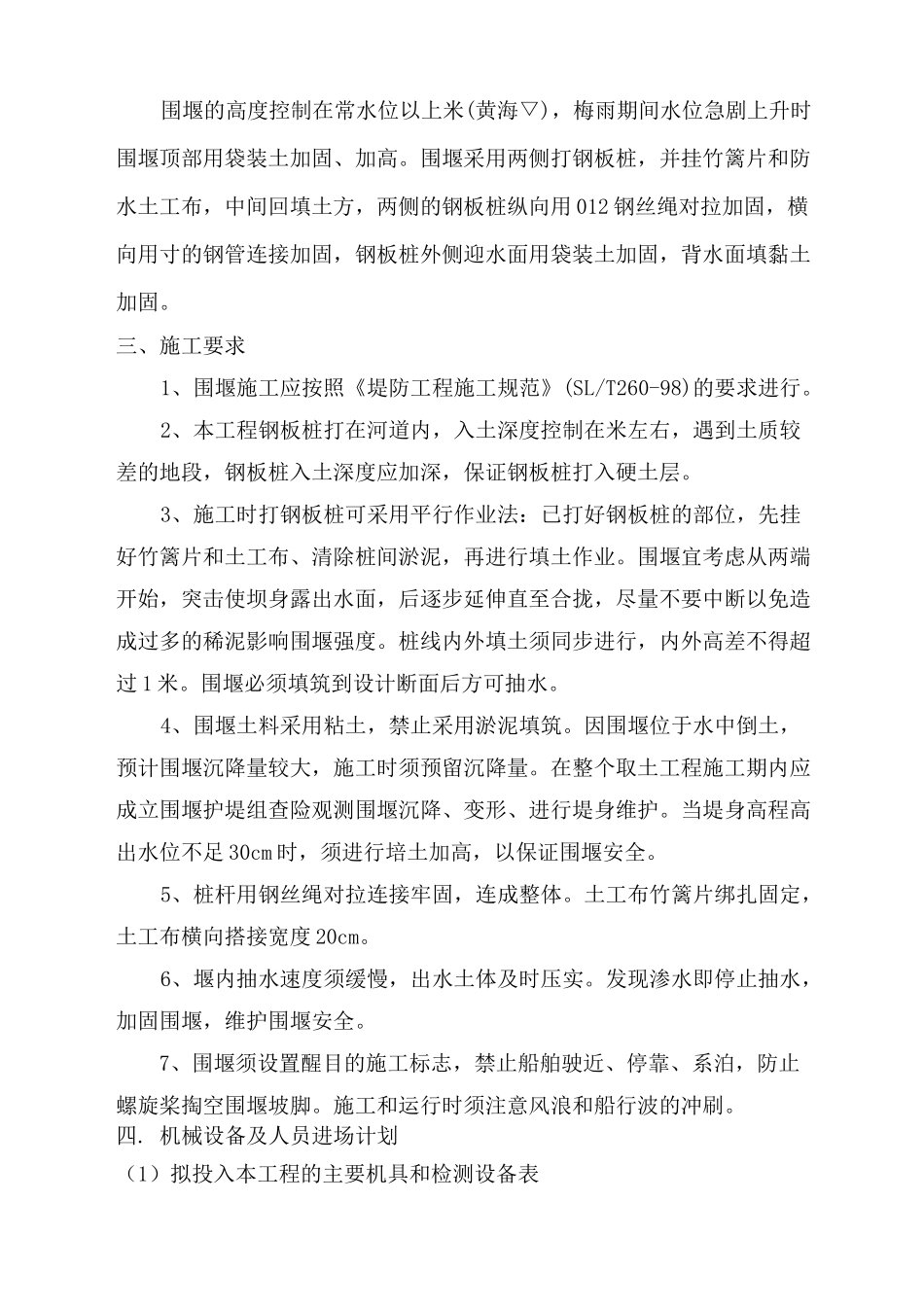

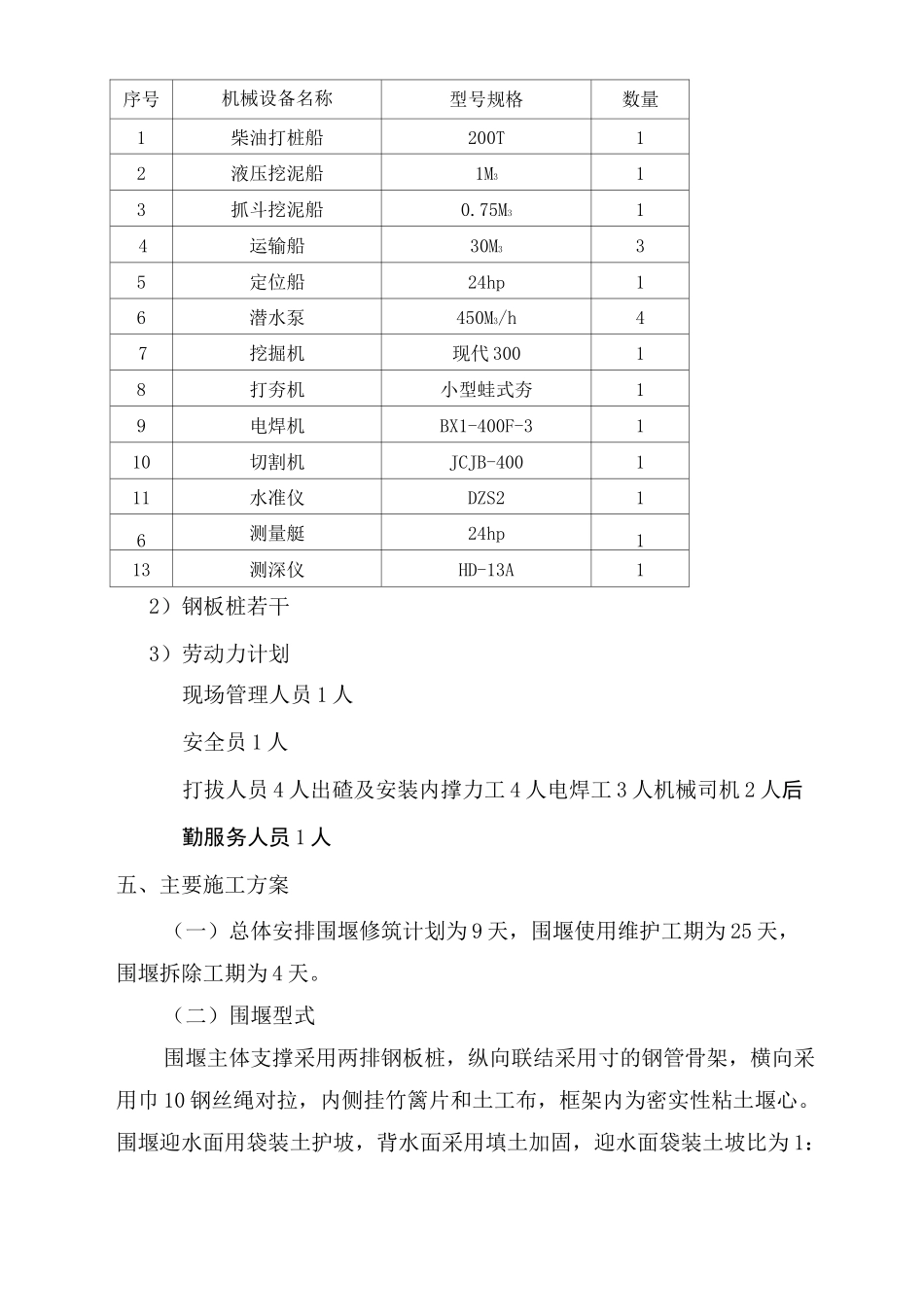

钢板桩围堰施工方案松江区十一号河广富林路占压段河道整治工程新开河油墩港开口上海松江水利建筑工程有限公司2013 年 3 月钢板桩围堰施工方案一、工程概况松江区十一号河广富林路占压段河道整治工程施工,因新开河两侧护岸与主干河油墩港接顺,为了便于施工,拟在交叉口外侧油墩港河道内修筑围堰。围堰采用钢板桩围堰。经测量,围堰处河道水深 2m 左右,根据现场情况打设 6 米长 30#b 型槽型钢板桩进行围堰。二、围堰布置围堰的高度控制在常水位以上米(黄海▽),梅雨期间水位急剧上升时围堰顶部用袋装土加固、加高。围堰采用两侧打钢板桩,并挂竹篱片和防水土工布,中间回填土方,两侧的钢板桩纵向用 012 钢丝绳对拉加固,横向用寸的钢管连接加固,钢板桩外侧迎水面用袋装土加固,背水面填黏土加固。三、施工要求1、围堰施工应按照《堤防工程施工规范》(SL/T260-98)的要求进行。2、本工程钢板桩打在河道内,入土深度控制在米左右,遇到土质较差的地段,钢板桩入土深度应加深,保证钢板桩打入硬土层。3、施工时打钢板桩可采用平行作业法:已打好钢板桩的部位,先挂好竹篱片和土工布、清除桩间淤泥,再进行填土作业。围堰宜考虑从两端开始,突击使坝身露出水面,后逐步延伸直至合拢,尽量不要中断以免造成过多的稀泥影响围堰强度。桩线内外填土须同步进行,内外高差不得超过 1 米。围堰必须填筑到设计断面后方可抽水。4、围堰土料采用粘土,禁止采用淤泥填筑。因围堰位于水中倒土,预计围堰沉降量较大,施工时须预留沉降量。在整个取土工程施工期内应成立围堰护堤组查险观测围堰沉降、变形、进行堤身维护。当堤身高程高出水位不足 30cm 时,须进行培土加高,以保证围堰安全。5、桩杆用钢丝绳对拉连接牢固,连成整体。土工布竹篱片绑扎固定,土工布横向搭接宽度 20cm。6、堰内抽水速度须缓慢,出水土体及时压实。发现渗水即停止抽水,加固围堰,维护围堰安全。7、围堰须设置醒目的施工标志,禁止船舶驶近、停靠、系泊,防止螺旋桨掏空围堰坡脚。施工和运行时须注意风浪和船行波的冲刷。四. 机械设备及人员进场计划(1)拟投入本工程的主要机具和检测设备表序号机械设备名称型号规格数量1柴油打桩船200T12液压挖泥船1M313抓斗挖泥船0.75M314运输船30M335定位船24hp16潜水泵450M3/h47挖掘机现代 30018打夯机小型蛙式夯19电焊机BX1-400F-3110切割机JCJB-400111水准仪DZS216测量艇24hp113测深仪HD-13A12)钢板桩若干3)劳动力计划现场管...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

钢板桩围堰施工方案最新

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
