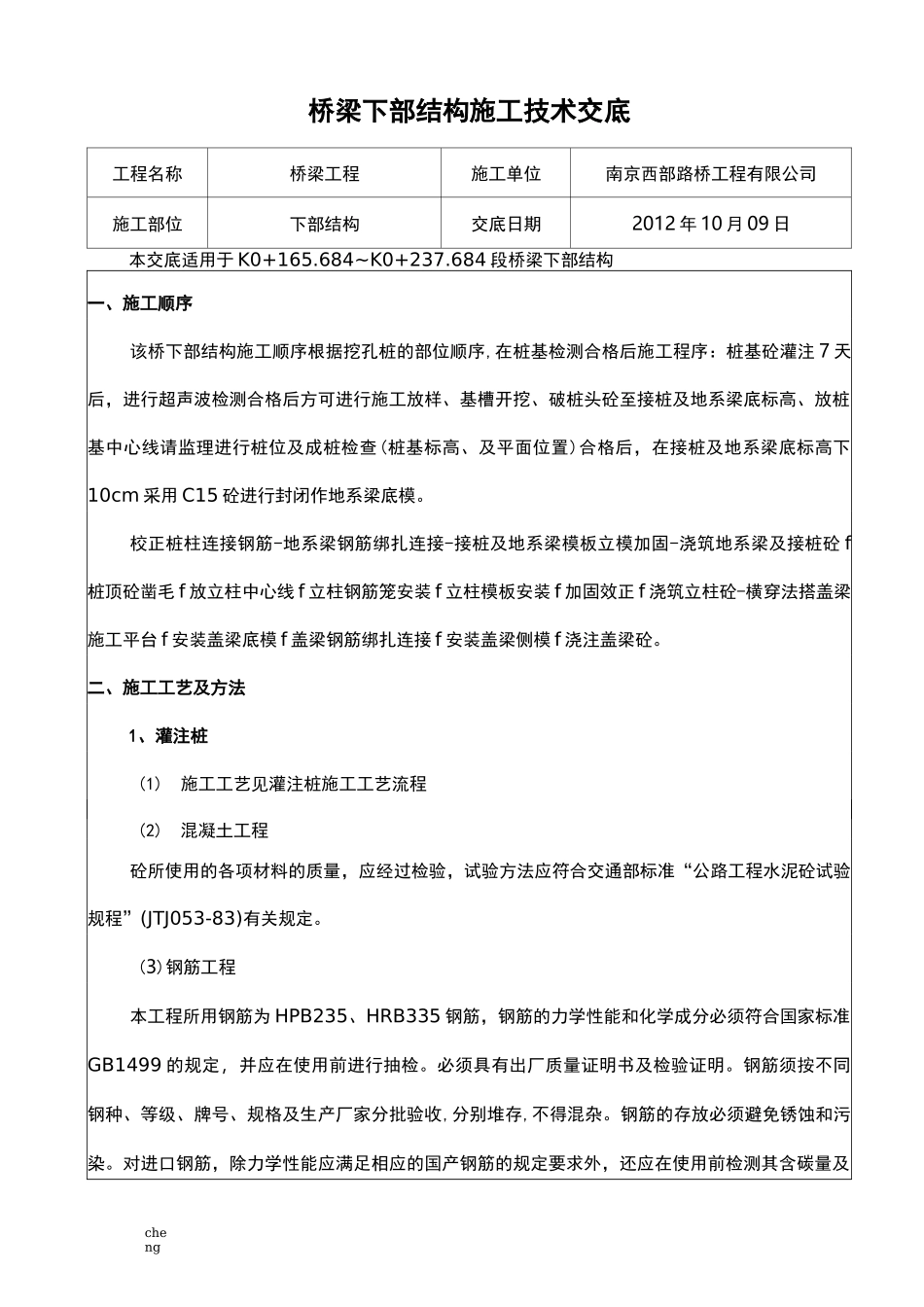

cheng桥梁下部结构施工技术交底工程名称桥梁工程施工单位南京西部路桥工程有限公司施工部位下部结构交底日期2012 年 10 月 09 日本交底适用于 K0+165
684~K0+237
684 段桥梁下部结构一、施工顺序该桥下部结构施工顺序根据挖孔桩的部位顺序,在桩基检测合格后施工程序:桩基砼灌注 7 天后,进行超声波检测合格后方可进行施工放样、基槽开挖、破桩头砼至接桩及地系梁底标高、放桩基中心线请监理进行桩位及成桩检查(桩基标高、及平面位置)合格后,在接桩及地系梁底标高下10cm 采用 C15 砼进行封闭作地系梁底模
校正桩柱连接钢筋-地系梁钢筋绑扎连接-接桩及地系梁模板立模加固-浇筑地系梁及接桩砼 f桩顶砼凿毛 f 放立柱中心线 f 立柱钢筋笼安装 f 立柱模板安装 f 加固效正 f 浇筑立柱砼-横穿法搭盖梁施工平台 f 安装盖梁底模 f 盖梁钢筋绑扎连接 f 安装盖梁侧模 f 浇注盖梁砼
二、施工工艺及方法1、灌注桩(1)施工工艺见灌注桩施工工艺流程(2)混凝土工程砼所使用的各项材料的质量,应经过检验,试验方法应符合交通部标准“公路工程水泥砼试验规程”(JTJ053-83)有关规定
(3)钢筋工程本工程所用钢筋为 HPB235、HRB335 钢筋,钢筋的力学性能和化学成分必须符合国家标准GB1499 的规定,并应在使用前进行抽检
必须具有出厂质量证明书及检验证明
钢筋须按不同钢种、等级、牌号、规格及生产厂家分批验收,分别堆存,不得混杂
钢筋的存放必须避免锈蚀和污染
对进口钢筋,除力学性能应满足相应的国产钢筋的规定要求外,还应在使用前检测其含碳量及cheng焊接性能

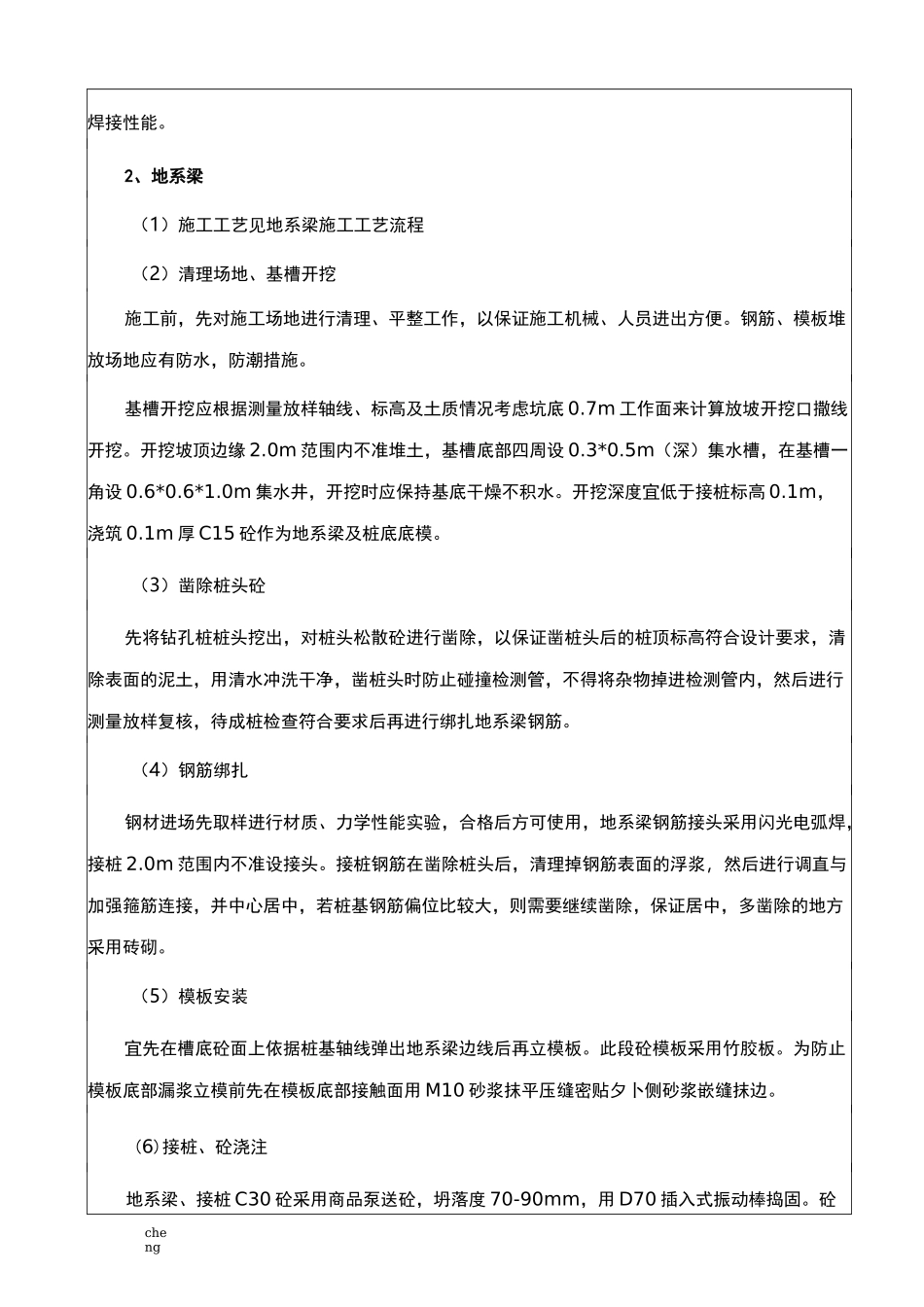

2、地系梁(1)施工工艺见地系梁施工工艺流程(2)清理场地、基槽开挖施工前,先对施工场地进行清理、平整工作,以保证施工机械、人员进出方便
钢筋、模板堆放场地应有防水,防潮措施

基槽开挖应根据测量放样轴线、
