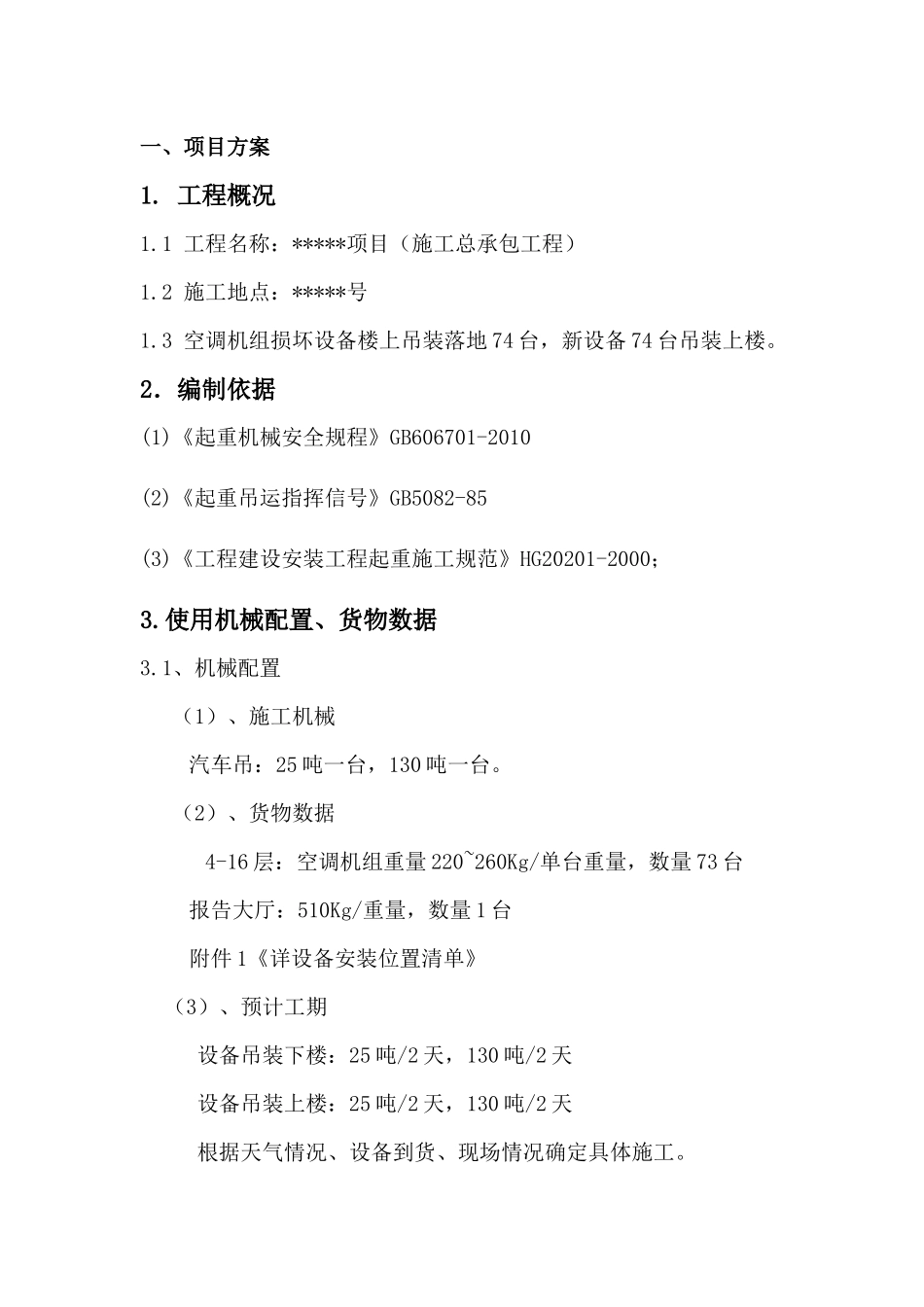

********大楼修缮项目(施工总承包工程)机组吊装方案*****建工集团有限公司2017年11月一、项目方案1
1工程名称:*****项目(施工总承包工程)1
2施工地点:*****号1
3空调机组损坏设备楼上吊装落地74台,新设备74台吊装上楼
2.编制依据(1)《起重机械安全规程》GB606701-2010(2)《起重吊运指挥信号》GB5082-85(3)《工程建设安装工程起重施工规范》HG20201-2000;3
使用机械配置、货物数据3
1、机械配置(1)、施工机械汽车吊:25吨一台,130吨一台
(2)、货物数据4-16层:空调机组重量220~260Kg/单台重量,数量73台报告大厅:510Kg/重量,数量1台附件1《详设备安装位置清单》(3)、预计工期设备吊装下楼:25吨/2天,130吨/2天设备吊装上楼:25吨/2天,130吨/2天根据天气情况、设备到货、现场情况确定具体施工

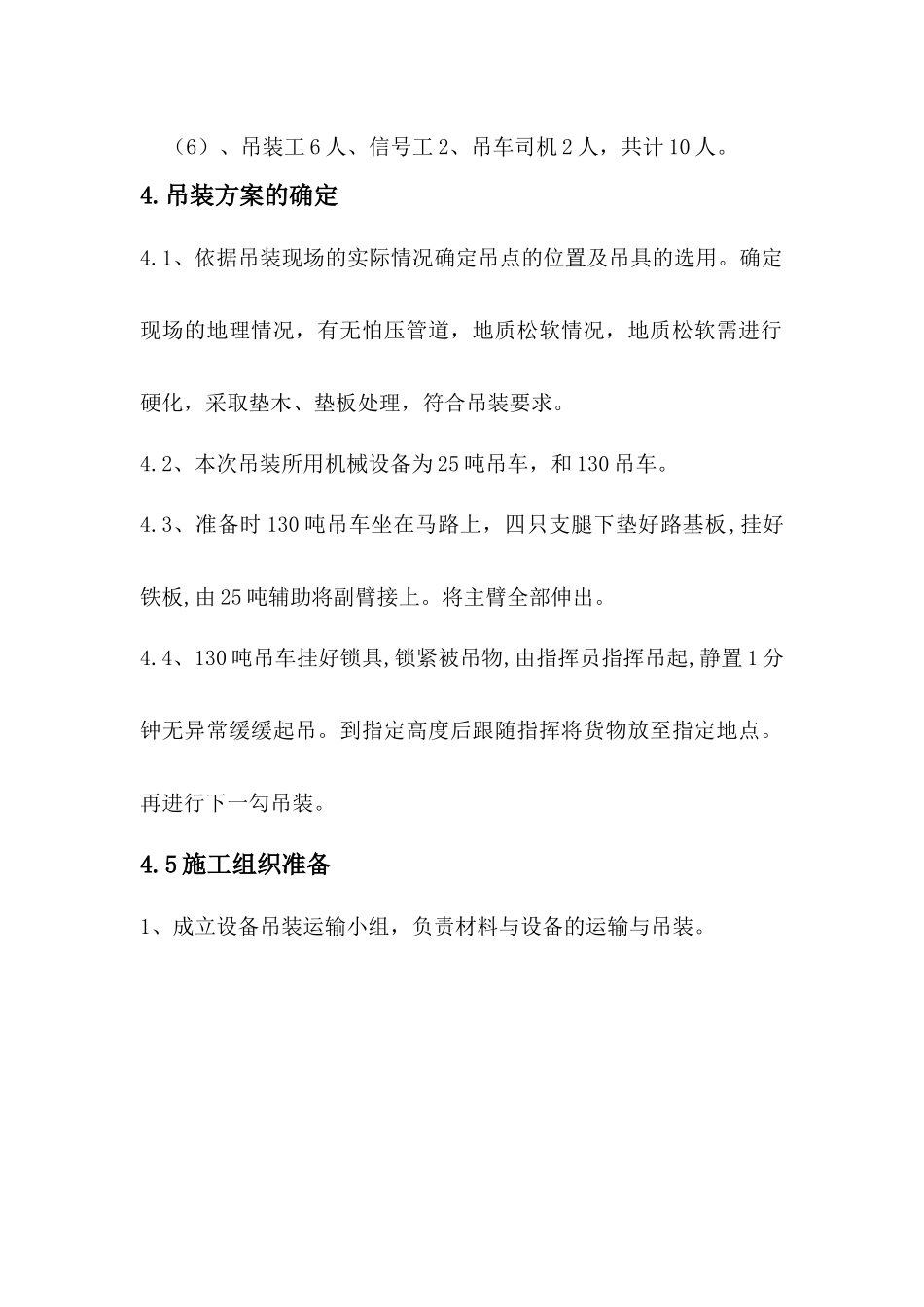

(6)、吊装工6人、信号工2、吊车司机2人,共计10人
吊装方案的确定4
1、依据吊装现场的实际情况确定吊点的位置及吊具的选用
确定现场的地理情况,有无怕压管道,地质松软情况,地质松软需进行硬化,采取垫木、垫板处理,符合吊装要求
2、本次吊装所用机械设备为25吨吊车,和130吊车
3、准备时130吨吊车坐在马路上,四只支腿下垫好路基板,挂好铁板,由25吨辅助将副臂接上
将主臂全部伸出
4、130吨吊车挂好锁具,锁紧被吊物,由指挥员指挥吊起,静置1分钟无异常缓缓起吊
到指定高度后跟随指挥将货物放至指定地点
再进行下一勾吊装
5施工组织准备1、成立设备吊装运输小组,负责材料与设备的运输与吊装
设备吊装组织架构2、人员分工及职责序号人员主要职责1组长1.协调督促项目技术人员进行技术攻关及编制吊装方案,组织实施项目员进行实施
2.协调解决吊装过程中与总包单位、
