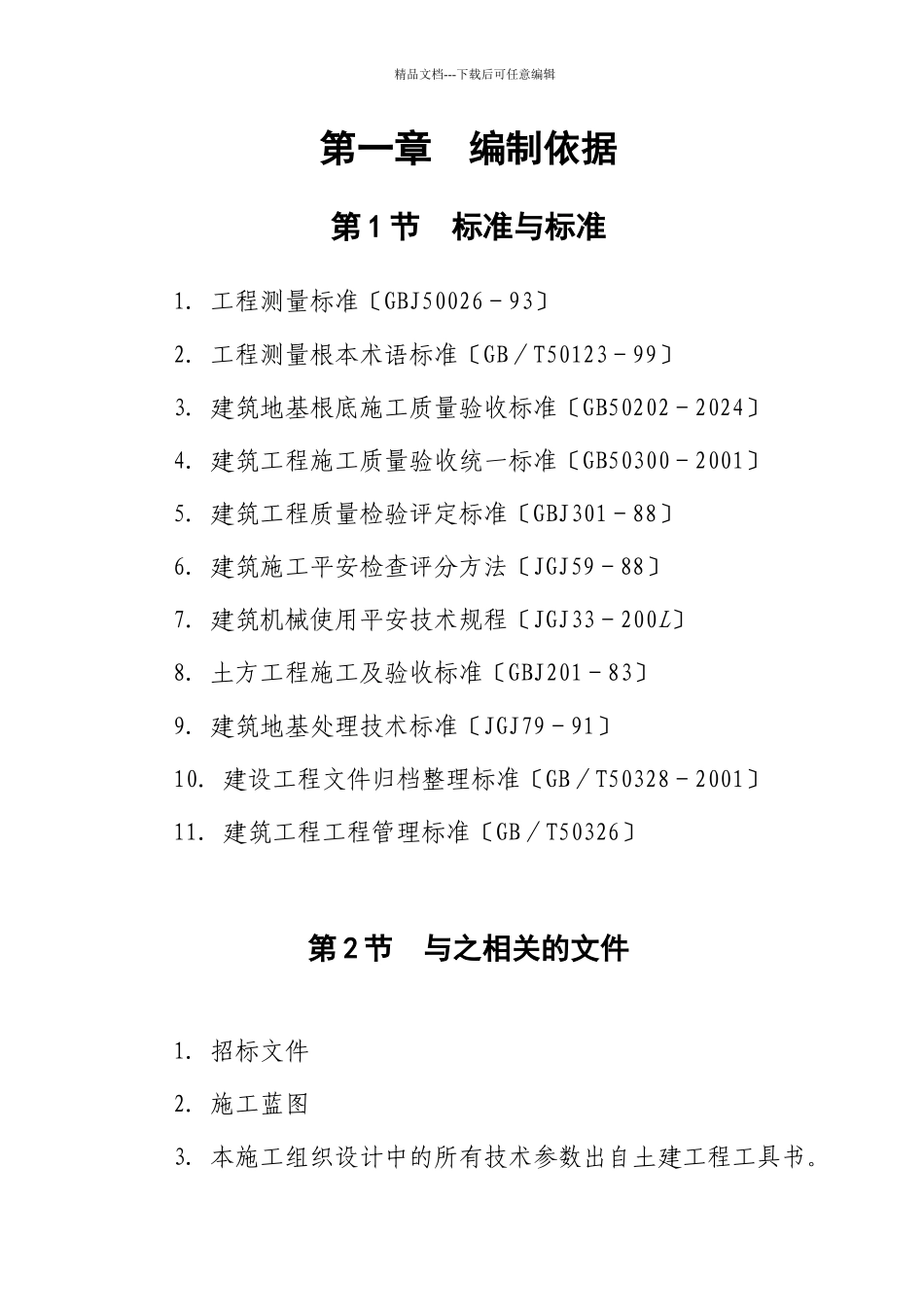

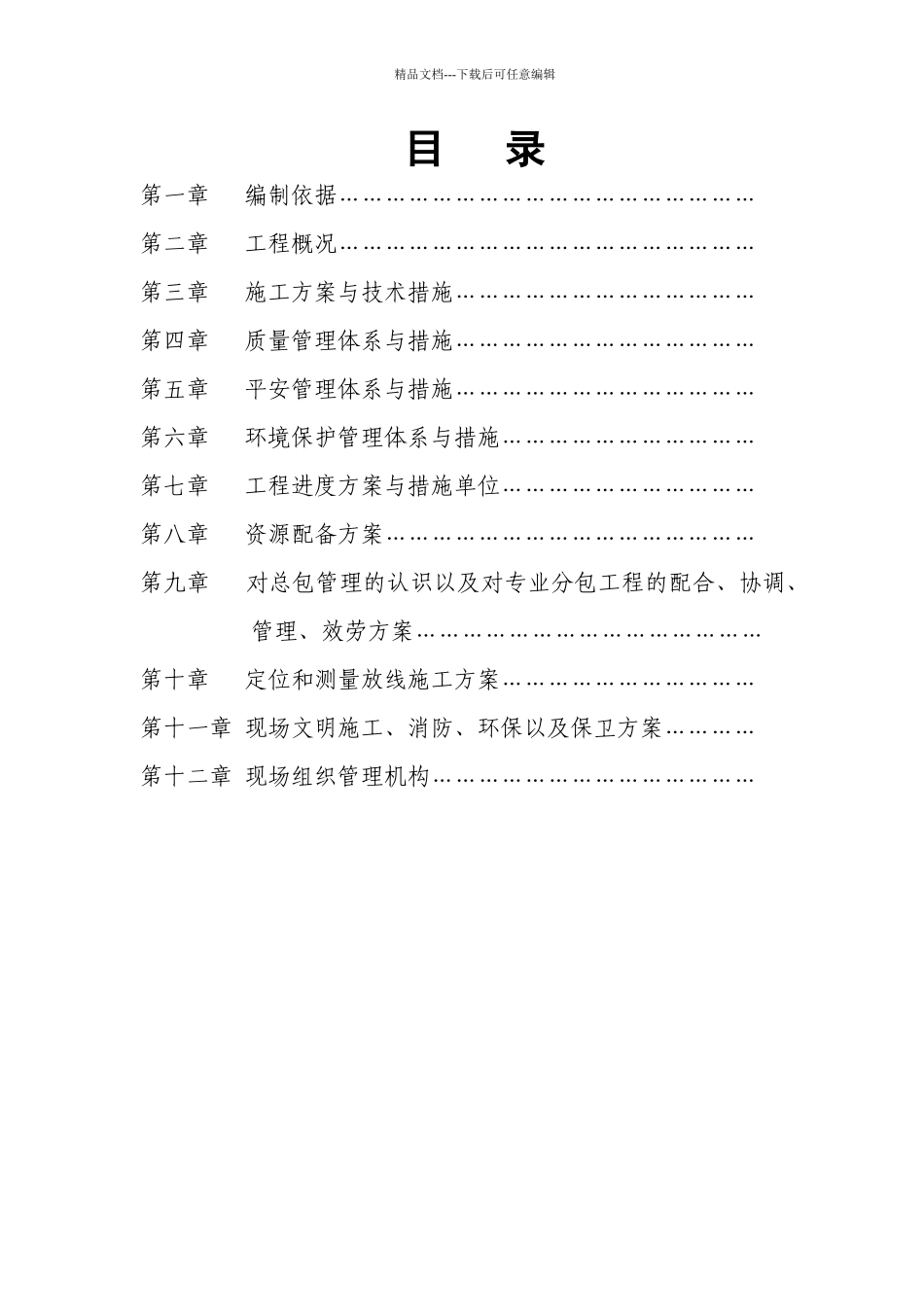

丹东装备制造园中路北侧沟渠回填工程施工组织设计精品文档---下载后可任意编辑目 录第一章 编制依据………………………………………………第二章 工程概况………………………………………………第三章 施工方案与技术措施…………………………………第四章 质量管理体系与措施…………………………………第五章 平安管理体系与措施…………………………………第六章 环境保护管理体系与措施……………………………第七章 工程进度方案与措施单位……………………………第八章 资源配备方案…………………………………………第九章 对总包管理的认识以及对专业分包工程的配合、协调、管理、效劳方案………………………………………第十章 定位和测量放线施工方案……………………………第十一章 现场文明施工、消防、环保以及保卫方案…………第十二章 现场组织管理机构……………………………………精品文档---下载后可任意编辑第一章 编制依据第 1 节 标准与标准1. 工程测量标准〔GBJ50026-93〕 2. 工程测量根本术语标准〔GB/T50123-99〕 3. 建筑地基根底施工质量验收标准〔GB50202-2024〕 4. 建筑工程施工质量验收统一标准〔GB50300-2001〕 5. 建筑工程质量检验评定标准〔GBJ301-88〕 6. 建筑施工平安检查评分方法〔JGJ59-88〕 7. 建筑机械使用平安技术规程〔JGJ33-200L〕 8. 土方工程施工及验收标准〔GBJ201-83〕 9. 建筑地基处理技术标准〔JGJ79-91〕 10. 建设工程文件归档整理标准〔GB/T50328-2001〕 11. 建筑工程工程管理标准〔GB/T50326〕 第 2 节 与之相关的文件1. 招标文件2. 施工蓝图3. 本施工组织设计中的所有技术参数出自土建工程工具书。精品文档---下载后可任意编辑第 3 节 工程要求1.场地回填土方要求:山皮土〔风化岩〕2.工期要求:2012 年 2 月 18 日开工 2012 年 5 月 30 日竣工3.我方施工安排:总施工日历天数为:103 天,我方将实际施工 100 天完成施工任务。对于以上要求我公司将实行昼夜施工,轮班作业的方式,保证工程根据建设单位要求的质量,工期,保质保量比预订工期提前 3 天完成施工任务。第二章 工程概况2.1 回填工程为丹东装备制造园中路北侧沟渠回填工程。2.2 该工程回填面积,土方量约 211863 立方米。第三章 施工方案与技术措施第 1 节 施工方法精品文档---下载后可任意编辑1、施工准备虽然本工程工程工程和工作内容比...
