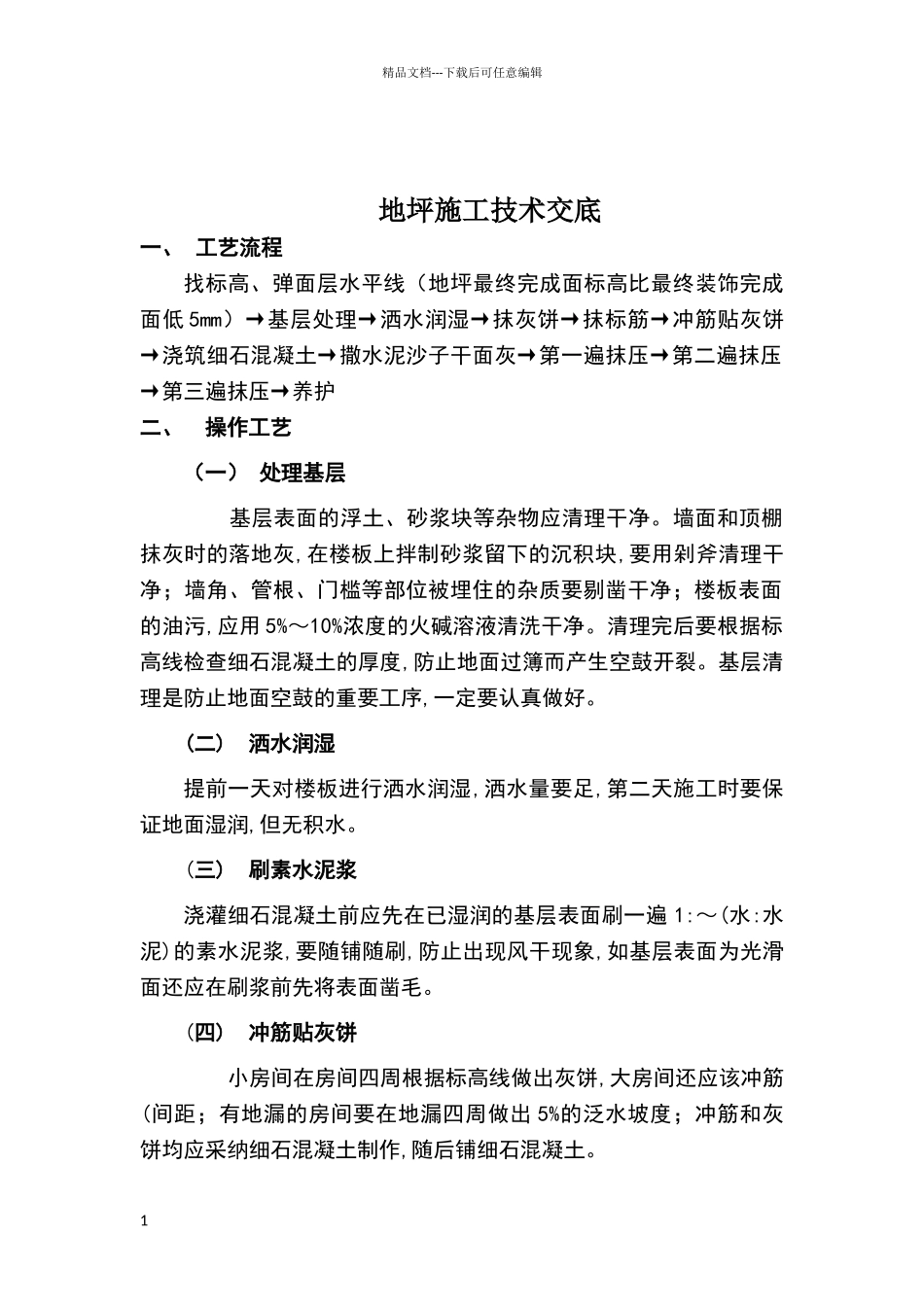

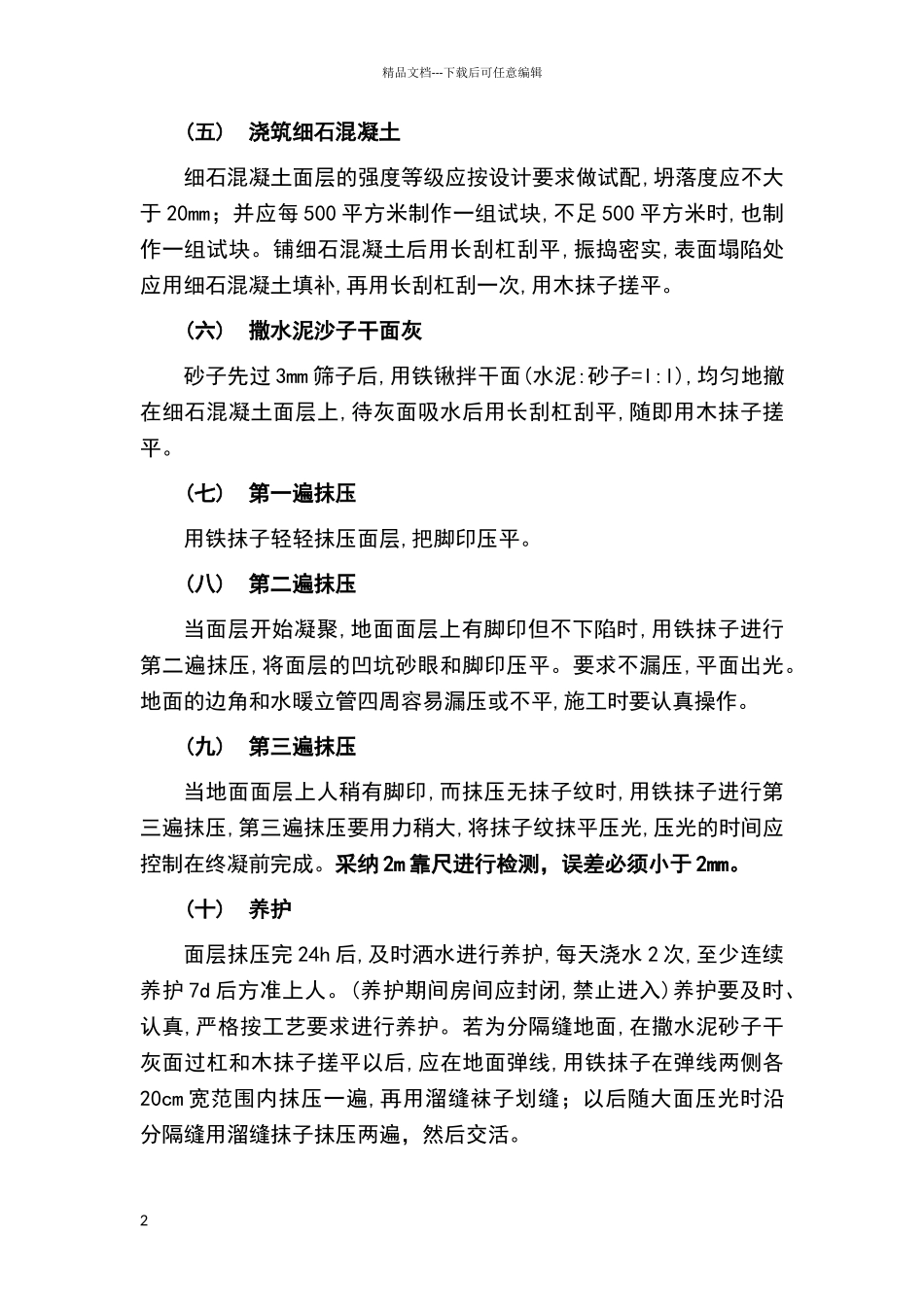

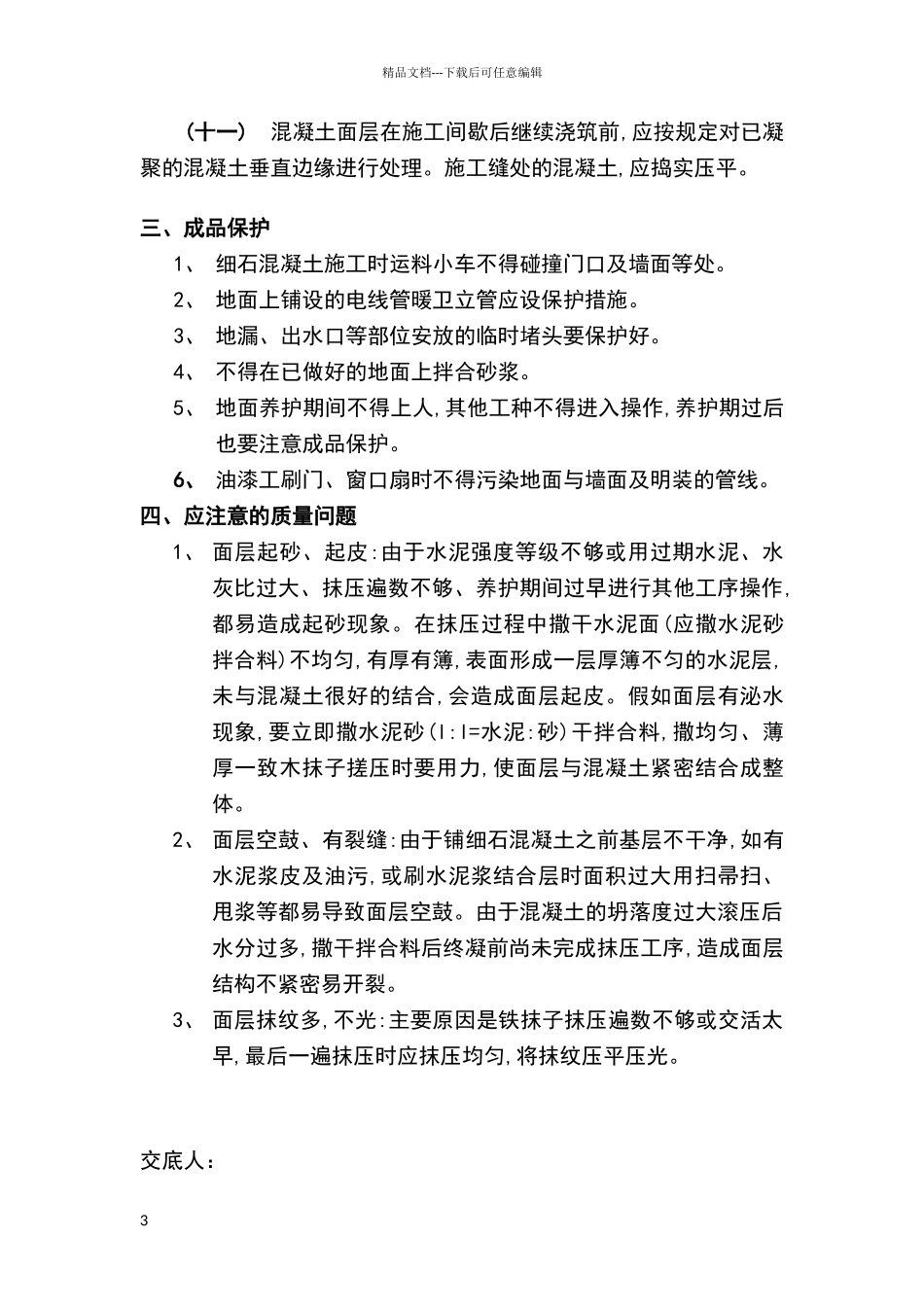

精品文档---下载后可任意编辑地坪施工技术交底一、 工艺流程找标高、弹面层水平线(地坪最终完成面标高比最终装饰完成面低 5mm)→基层处理→洒水润湿→抹灰饼→抹标筋→冲筋贴灰饼→浇筑细石混凝土→撒水泥沙子干面灰→第一遍抹压→第二遍抹压→第三遍抹压→养护二、 操作工艺(一) 处理基层 基层表面的浮土、砂浆块等杂物应清理干净。墙面和顶棚抹灰时的落地灰,在楼板上拌制砂浆留下的沉积块,要用剁斧清理干净;墙角、管根、门槛等部位被埋住的杂质要剔凿干净;楼板表面的油污,应用 5%~10%浓度的火碱溶液清洗干净。清理完后要根据标高线检查细石混凝土的厚度,防止地面过簿而产生空鼓开裂。基层清理是防止地面空鼓的重要工序,一定要认真做好。(二) 洒水润湿提前一天对楼板进行洒水润湿,洒水量要足,第二天施工时要保证地面湿润,但无积水。(三) 刷素水泥浆浇灌细石混凝土前应先在已湿润的基层表面刷一遍 1:~(水:水泥)的素水泥浆,要随铺随刷,防止出现风干现象,如基层表面为光滑面还应在刷浆前先将表面凿毛。(四) 冲筋贴灰饼 小房间在房间四周根据标高线做出灰饼,大房间还应该冲筋(间距;有地漏的房间要在地漏四周做出 5%的泛水坡度;冲筋和灰饼均应采纳细石混凝土制作,随后铺细石混凝土。1精品文档---下载后可任意编辑(五) 浇筑细石混凝土细石混凝土面层的强度等级应按设计要求做试配,坍落度应不大于 20mm;并应每 500 平方米制作一组试块,不足 500 平方米时,也制作一组试块。铺细石混凝土后用长刮杠刮平,振捣密实,表面塌陷处应用细石混凝土填补,再用长刮杠刮一次,用木抹子搓平。(六) 撒水泥沙子干面灰砂子先过 3mm 筛子后,用铁锹拌干面(水泥:砂子=l:l),均匀地撤在细石混凝土面层上,待灰面吸水后用长刮杠刮平,随即用木抹子搓平。(七) 第一遍抹压用铁抹子轻轻抹压面层,把脚印压平。(八) 第二遍抹压当面层开始凝聚,地面面层上有脚印但不下陷时,用铁抹子进行第二遍抹压,将面层的凹坑砂眼和脚印压平。要求不漏压,平面出光。地面的边角和水暖立管四周容易漏压或不平,施工时要认真操作。(九) 第三遍抹压当地面面层上人稍有脚印,而抹压无抹子纹时,用铁抹子进行第三遍抹压,第三遍抹压要用力稍大,将抹子纹抹平压光,压光的时间应控制在终凝前完成。采纳 2m 靠尺进行检测,误差必须小于 2mm。(十) 养护面层抹压完 24h 后,及时洒水进行养护,每天浇水 2 次,至少连续养护 7d 后方准上人。(养护期间房间应封闭,禁止进入)养护要...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

地坪施工技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
