精品文档---下载后可任意编辑《地铁暗挖隧道注浆施工技术规程》(DBJ01-96-2024)里关于小导管施工的规定: 超前小导管注浆的作用:1
改良工作面前方的地层,在开挖工作面以外形成厚度为—的加固圈
超前小导管注浆与地层共同作用形成超前支护结构,从而保证开挖工作面的稳定,防止工作面坍台塌,控制地表沉降
超前小导管注浆适用于隧道拱部处于无粘结、自稳能力差的砂层及砂砾(卵)石层
对降水后自稳能力较强的亚粘土地层可不进行小导管注浆
小导管制作与安设:小导管制作:先把钢管截成需要的长度,在钢管的一端作成 300mm 长的圆锥状,在距另一端100mm 处焊接 φ6 钢筋箍
距钢筋一端 1000mm 不开孔,剩余部分每隔 200mm 梅花型布置 φ6~φ8的溢浆孔
小导管安设:小导管的安设应用引孔顶入法
其安设步骤为:1
用 YT-28 风钻或煤电钻引孔,或用吹管将砂石吹出成孔,孔径 50mm,孔深视导管长度而定
插入导管,如插管困难,可用带冲击锤的风钻顶入
用吹风管将管内砂石吹出或用掏勾将砂石掏出
导管周围缝隙用塑胶泥封堵,并用棉纱将孔口堵塞
为防止注浆过程中工作面漏浆,小导管安设后必须对工作面进行喷射混凝土封闭
喷射厚度视地质情况以 50-80mm 为宜
小导管注浆浆液应采纳设计要求的浆液,图纸设计为水泥-水玻璃
配置按法律法律规范要求配置
注浆施工,注浆开始前,应根据注浆方式(单、双液)正确连接管路

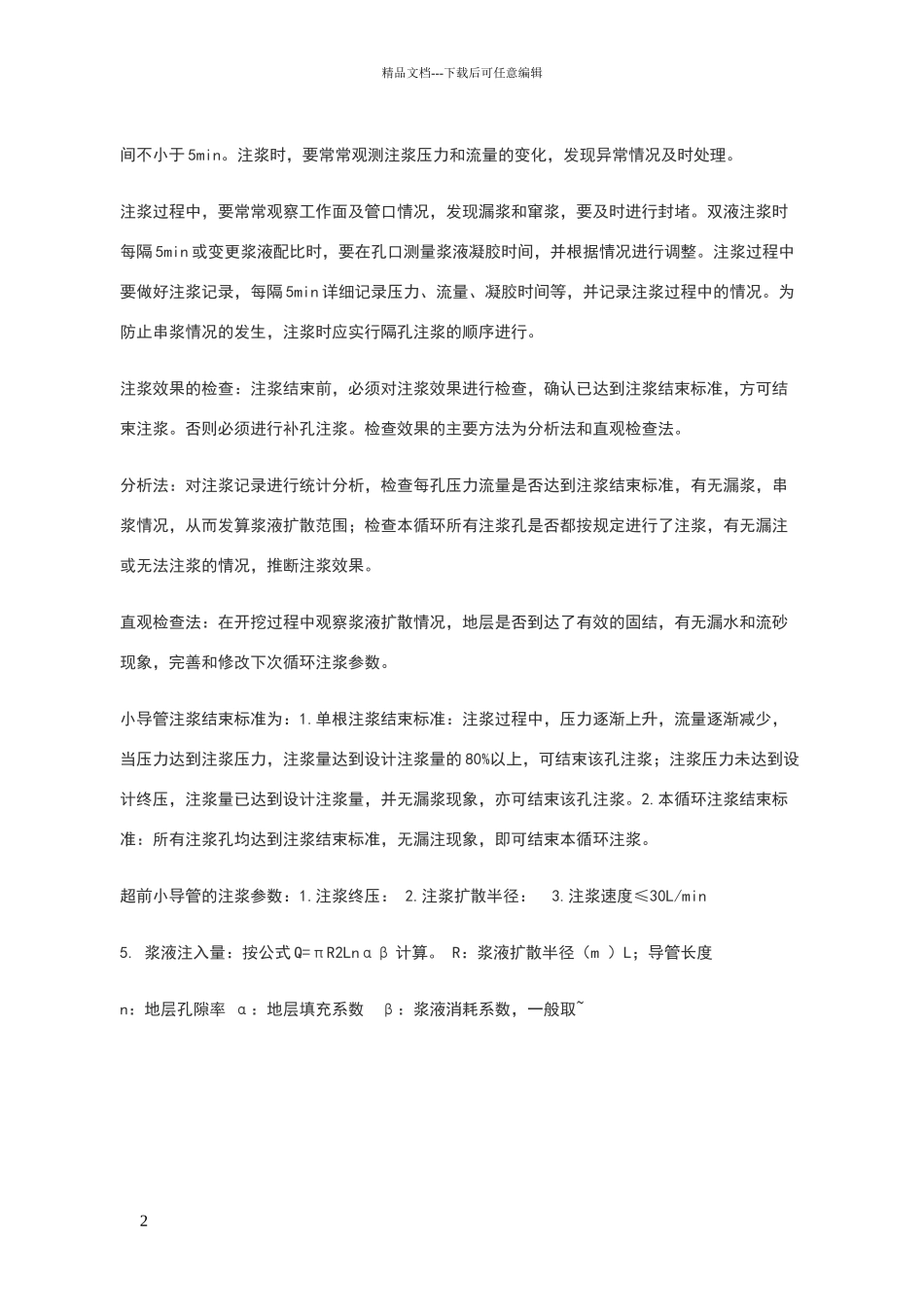

注浆开始前,应进行压水或压稀浆试验,检验管路的密封性和地层的吸浆情况,压水试验的压力不小于设计终压,时1精品文档---下载后可任意编辑间不小于 5min
注浆时,要常常观测注浆压力和流量的变化,发现异常情况及时处理
注浆过程中,要常常观察工作面及管口情况,发现漏浆和窜浆,要及时进行封堵
双液注浆时每隔 5min 或变更浆液配比时,要在孔口测量浆液凝胶时间
