电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

地铁施工质量控制要点

地铁施工质量控制要点_第1页
1/36
地铁施工质量控制要点_第2页
2/36
地铁施工质量控制要点_第3页
3/36

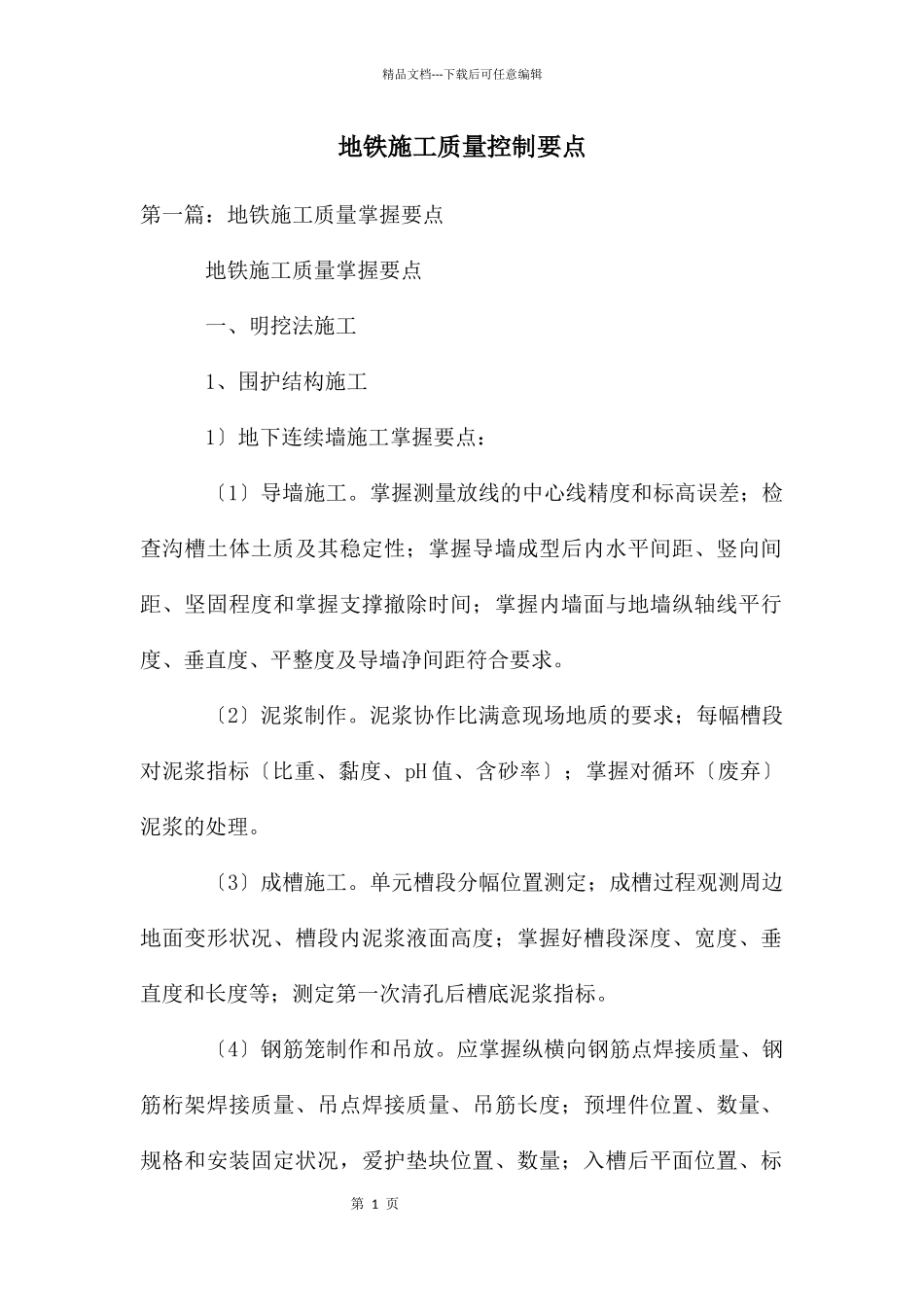

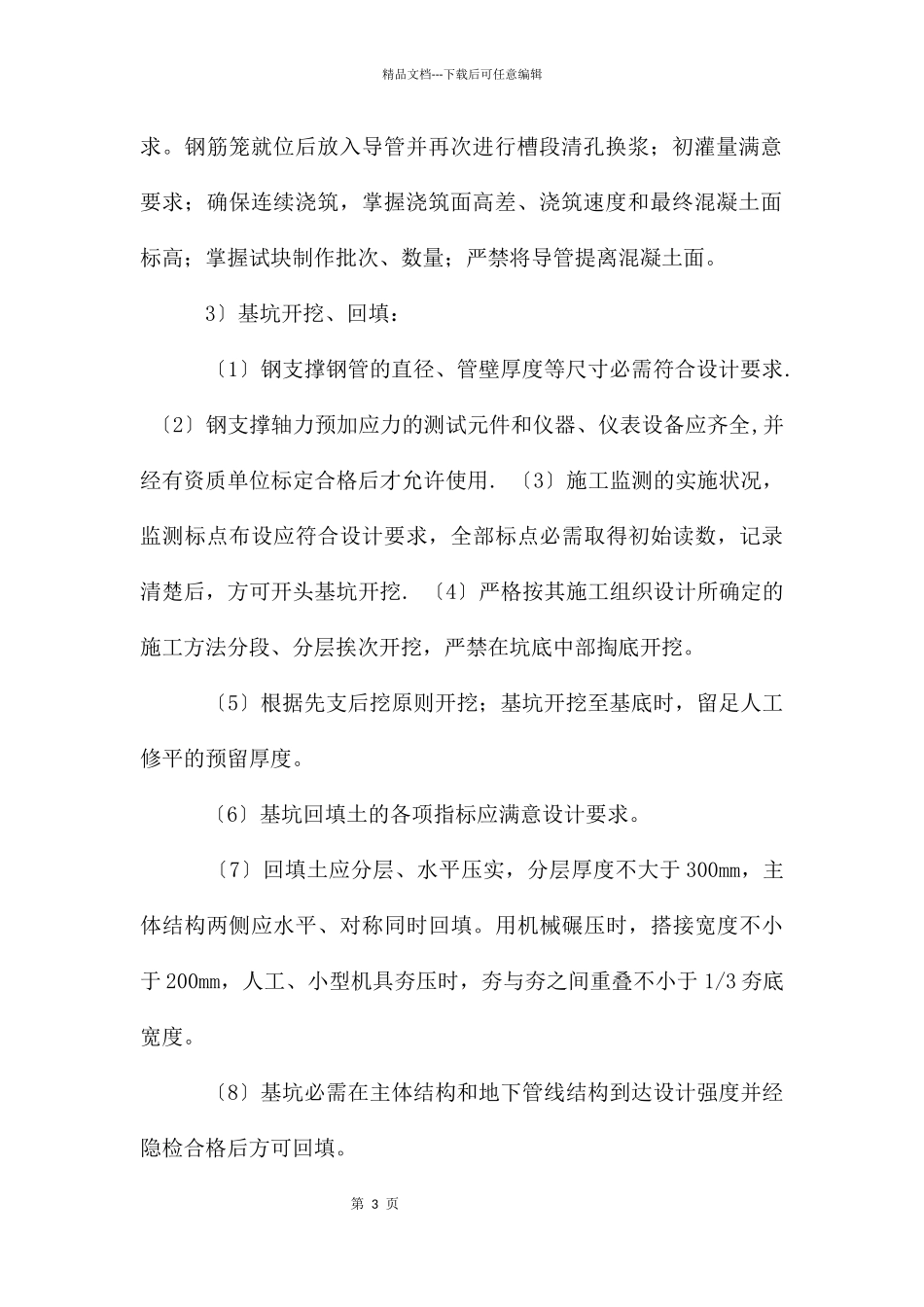

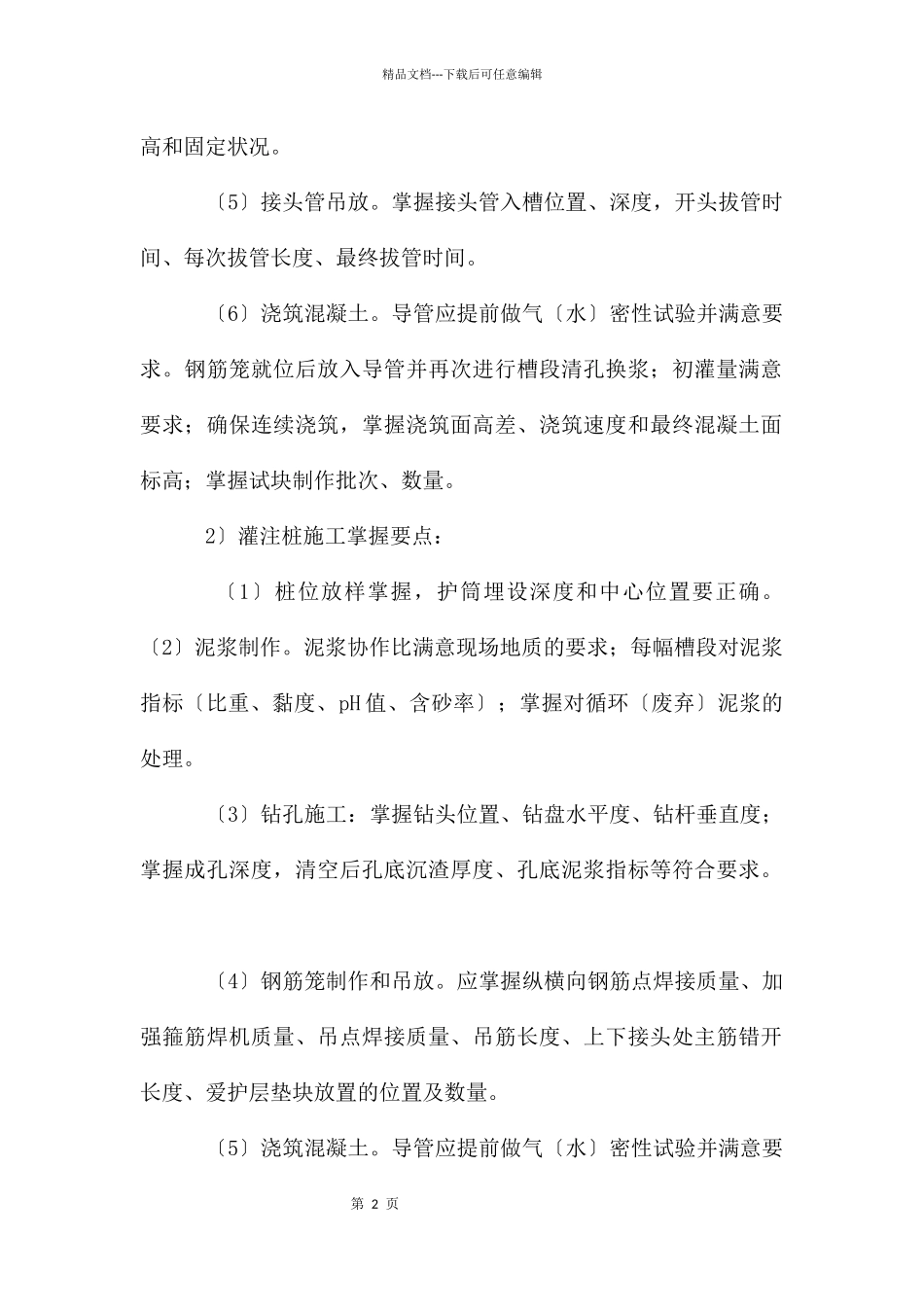

第 1 页精品文档---下载后可任意编辑地铁施工质量控制要点 第一篇:地铁施工质量掌握要点 地铁施工质量掌握要点 一、明挖法施工 1、围护结构施工 1〕地下连续墙施工掌握要点: 〔1〕导墙施工。掌握测量放线的中心线精度和标高误差;检查沟槽土体土质及其稳定性;掌握导墙成型后内水平间距、竖向间距、坚固程度和掌握支撑撤除时间;掌握内墙面与地墙纵轴线平行度、垂直度、平整度及导墙净间距符合要求。 〔2〕泥浆制作。泥浆协作比满意现场地质的要求;每幅槽段对泥浆指标〔比重、黏度、pH 值、含砂率〕;掌握对循环〔废弃〕泥浆的处理。 〔3〕成槽施工。单元槽段分幅位置测定;成槽过程观测周边地面变形状况、槽段内泥浆液面高度;掌握好槽段深度、宽度、垂直度和长度等;测定第一次清孔后槽底泥浆指标。 〔4〕钢筋笼制作和吊放。应掌握纵横向钢筋点焊接质量、钢筋桁架焊接质量、吊点焊接质量、吊筋长度;预埋件位置、数量、规格和安装固定状况,爱护垫块位置、数量;入槽后平面位置、标第 2 页精品文档---下载后可任意编辑高和固定状况。 〔5〕接头管吊放。掌握接头管入槽位置、深度,开头拔管时间、每次拔管长度、最终拔管时间。 〔6〕浇筑混凝土。导管应提前做气〔水〕密性试验并满意要求。钢筋笼就位后放入导管并再次进行槽段清孔换浆;初灌量满意要求;确保连续浇筑,掌握浇筑面高差、浇筑速度和最终混凝土面标高;掌握试块制作批次、数量。 2〕灌注桩施工掌握要点: 〔1〕桩位放样掌握,护筒埋设深度和中心位置要正确。 〔2〕泥浆制作。泥浆协作比满意现场地质的要求;每幅槽段对泥浆指标〔比重、黏度、pH 值、含砂率〕;掌握对循环〔废弃〕泥浆的处理。 〔3〕钻孔施工:掌握钻头位置、钻盘水平度、钻杆垂直度;掌握成孔深度,清空后孔底沉渣厚度、孔底泥浆指标等符合要求。 〔4〕钢筋笼制作和吊放。应掌握纵横向钢筋点焊接质量、加强箍筋焊机质量、吊点焊接质量、吊筋长度、上下接头处主筋错开长度、爱护层垫块放置的位置及数量。 〔5〕浇筑混凝土。导管应提前做气〔水〕密性试验并满意要第 3 页精品文档---下载后可任意编辑求。钢筋笼就位后放入导管并再次进行槽段清孔换浆;初灌量满意要求;确保连续浇筑,掌握浇筑面高差、浇筑速度和最终混凝土面标高;掌握试块制作批次、数量;严禁将导管提离混凝土面。 3〕基坑开挖、回填: 〔1〕钢支撑钢管的直径、管壁厚度等尺寸必需符合设计要求. 〔2〕钢支撑轴力预加...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

地铁施工质量控制要点

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
