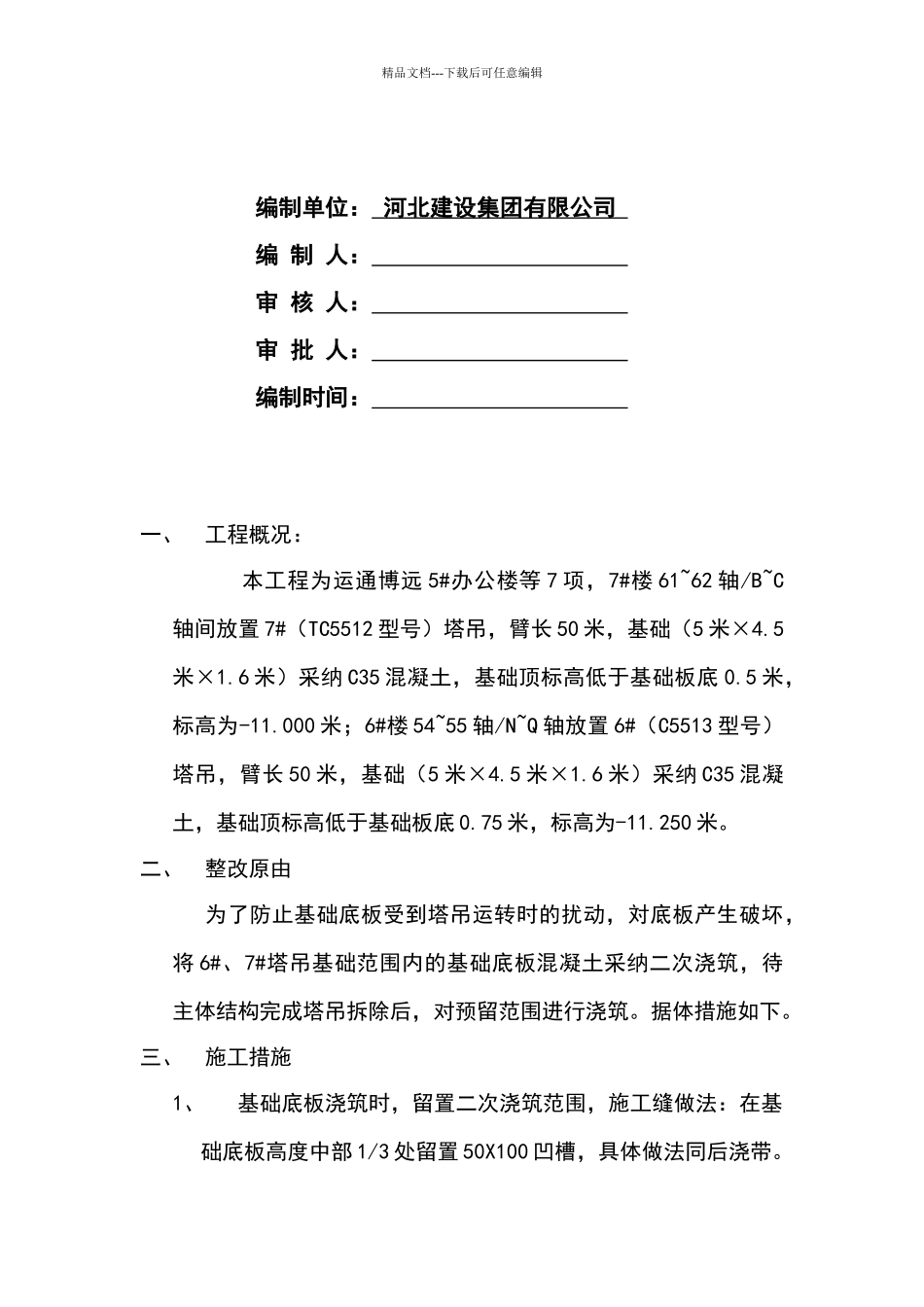

精品文档---下载后可任意编辑运通博远 5#办公楼等 7 项塔吊塔身部位处理方案精品文档---下载后可任意编辑编制单位: 河北建设集团有限公司 编 制 人: 审 核 人: 审 批 人: 编制时间: 一、工程概况: 本工程为运通博远 5#办公楼等 7 项,7#楼 61~62 轴/B~C轴间放置 7#(TC5512 型号)塔吊,臂长 50 米,基础(5 米×4
6 米)采纳 C35 混凝土,基础顶标高低于基础板底 0
5 米,标高为-11
000 米;6#楼 54~55 轴/N~Q 轴放置 6#(C5513 型号)塔吊,臂长 50 米,基础(5 米×4
6 米)采纳 C35 混凝土,基础顶标高低于基础板底 0
75 米,标高为-11
二、整改原由为了防止基础底板受到塔吊运转时的扰动,対底板产生破坏,将 6#、7#塔吊基础范围内的基础底板混凝土采纳二次浇筑,待主体结构完成塔吊拆除后,对预留范围进行浇筑
据体措施如下
三、施工措施1、基础底板浇筑时,留置二次浇筑范围,施工缝做法:在基础底板高度中部 1/3 处留置 50X100 凹槽,具体做法同后浇带
精品文档---下载后可任意编辑2、钢筋留置:基础梁钢筋通长布置,基础底板筋遇塔吊配重和塔身时,伸至配重及塔身边缘,满足搭接长度,(由于塔吊配重及塔身需要拆除,本工程钢筋为 HRB400,不能反复弯折和焊接)塔吊配重及塔身部位钢筋采纳搭接;接头率为100%,其搭接长度为:34d(d 为钢筋直径×(钢筋搭接系数)×14(基础底板钢筋直径)=770mm
3、塔吊锚栓的处理:待结构完工塔吊拆除后,塔吊锚栓切除前将附近混凝土剔除 50mm 深坑,切除锚栓,剔除部位采纳1:25 水泥砂浆抹平
4、塔吊防水处理:将以前锚栓周围的防水保护层剔除,分层与基础底板搭接,其搭接宽度为 160mm,搭接接头相互错开300mm
