电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

外墙分隔缝施工方案

外墙分隔缝施工方案_第1页
1/2
外墙分隔缝施工方案_第2页
2/2

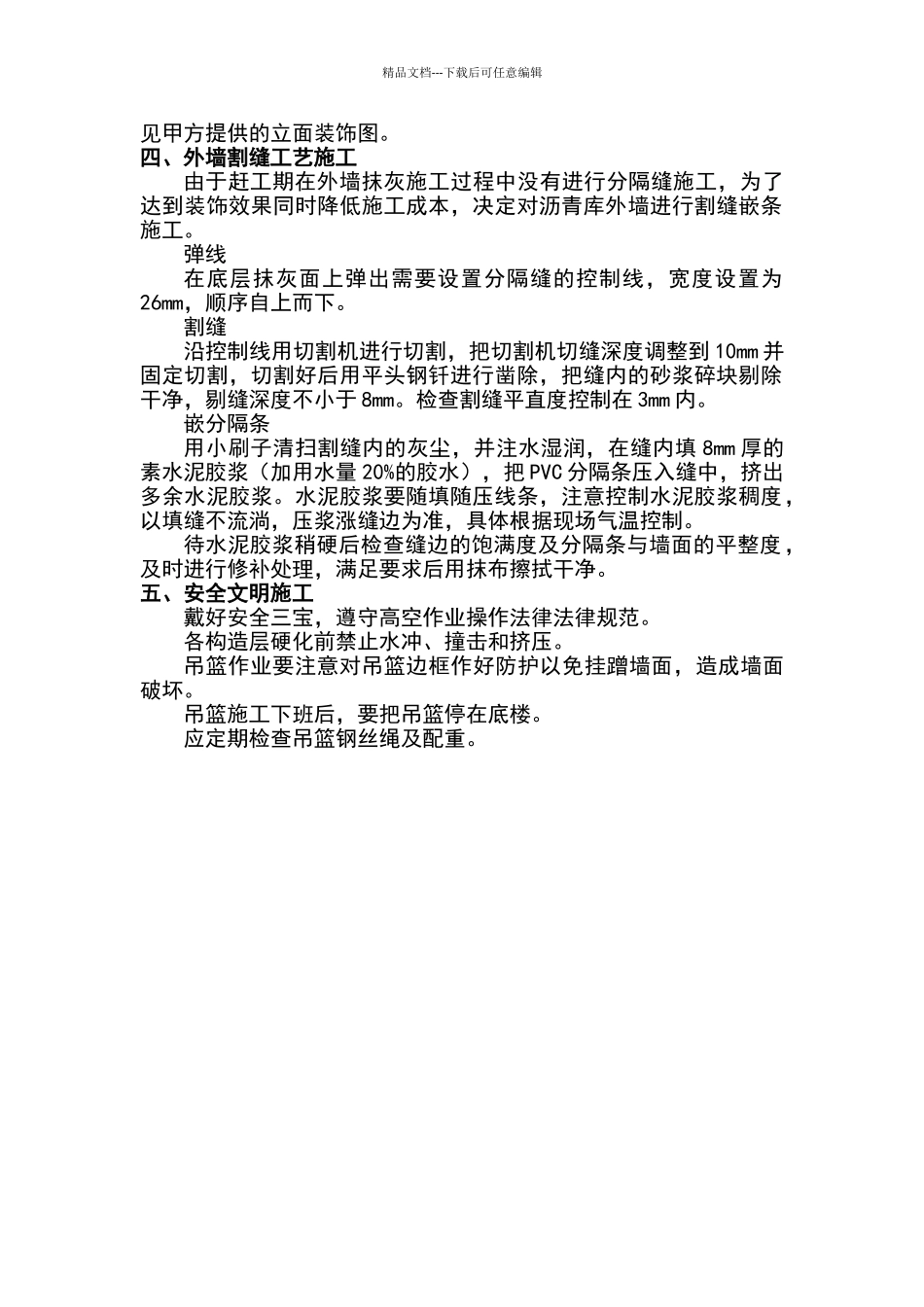

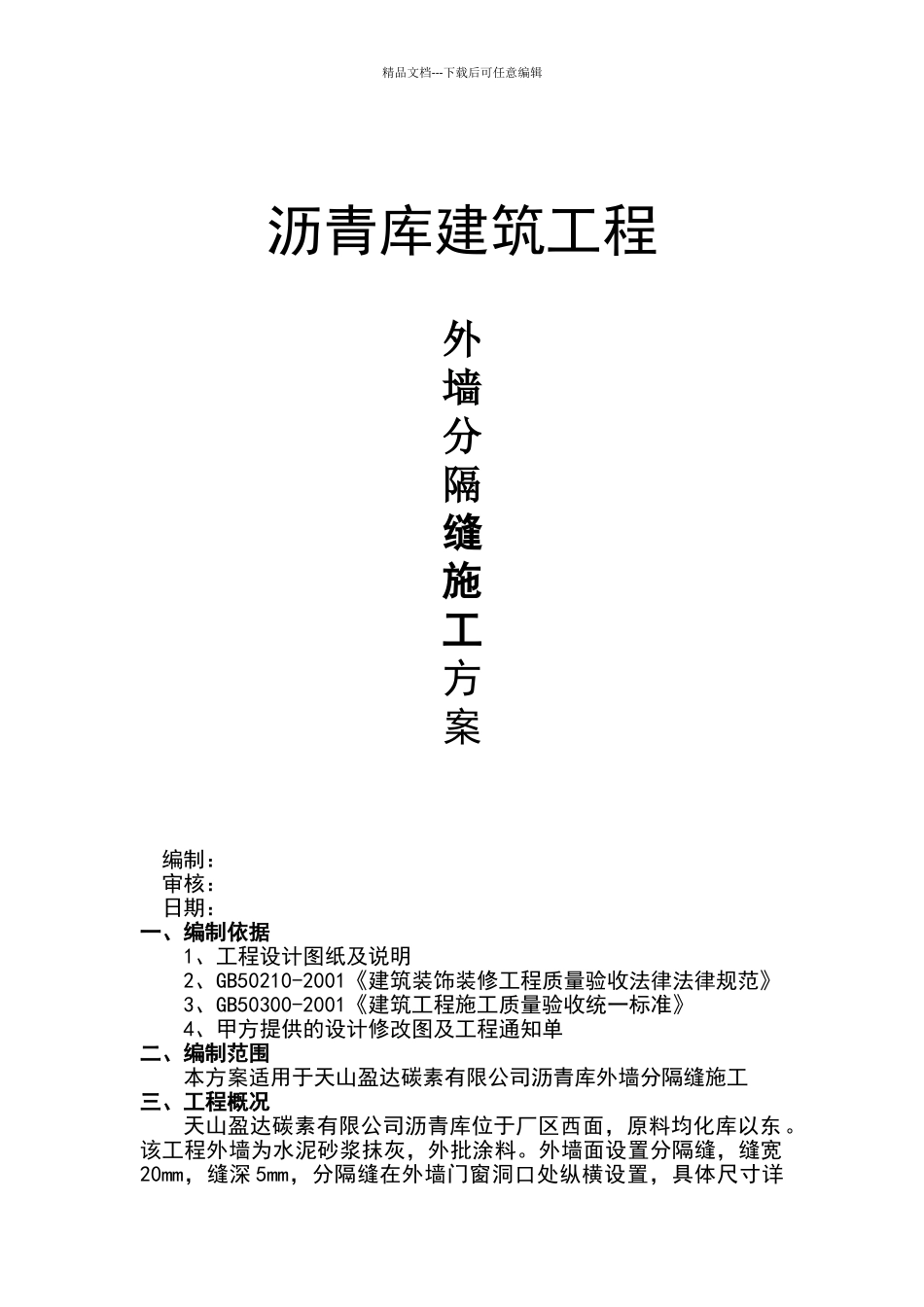

精品文档---下载后可任意编辑沥青库建筑工程外墙分隔缝施工方案编制:审核:日期:一、编制依据1、工程设计图纸及说明2、GB50210-2001《建筑装饰装修工程质量验收法律法律规范》3、GB50300-2001《建筑工程施工质量验收统一标准》4、甲方提供的设计修改图及工程通知单二、编制范围本方案适用于天山盈达碳素有限公司沥青库外墙分隔缝施工三、工程概况天山盈达碳素有限公司沥青库位于厂区西面,原料均化库以东。该工程外墙为水泥砂浆抹灰,外批涂料。外墙面设置分隔缝,缝宽20mm,缝深 5mm,分隔缝在外墙门窗洞口处纵横设置,具体尺寸详精品文档---下载后可任意编辑见甲方提供的立面装饰图。四、外墙割缝工艺施工由于赶工期在外墙抹灰施工过程中没有进行分隔缝施工,为了达到装饰效果同时降低施工成本,决定对沥青库外墙进行割缝嵌条施工。弹线在底层抹灰面上弹出需要设置分隔缝的控制线,宽度设置为26mm,顺序自上而下。割缝沿控制线用切割机进行切割,把切割机切缝深度调整到 10mm 并固定切割,切割好后用平头钢钎进行凿除,把缝内的砂浆碎块剔除干净,剔缝深度不小于 8mm。检查割缝平直度控制在 3mm 内。嵌分隔条用小刷子清扫割缝内的灰尘,并注水湿润,在缝内填 8mm 厚的素水泥胶浆(加用水量 20%的胶水),把 PVC 分隔条压入缝中,挤出多余水泥胶浆。水泥胶浆要随填随压线条,注意控制水泥胶浆稠度,以填缝不流淌,压浆涨缝边为准,具体根据现场气温控制。待水泥胶浆稍硬后检查缝边的饱满度及分隔条与墙面的平整度,及时进行修补处理,满足要求后用抹布擦拭干净。五、安全文明施工戴好安全三宝,遵守高空作业操作法律法律规范。各构造层硬化前禁止水冲、撞击和挤压。吊篮作业要注意对吊篮边框作好防护以免挂蹭墙面,造成墙面破坏。吊篮施工下班后,要把吊篮停在底楼。应定期检查吊篮钢丝绳及配重。

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

外墙分隔缝施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
