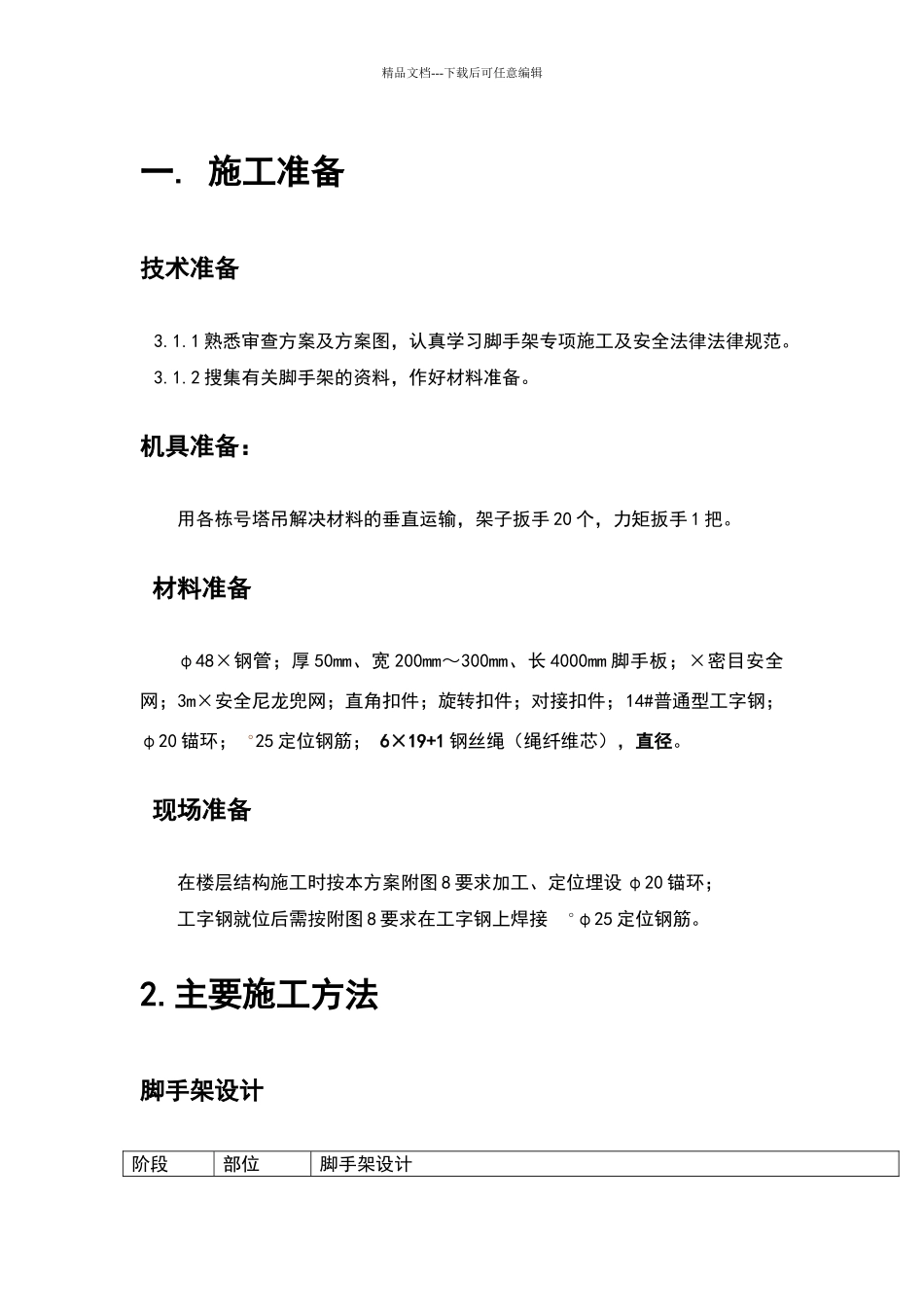

精品文档---下载后可任意编辑一
施工准备技术准备3
1 熟悉审查方案及方案图,认真学习脚手架专项施工及安全法律法律规范
2 搜集有关脚手架的资料,作好材料准备
机具准备:用各栋号塔吊解决材料的垂直运输,架子扳手 20 个,力矩扳手 1 把
材料准备φ48×钢管;厚 50mm、宽 200mm~300mm、长 4000mm 脚手板;×密目安全网;3m×安全尼龙兜网;直角扣件;旋转扣件;对接扣件;14#普通型工字钢;φ20 锚环;25 定位钢筋; 6×19+1 钢丝绳(绳纤维芯),直径
现场准备在楼层结构施工时按本方案附图 8 要求加工、定位埋设 φ20 锚环;工字钢就位后需按附图 8 要求在工字钢上焊接 φ25 定位钢筋

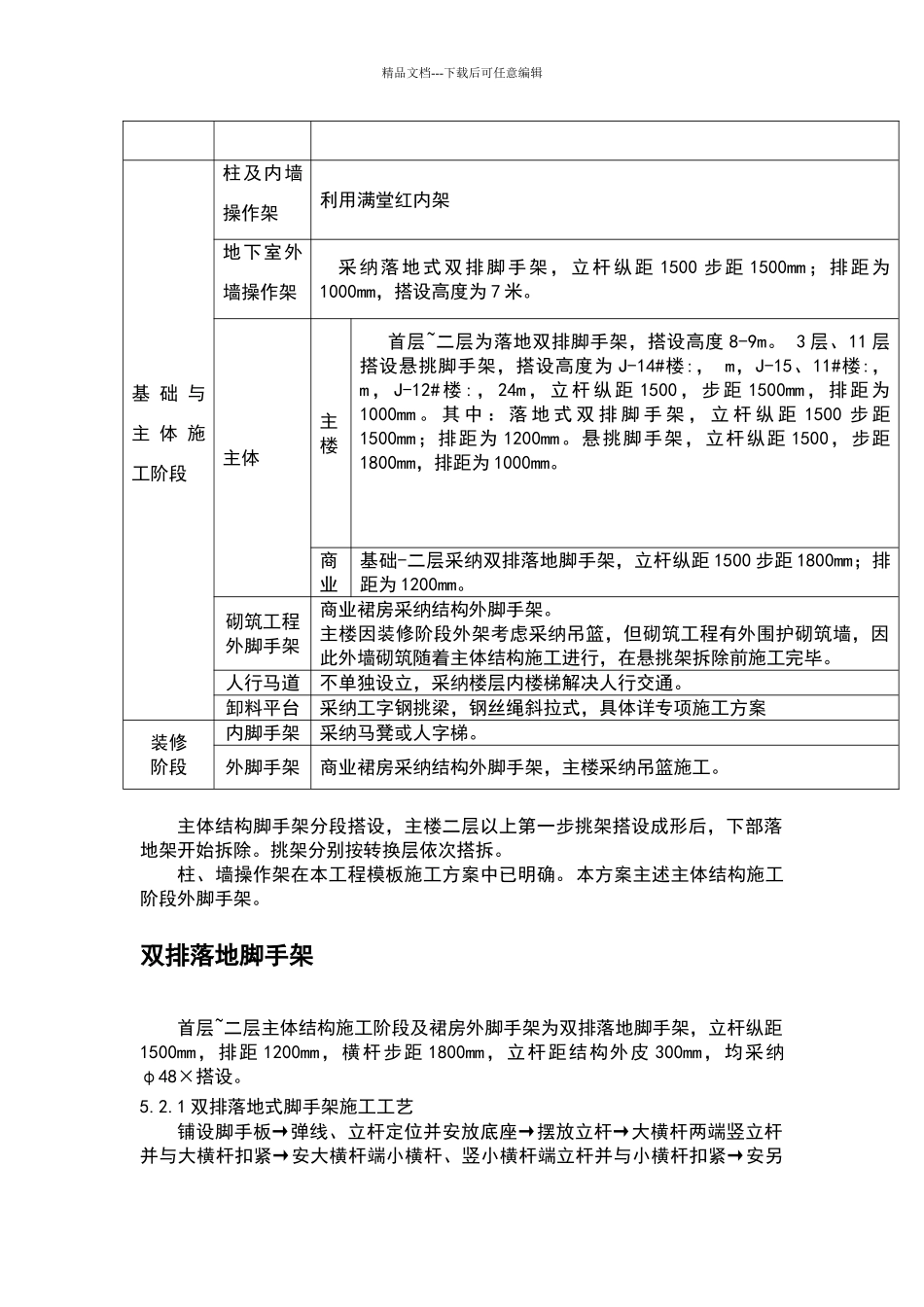

主要施工方法脚手架设计阶段部位脚手架设计精品文档---下载后可任意编辑基 础 与主 体 施工阶段柱及内墙操作架利用满堂红内架地下室外墙操作架采纳落地式双排脚手架,立杆纵距 1500 步距 1500mm;排距为1000mm,搭设高度为 7 米
主体主楼首层~二层为落地双排脚手架,搭设高度 8-9m
3 层、11 层搭设悬挑脚手架,搭设高度为 J-14#楼:, m,J-15、11#楼:, m , J-12# 楼 : , 24m , 立 杆 纵 距 1500 , 步 距 1500mm , 排 距 为1000mm
其 中 : 落 地 式 双 排 脚 手 架 , 立 杆 纵 距 1500 步 距1500mm;排距为 1200mm
悬挑脚手架,立杆纵距 1500,步距1800mm,排距为 1000mm
商业基础-二层采纳双排落地脚手架,立杆纵距 1500 步距 1800mm;排距为 1200mm
砌筑工程外脚手架商业裙房采纳结构外脚手架

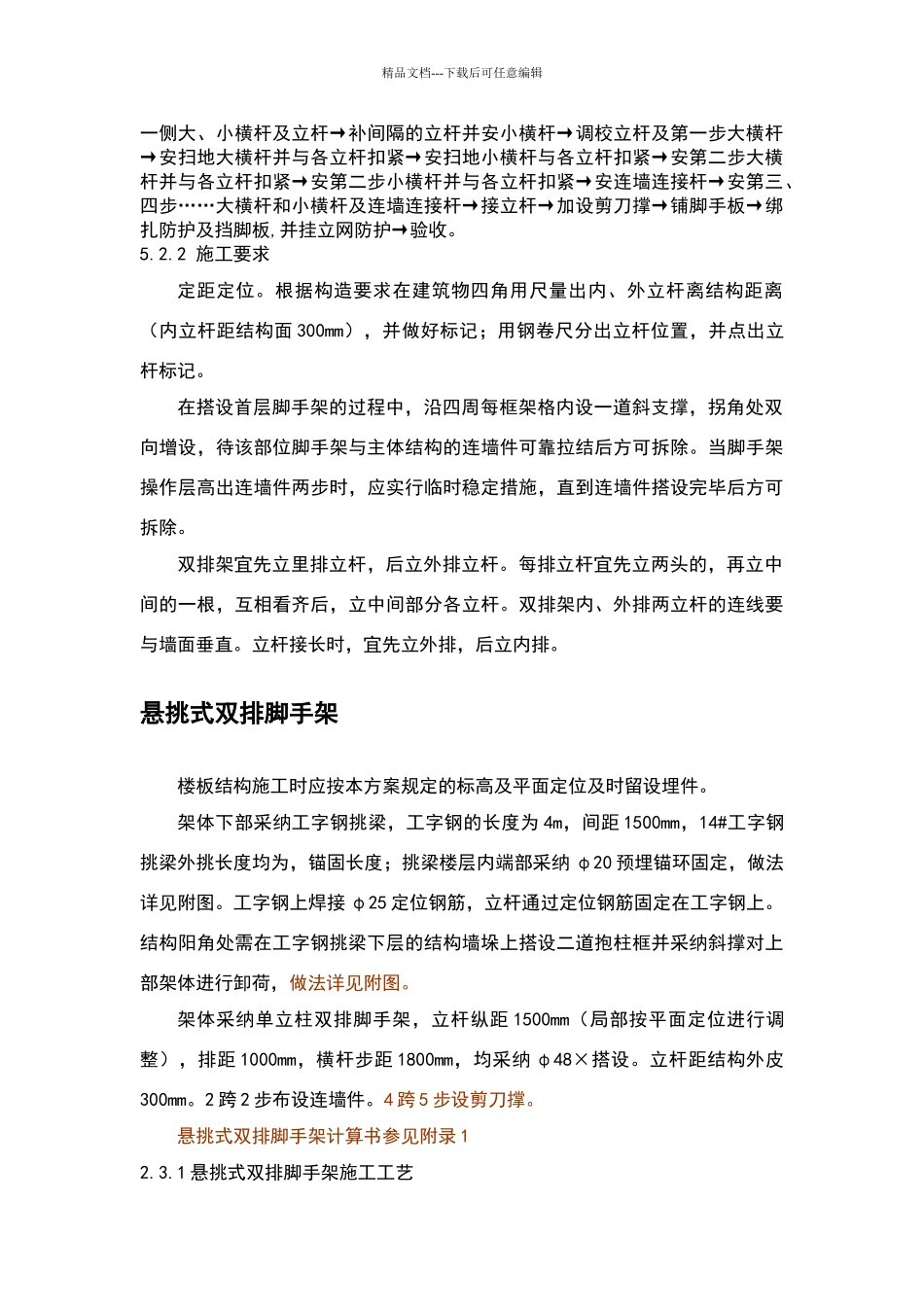

主楼因装修阶段外架考虑采纳吊篮,但砌筑工程有外围护砌筑墙,因此外墙砌筑随着主体结构施工进行,在悬挑架拆
