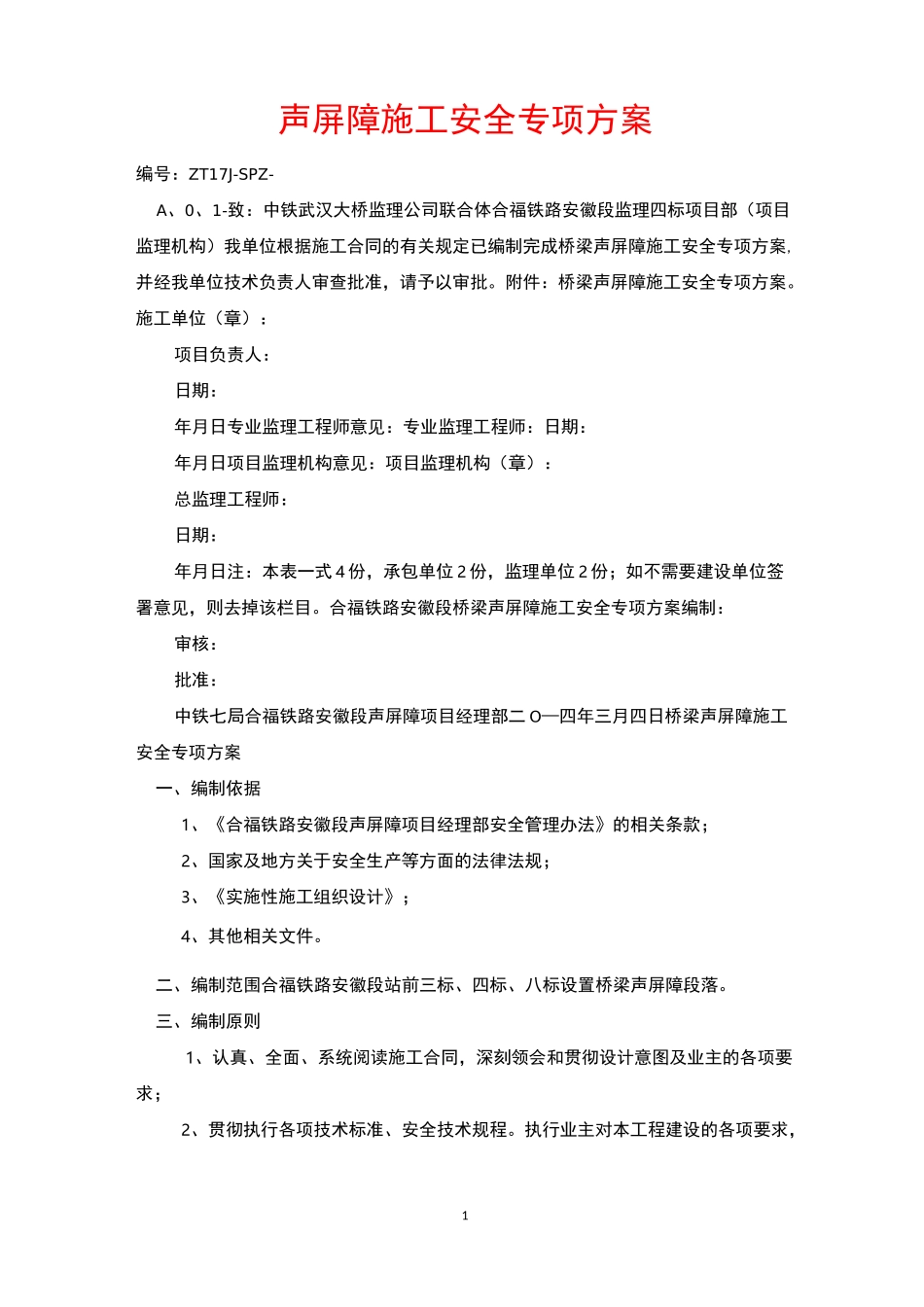

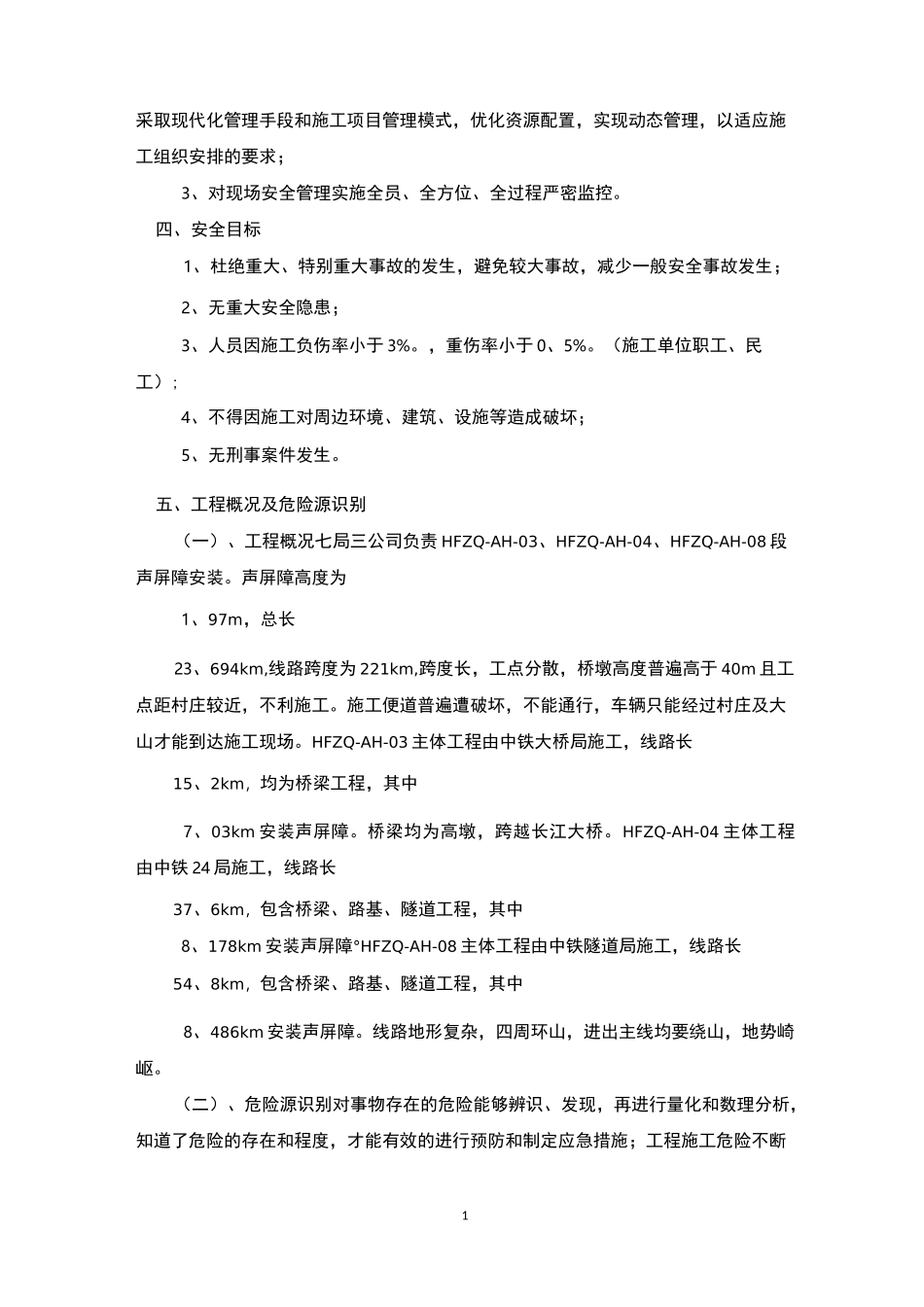

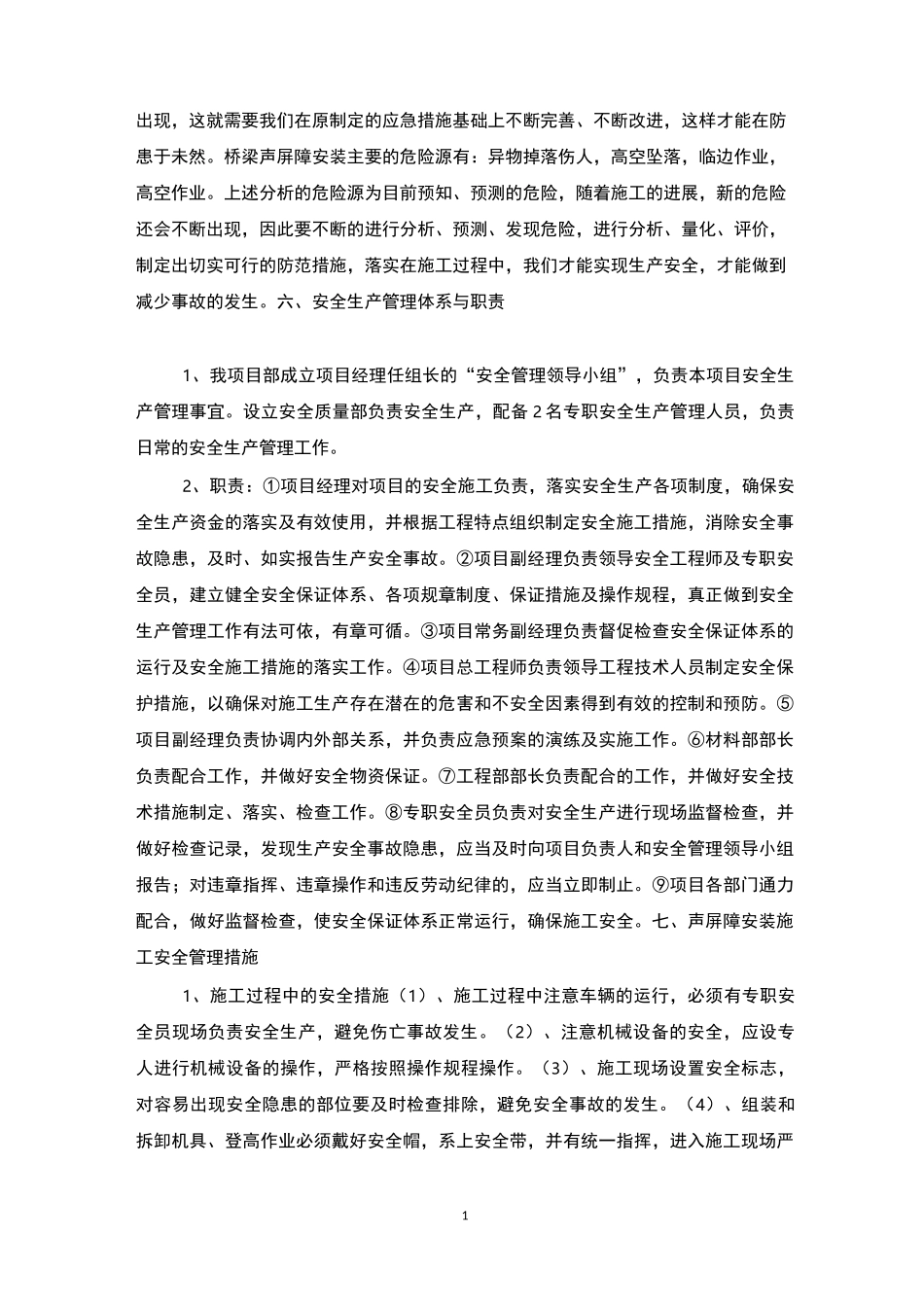

1声屏障施工安全专项方案编号:ZT17J-SPZ-A、0、1-致:中铁武汉大桥监理公司联合体合福铁路安徽段监理四标项目部(项目监理机构)我单位根据施工合同的有关规定已编制完成桥梁声屏障施工安全专项方案,并经我单位技术负责人审查批准,请予以审批。附件:桥梁声屏障施工安全专项方案。施工单位(章):项目负责人:日期:年月日专业监理工程师意见:专业监理工程师:日期:年月日项目监理机构意见:项目监理机构(章):总监理工程师:日期:年月日注:本表一式 4 份,承包单位 2 份,监理单位 2 份;如不需要建设单位签署意见,则去掉该栏目。合福铁路安徽段桥梁声屏障施工安全专项方案编制:审核:批准:中铁七局合福铁路安徽段声屏障项目经理部二 O—四年三月四日桥梁声屏障施工安全专项方案一、编制依据1、《合福铁路安徽段声屏障项目经理部安全管理办法》的相关条款;2、国家及地方关于安全生产等方面的法律法规;3、《实施性施工组织设计》;4、其他相关文件。二、编制范围合福铁路安徽段站前三标、四标、八标设置桥梁声屏障段落。三、编制原则1、认真、全面、系统阅读施工合同,深刻领会和贯彻设计意图及业主的各项要求;2、贯彻执行各项技术标准、安全技术规程。执行业主对本工程建设的各项要求,1采取现代化管理手段和施工项目管理模式,优化资源配置,实现动态管理,以适应施工组织安排的要求;3、对现场安全管理实施全员、全方位、全过程严密监控。四、安全目标1、杜绝重大、特别重大事故的发生,避免较大事故,减少一般安全事故发生;2、无重大安全隐患;3、人员因施工负伤率小于 3%。,重伤率小于 0、5%。(施工单位职工、民工);4、不得因施工对周边环境、建筑、设施等造成破坏;5、无刑事案件发生。五、工程概况及危险源识别(一)、工程概况七局三公司负责 HFZQ-AH-03、HFZQ-AH-04、HFZQ-AH-08 段声屏障安装。声屏障高度为1、97m,总长23、694km,线路跨度为 221km,跨度长,工点分散,桥墩高度普遍高于 40m 且工点距村庄较近,不利施工。施工便道普遍遭破坏,不能通行,车辆只能经过村庄及大山才能到达施工现场。HFZQ-AH-03 主体工程由中铁大桥局施工,线路长15、2km,均为桥梁工程,其中7、03km 安装声屏障。桥梁均为高墩,跨越长江大桥。HFZQ-AH-04 主体工程由中铁 24 局施工,线路长37、6km,包含桥梁、路基、隧道工程,其中8、178km 安装声屏障°HFZQ-AH-08 主体工程由中铁隧道局施工,线路长54、8km,包含...
