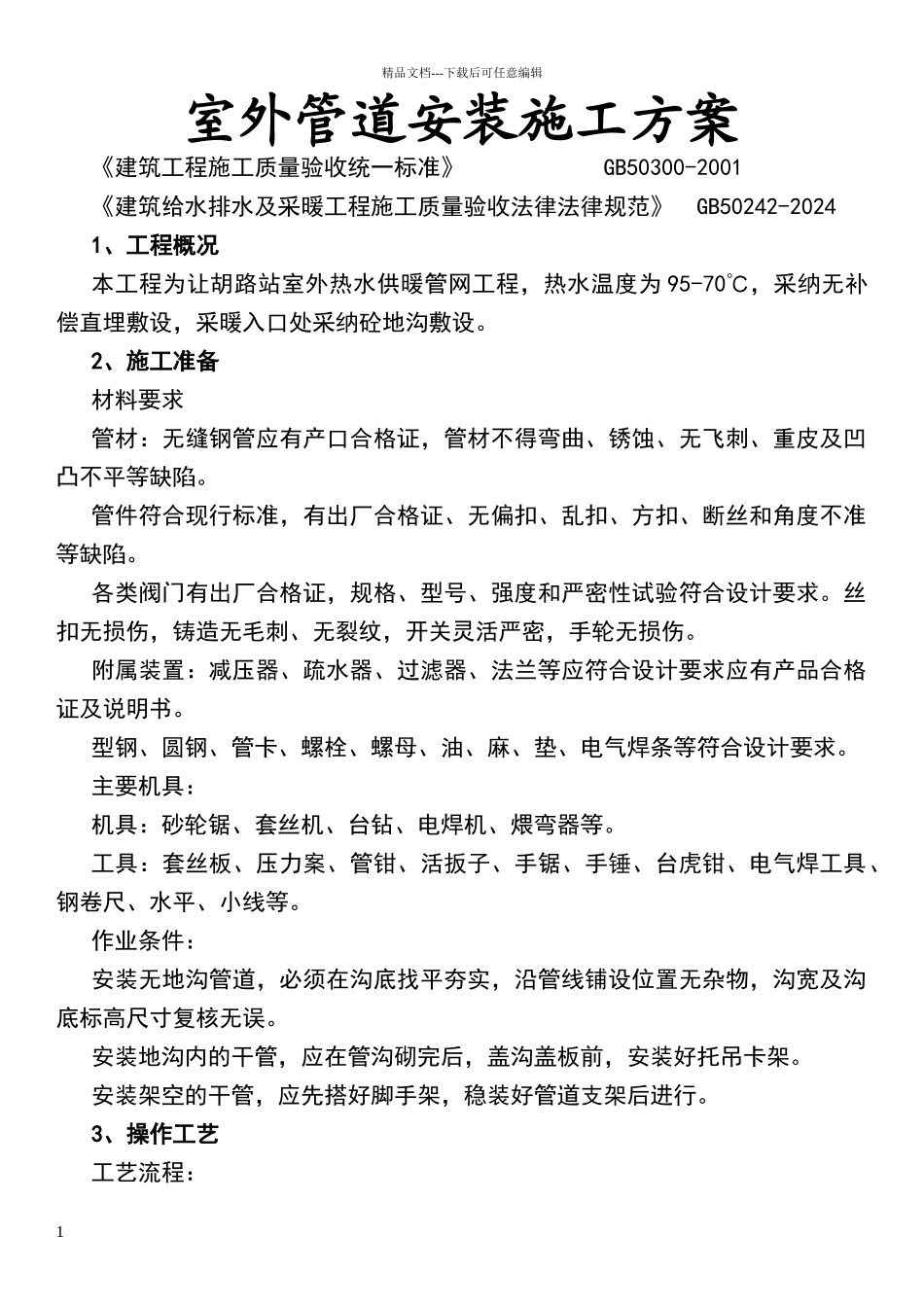

精品文档---下载后可任意编辑室外管道安装施工方案《建筑工程施工质量验收统一标准》 GB50300-2001《建筑给水排水及采暖工程施工质量验收法律法律规范》 GB50242-20241、工程概况本工程为让胡路站室外热水供暖管网工程,热水温度为 95-70℃,采纳无补偿直埋敷设,采暖入口处采纳砼地沟敷设
2、施工准备材料要求管材:无缝钢管应有产口合格证,管材不得弯曲、锈蚀、无飞刺、重皮及凹凸不平等缺陷
管件符合现行标准,有出厂合格证、无偏扣、乱扣、方扣、断丝和角度不准等缺陷
各类阀门有出厂合格证,规格、型号、强度和严密性试验符合设计要求
丝扣无损伤,铸造无毛刺、无裂纹,开关灵活严密,手轮无损伤
附属装置:减压器、疏水器、过滤器、法兰等应符合设计要求应有产品合格证及说明书
型钢、圆钢、管卡、螺栓、螺母、油、麻、垫、电气焊条等符合设计要求
主要机具:机具:砂轮锯、套丝机、台钻、电焊机、煨弯器等
工具:套丝板、压力案、管钳、活扳子、手锯、手锤、台虎钳、电气焊工具、钢卷尺、水平、小线等
作业条件:安装无地沟管道,必须在沟底找平夯实,沿管线铺设位置无杂物,沟宽及沟底标高尺寸复核无误
安装地沟内的干管,应在管沟砌完后,盖沟盖板前,安装好托吊卡架
安装架空的干管,应先搭好脚手架,稳装好管道支架后进行

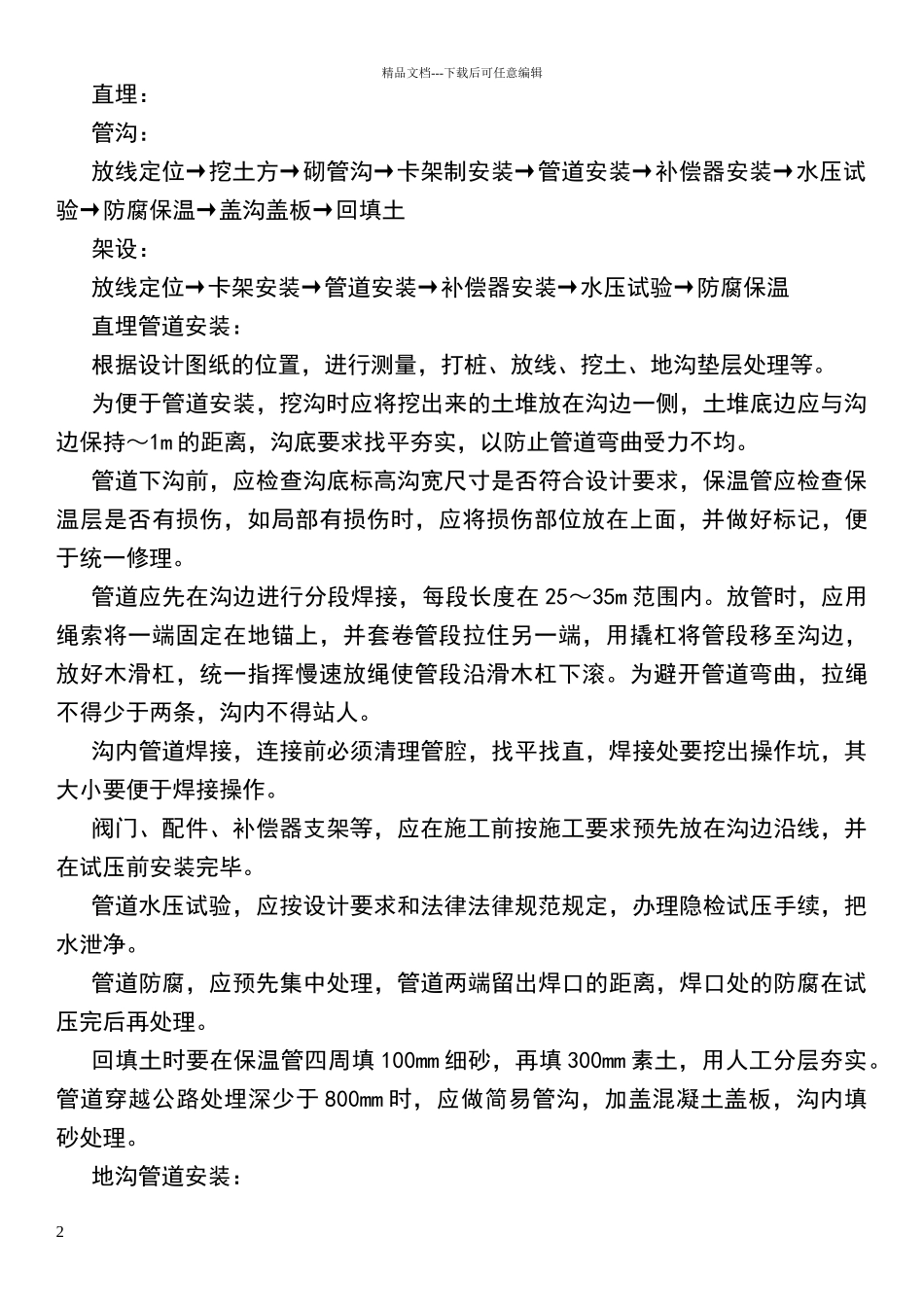

3、操作工艺工艺流程:1精品文档---下载后可任意编辑直埋:管沟:放线定位→挖土方→砌管沟→卡架制安装→管道安装→补偿器安装→水压试验→防腐保温→盖沟盖板→回填土架设:放线定位→卡架安装→管道安装→补偿器安装→水压试验→防腐保温直埋管道安装:根据设计图纸的位置,进行测量,打桩、放线、挖土、地沟垫层处理等
为便于管道安装,挖沟时应将挖出来的土堆放在沟边一侧,土堆底边应与沟边保持~1m 的距离,沟底要求找平夯实,以防止管道弯曲受力不均
管道下沟前,应检查沟底标高沟宽尺寸是否符合设计要求,保温管应
