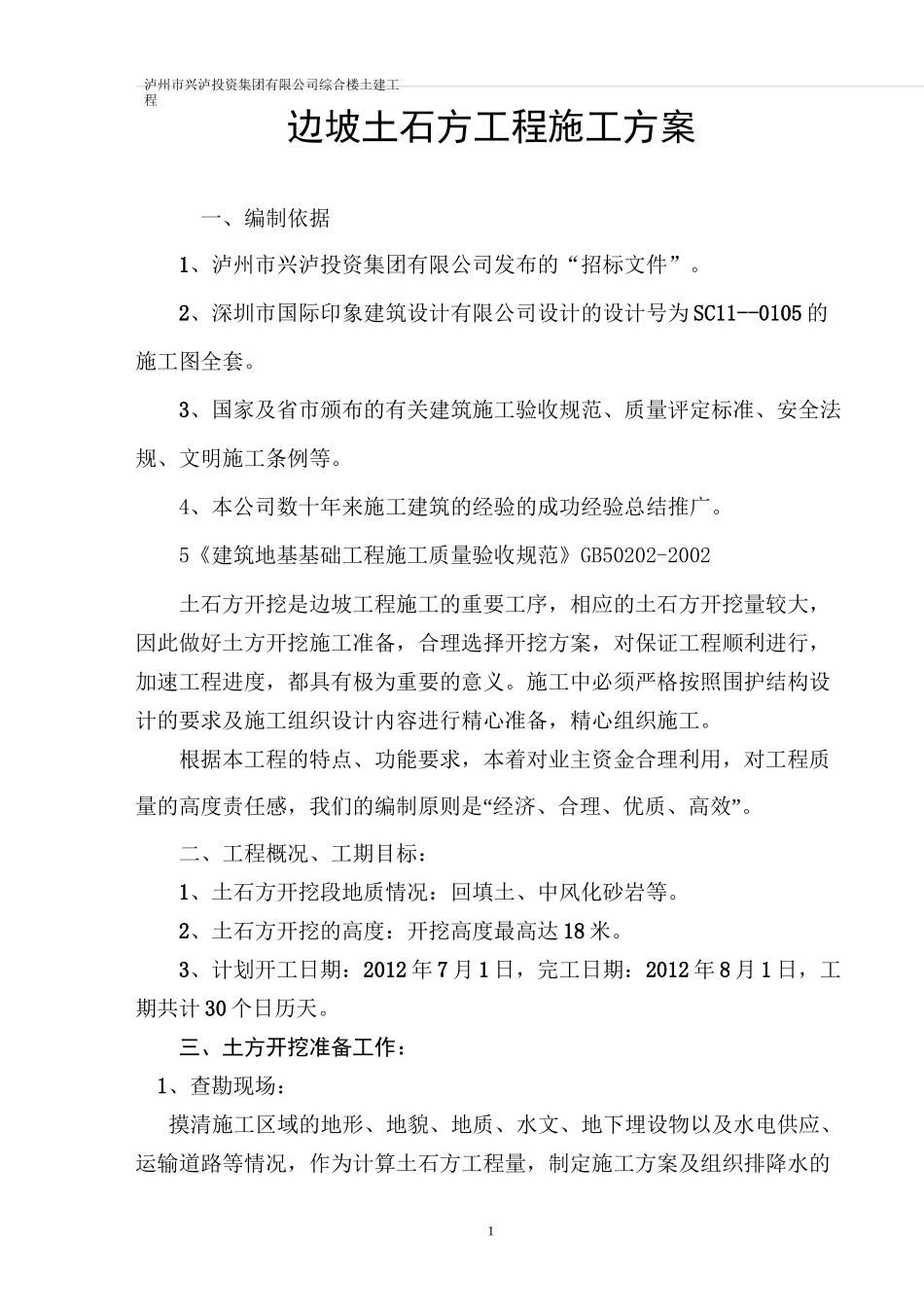

泸州市兴泸投资集团有限公司综合楼土建工程1边坡土石方工程施工方案一、编制依据1、泸州市兴泸投资集团有限公司发布的“招标文件”
2、深圳市国际印象建筑设计有限公司设计的设计号为 SC11--0105 的施工图全套
3、国家及省市颁布的有关建筑施工验收规范、质量评定标准、安全法规、文明施工条例等
4、本公司数十年来施工建筑的经验的成功经验总结推广
5《建筑地基基础工程施工质量验收规范》GB50202-2002土石方开挖是边坡工程施工的重要工序,相应的土石方开挖量较大,因此做好土方开挖施工准备,合理选择开挖方案,对保证工程顺利进行,加速工程进度,都具有极为重要的意义
施工中必须严格按照围护结构设计的要求及施工组织设计内容进行精心准备,精心组织施工
根据本工程的特点、功能要求,本着对业主资金合理利用,对工程质量的高度责任感,我们的编制原则是“经济、合理、优质、高效”
二、工程概况、工期目标:1、土石方开挖段地质情况:回填土、中风化砂岩等
2、土石方开挖的高度:开挖高度最高达 18 米
3、计划开工日期:2012 年 7 月 1 日,完工日期:2012 年 8 月 1 日,工期共计 30 个日历天
三、土方开挖准备工作:1、查勘现场:摸清施工区域的地形、地貌、地质、水文、地下埋设物以及水电供应、运输道路等情况,作为计算土石方工程量,制定施工方案及组织排降水的2依据
2、学习和审查图纸:审查基础施工图纸是否齐全,核对平面尺寸和标高,搞清基础平面地下设施的关系,掌握各项技术要求,研究好开挖程序施工方案
3、清除现场障碍物:拆迁场地内地面、地下障碍物,如高压线、地上和地下管线、电缆、坟墓、树木、沟渠及基础等
4、做好“三通一平”:按照施工组织设计要求,做好施工区域内的“四通一平”,即通水、通电、通道路和场地整平
对不宜作填土或回填土的软弱土层、垃圾、草皮等应全部挖除
5、做好测量放线工作:
