公路工程施工技术交底记录编号:工程名称从莞高速公路第四合同段部位名称盖板涵洞工序名称路基工程交底日期年月日交底方从莞高速公路第四合同段项目经理部交底人接收方接收人交底内容:一、施工准备施工前,作好场地的“三通一平”工作,测量放样,施工所用的材料按计划进场,并完成各种材料试验、砼配合比设计等施工准备工作
二、基坑开挖盖板涵基坑开挖采用挖掘机开挖明挖基础,开挖尺寸按设计图纸中标明的尺寸,每侧加宽100cm 作为工作面
挖掘机挖至离基底标高 20cm 后用人工突击清理,避免基坑暴露时间过长
开挖时,基坑内设集水井点,下雨后及时把水排入集水井点,由抽水机抽出基坑外
基坑开挖完成后进行地基承载力试验,满足要求的报监理工程师检验认可,进行下一道工序的施工
不满足要求的进行换填砂砾石处理,换填厚度按设计单位要求进行
基坑经现场监理工程师检验签认后,可立模浇注基础砼
基础立模要与设计相符,立模完成后,根据控制涵洞轴线检查其几何尺寸
合格后进行砼浇注,并按照设计图纸浇注到顶面标高控制线处
砼配料必须使用经批复的配合比
灌注时应分层,每层厚度不得大于 30cm,用插入式振捣器振捣密实
三、台身,台帽、支撑梁施工涵洞台身采用分段一次浇灌成形的施工方法
台身模板沉降缝按设计位置设置,做到两端竖直、平整,上下贯通,沉降缝的填塞符合设计及规范要求
施工台身混凝土时,模板米用钢模板
在模板施工前,模板打磨后内涂刷脱模剂并安装严密,严禁使用废机油
模板施工好以后,在模板外设立支撑固定,并在侧模上每 70cm 设置一道拉杆固定
浇筑砼前,对模板进行检查,模板内如有杂物、积水应清理干净
模板如有缝隙,应用橡胶密封条填塞严密,再用腻子灰修补刮平
自检合格报监理工程师检验签证,通过验收后方可进行浇筑
涵洞台身米用 C20 混凝土,在施工台身砼时,按工程施工质量要求,按定厚度、顺序和方向分层浇筑

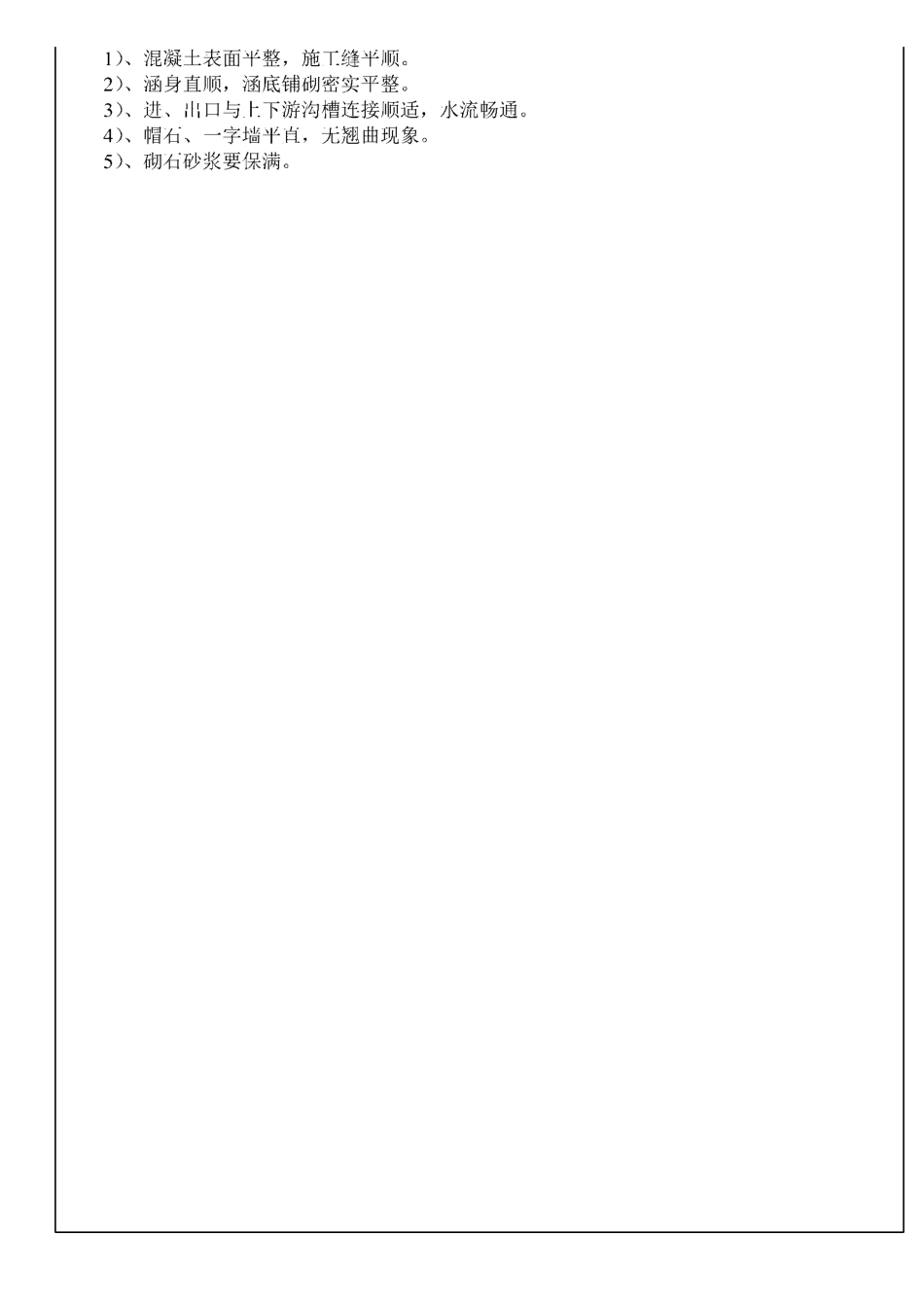

砼浇筑应连续进行,
