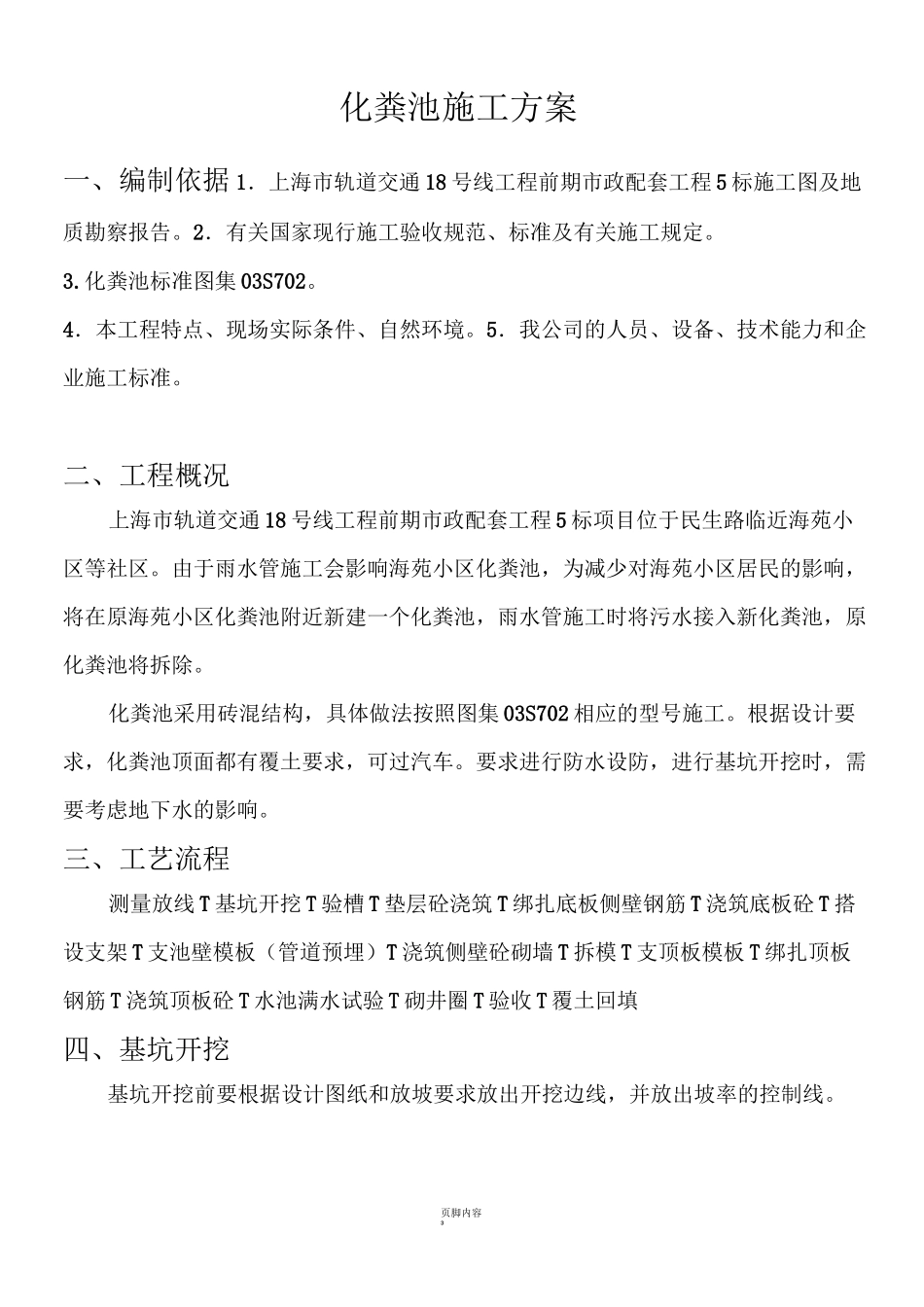

页脚内容1上海市轨道交通 18 号线工程前期市政配套工程 5 标海苑小区化粪池施工方案上海金桥市政建设发展有限公司工程概况:页脚内容2页脚内容3化粪池施工方案一、编制依据 1.上海市轨道交通 18 号线工程前期市政配套工程 5 标施工图及地质勘察报告
2.有关国家现行施工验收规范、标准及有关施工规定
化粪池标准图集 03S702
4.本工程特点、现场实际条件、自然环境
5.我公司的人员、设备、技术能力和企业施工标准
二、工程概况上海市轨道交通 18 号线工程前期市政配套工程 5 标项目位于民生路临近海苑小区等社区
由于雨水管施工会影响海苑小区化粪池,为减少对海苑小区居民的影响,将在原海苑小区化粪池附近新建一个化粪池,雨水管施工时将污水接入新化粪池,原化粪池将拆除
化粪池采用砖混结构,具体做法按照图集 03S702 相应的型号施工
根据设计要求,化粪池顶面都有覆土要求,可过汽车
要求进行防水设防,进行基坑开挖时,需要考虑地下水的影响
三、工艺流程测量放线 T 基坑开挖 T 验槽 T 垫层砼浇筑 T 绑扎底板侧壁钢筋 T 浇筑底板砼 T 搭设支架 T 支池壁模板(管道预埋)T 浇筑侧壁砼砌墙 T 拆模 T 支顶板模板 T 绑扎顶板钢筋 T 浇筑顶板砼 T 水池满水试验 T 砌井圈 T 验收 T 覆土回填四、基坑开挖基坑开挖前要根据设计图纸和放坡要求放出开挖边线,并放出坡率的控制线
一、工程概况:一、工程概况:一、工程概况:页脚内容6一、工程概况:一、工程概况:页脚内容8层钢筋,两层筋之间须加钢筋马凳,以确保上部钢筋的位置
负弯矩钢筋每个相交点均要绑扎在钢筋的下面垫好砂浆垫块,间距 1・5m
垫块的厚度等于保护层厚度,应满足设计要求,如设计无要求时,板的保护层厚度应为 15mm
(5)钢筋工程质量检查钢筋安装完毕后,应检查下列方面:根据设计图纸检查钢筋的钢号、直径、根数、间距
