建筑工程施工质量通病防止措施目录一、地基与基础 21、质量通病 22 、防止措施 2二、主体工程 31、质量通病:32 、防止措施 - 3三、装饰工程 41 、质量通病 : 42 、防止措施 -4四、屋面工程 51、质量通病 52 、防止措施 5五、电气安装 61、质量通病:62 、防止措施 - 6六、给排水工程 61、质量通病 62、防止措施 7一、地基与基础1、质量通病1

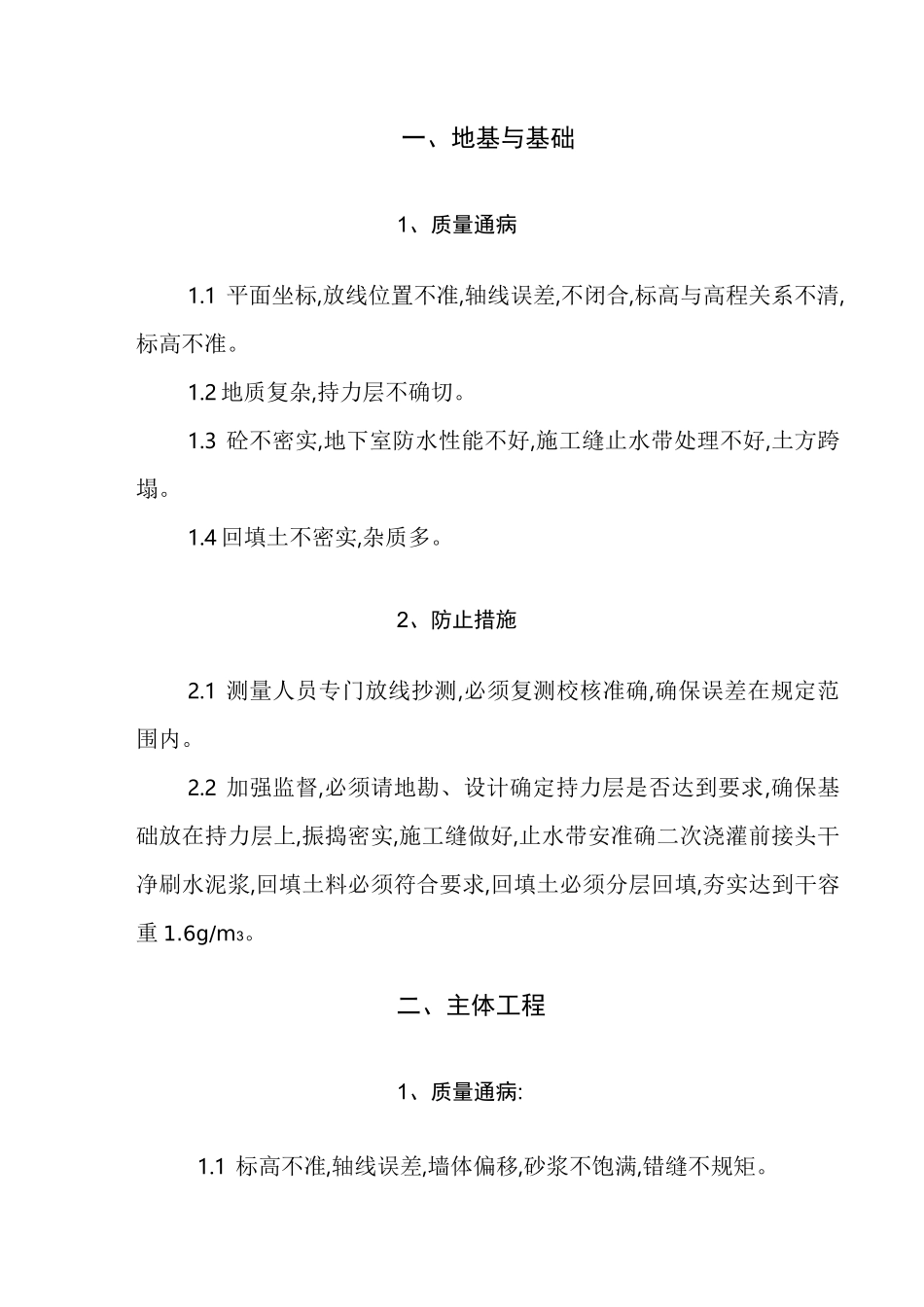

1 平面坐标,放线位置不准,轴线误差,不闭合,标高与高程关系不清,标高不准
2 地质复杂,持力层不确切
3 砼不密实,地下室防水性能不好,施工缝止水带处理不好,土方跨塌
4 回填土不密实,杂质多
2、防止措施2
1 测量人员专门放线抄测,必须复测校核准确,确保误差在规定范围内
2 加强监督,必须请地勘、设计确定持力层是否达到要求,确保基础放在持力层上,振捣密实,施工缝做好,止水带安准确二次浇灌前接头干净刷水泥浆,回填土料必须符合要求,回填土必须分层回填,夯实达到干容重 1
二、主体工程1、质量通病:1
1 标高不准,轴线误差,墙体偏移,砂浆不饱满,错缝不规矩
2 钢材水泥无出厂证明、合格证或模糊不清,或证物不符
3 水泥过期、受潮,钢材生锈,保管不善,造成弯扭
4 钢筋弯钩不到位,箍筋弯钩不到 135°,搭接长度不准确,钢筋错位,保护层不准确
5 砼振动不密实,漏浆,造成蜂窝麻面,试块乱
6 预埋预留,遗漏或错位
7 砌体砂浆不饱满,标号不稳定
8 焊缝不饱满,高度不够,不敲丢渣
9 钢构件翘曲,拉杆弯曲,横不平竖不直,焊缝不饱满,漆油不均匀,不满涂等
2、防止措施2
1 测量组专门抄测,两台经纬仪校正
2 加强采购责任,加强材料保管,不合格材料,过期材料不能使用
3 实行旁站监督,做好事前事中事后的检查,把质量隐患、质量事故,解决在
