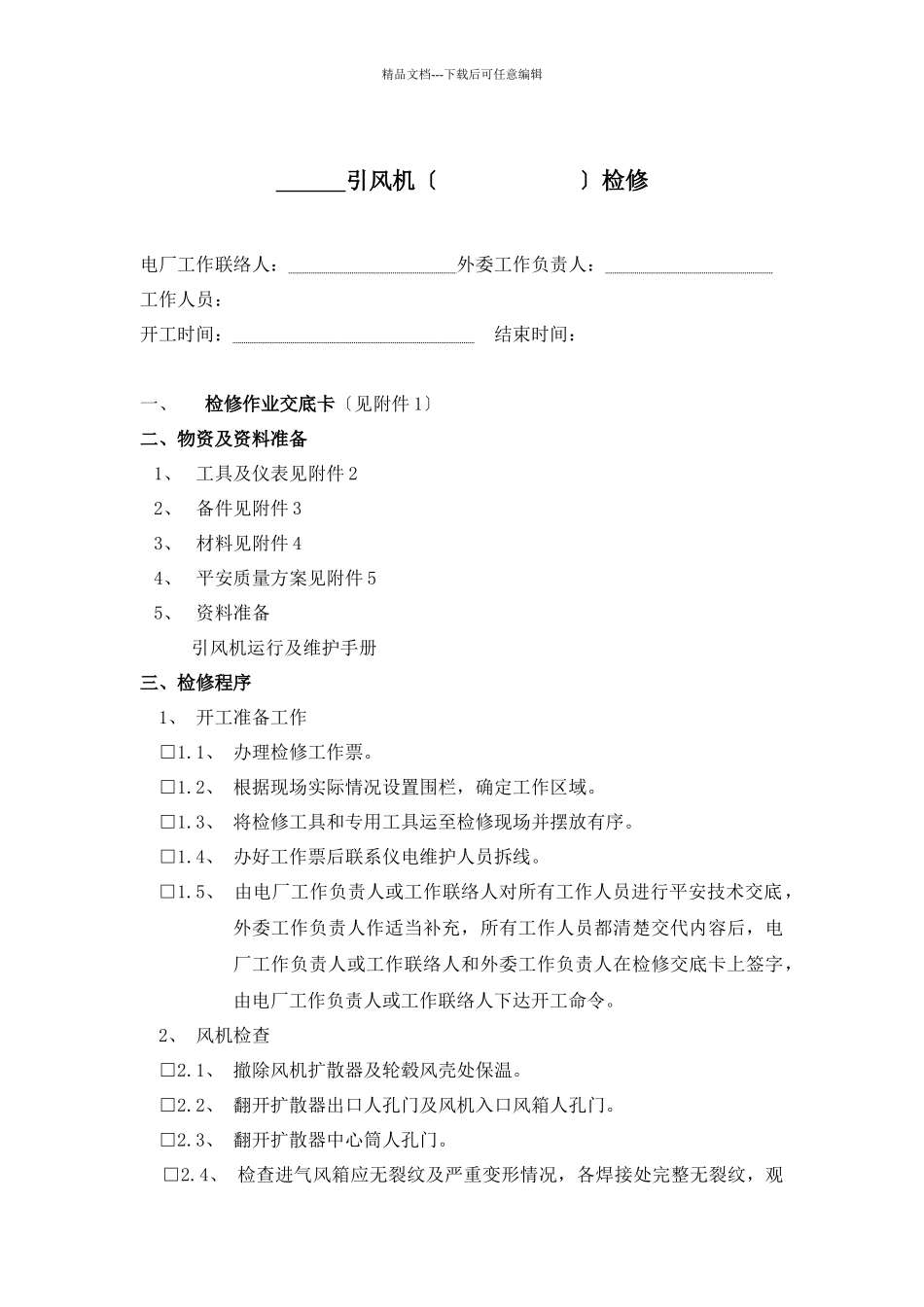

精品文档---下载后可任意编辑 引风机〔 〕检修电厂工作联络人: 外委工作负责人: 工作人员: 开工时间: 结束时间: 一、检修作业交底卡〔见附件 1〕二、物资及资料准备1、 工具及仪表见附件 22、 备件见附件 33、 材料见附件 44、 平安质量方案见附件 55、 资料准备引风机运行及维护手册三、检修程序1、 开工准备工作□1
1、 办理检修工作票
2、 根据现场实际情况设置围栏,确定工作区域
3、 将检修工具和专用工具运至检修现场并摆放有序
4、 办好工作票后联系仪电维护人员拆线
5、 由电厂工作负责人或工作联络人对所有工作人员进行平安技术交底,外委工作负责人作适当补充,所有工作人员都清楚交代内容后,电厂工作负责人或工作联络人和外委工作负责人在检修交底卡上签字,由电厂工作负责人或工作联络人下达开工命令
2、 风机检查□2
1、 撤除风机扩散器及轮毂风壳处保温
2、 翻开扩散器出口人孔门及风机入口风箱人孔门
3、 翻开扩散器中心筒人孔门

4、 检查进气风箱应无裂纹及严重变形情况,各焊接处完整无裂纹,观精品文档---下载后可任意编辑察记录扩散器导流叶片磨损情况,清理进气风箱内部积尘
将检查结果记录在检修记录卡附表中记录
5、 检查叶片间隙 □、 清理叶片正下方风壳积灰
□、 旋转叶轮,测量每个叶片至正下方风壳的间隙并记录间隙值和对应的叶片号
□、 找到间隙最小的叶片,测量其与风壳的间隙〔均布,8 点〕,并在检修记录可卡附表四中记录
质量见证点 W-1□2
6、 机壳检查并在检修记录卡附表一中记录
□ 、 机壳各部位严密完整无裂纹、无严重腐蚀磨损现象
□、 机壳支架牢固无裂纹等缺陷
□ 、 机壳支架无变形
7、 联轴器检查□、 测量联轴器两轮毂面间距
□、 拆开联轴器下护罩

□、 拆下联轴器连接螺栓,检查螺栓螺纹应完整不
