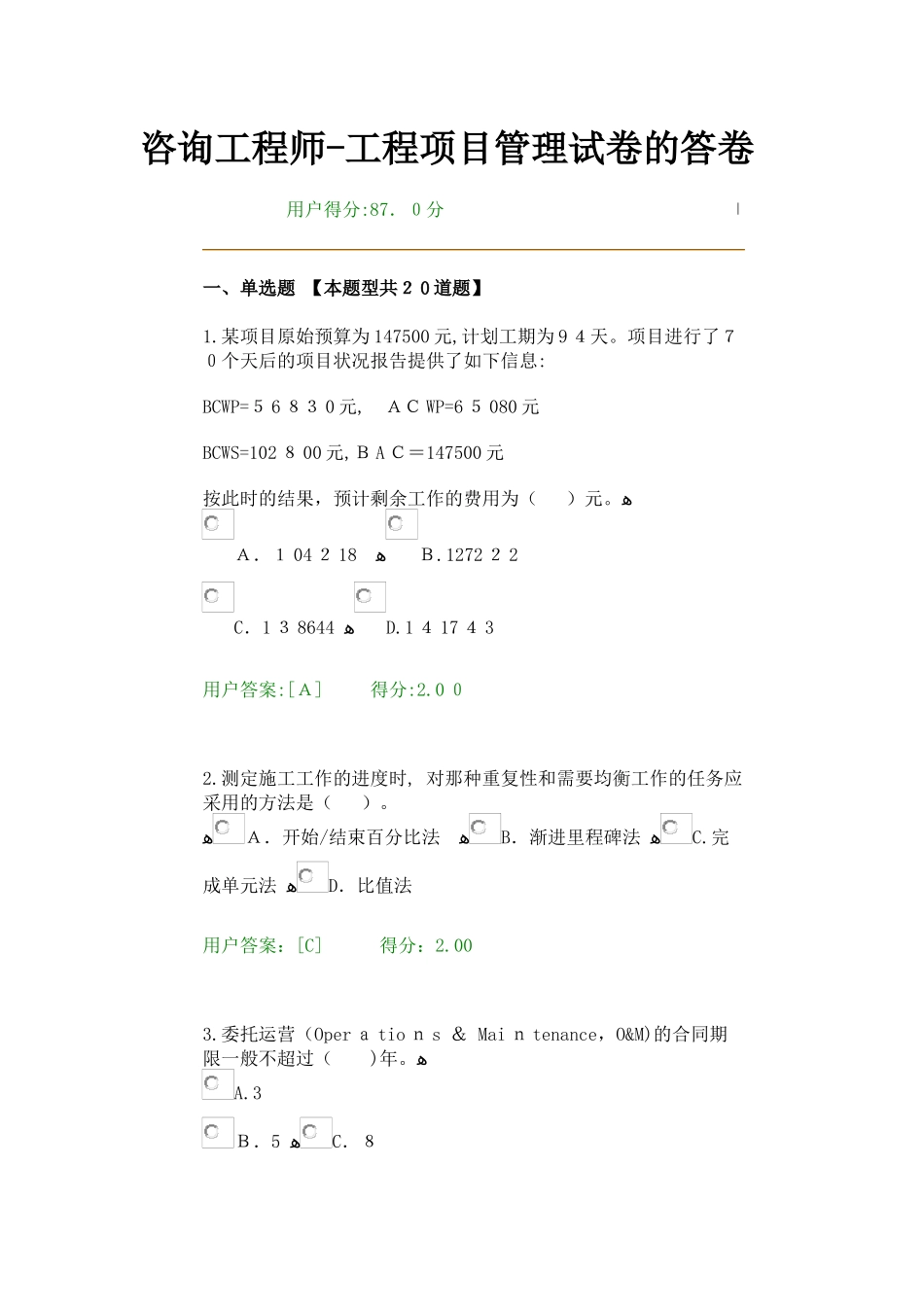

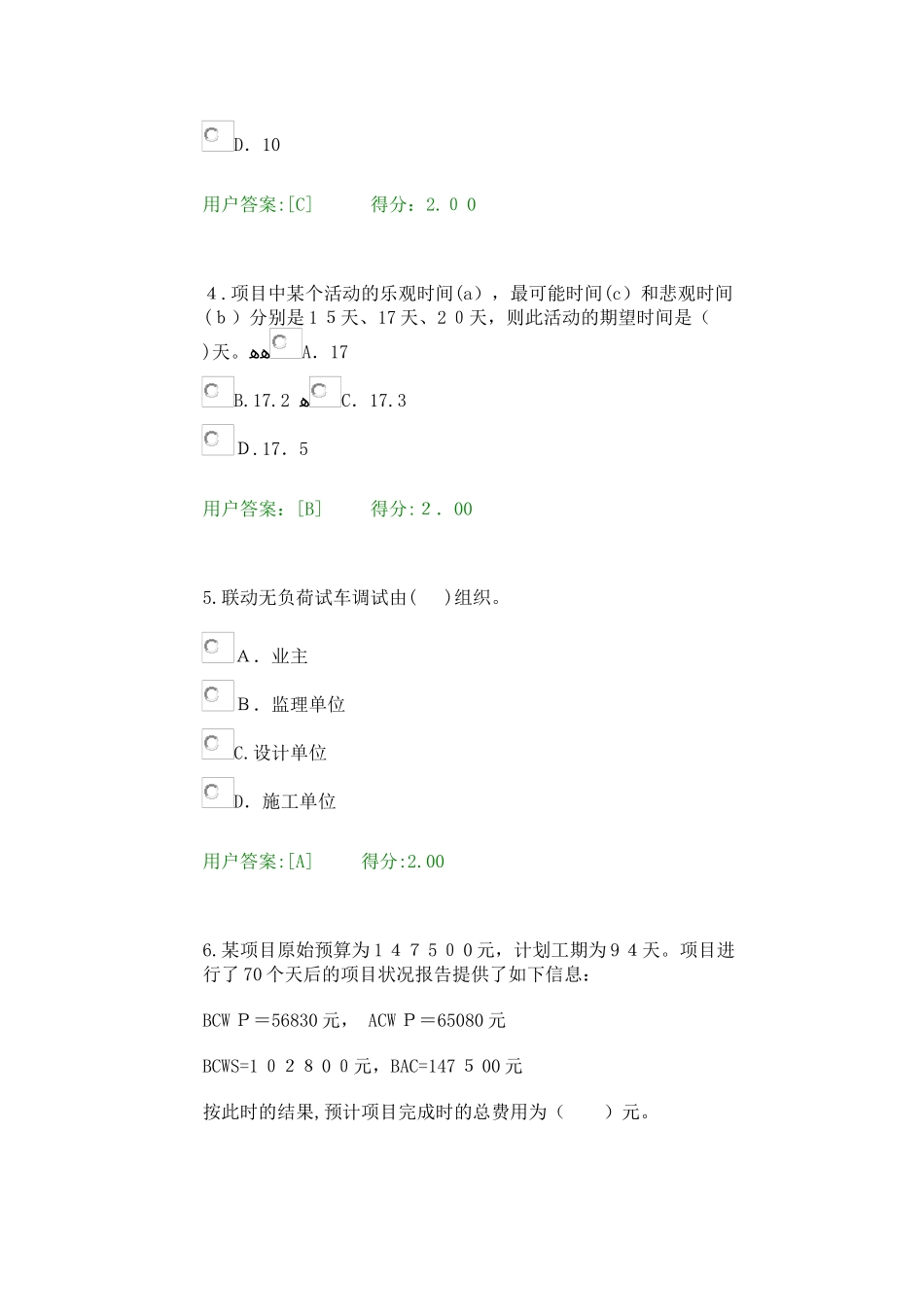

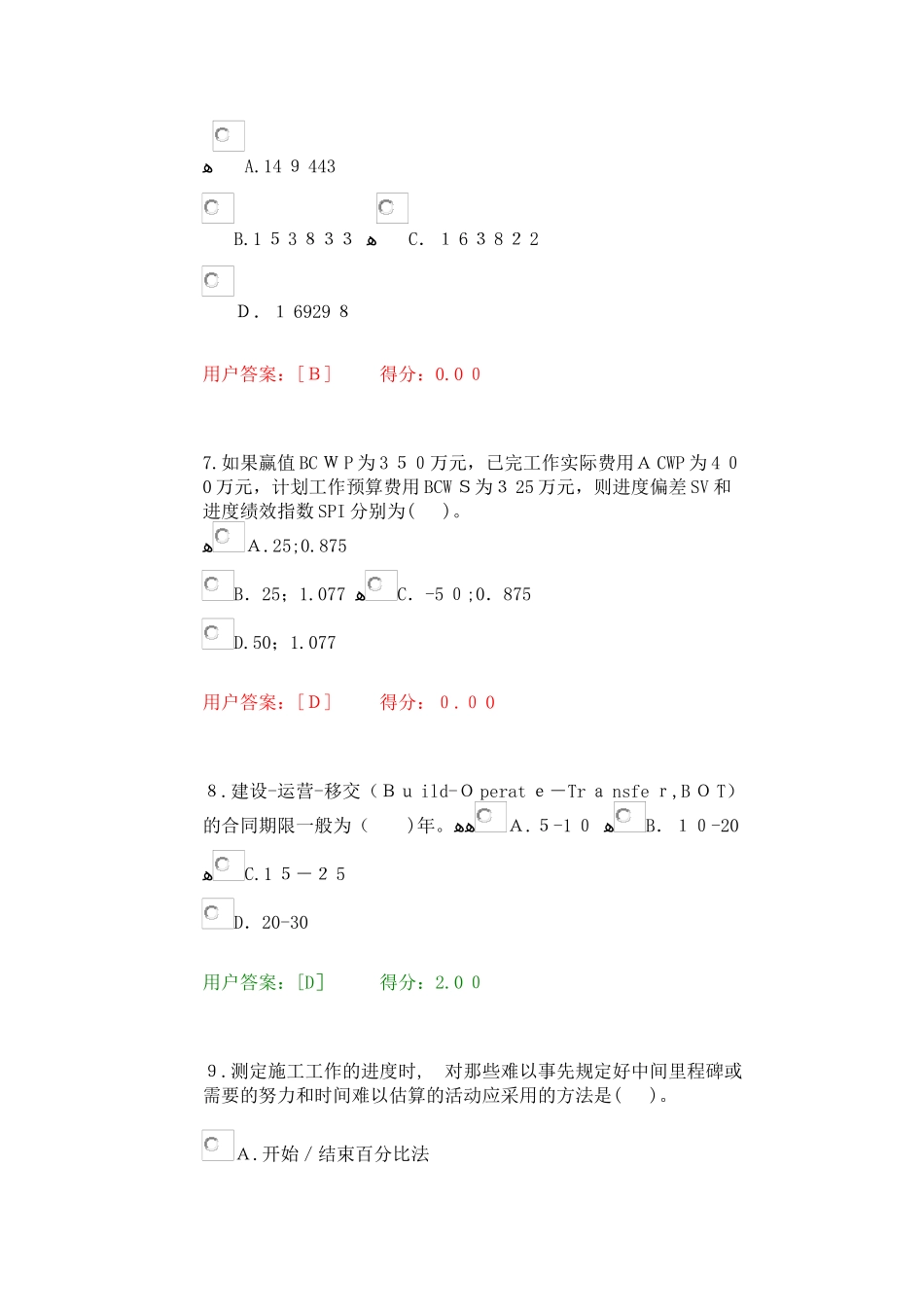

咨询工程师-工程项目管理试卷的答卷用户得分:87.0分|一、单选题【本题型共20道题】1
某项目原始预算为147500元,计划工期为94天
项目进行了70个天后的项目状况报告提供了如下信息:BCWP=56830元,ACWP=65080元BCWS=102800元,BAC=147500元按此时的结果,预计剩余工作的费用为()元
ﻫA.104218ﻫB
127222C.138644ﻫD
141743用户答案:[A]得分:2
测定施工工作的进度时,对那种重复性和需要均衡工作的任务应采用的方法是()
ﻫA.开始/结束百分比法ﻫB.渐进里程碑法ﻫC
完成单元法ﻫD.比值法用户答案:[C]得分:2
委托运营(Operations&Maintenance,O&M)的合同期限一般不超过()年
3B.5ﻫC.8D.10用户答案:[C]得分:2
项目中某个活动的乐观时间(a),最可能时间(c)和悲观时间(b)分别是15天、17天、20天,则此活动的期望时间是()天
ﻫﻫA.17B
2ﻫC.17
17.5用户答案:[B]得分:2.005
联动无负荷试车调试由()组织
A.业主B.监理单位C
设计单位D.施工单位用户答案:[A]得分:2
某项目原始预算为147500元,计划工期为94天
项目进行了70个天后的项目状况报告提供了如下信息:BCWP=56830元,ACWP=65080元BCWS=102800元,BAC=147500元按此时的结果,预计项目完成时的总费用为()元
149443B
153833ﻫC.163822D.169298用户答案:[B]得分:0
如果赢值BCWP为350万元,已完工作实际费用ACWP为400万元,计划工作预算费用BCWS为325万元,则进度偏差SV和进度绩效指数SPI分别为()
875B.2
