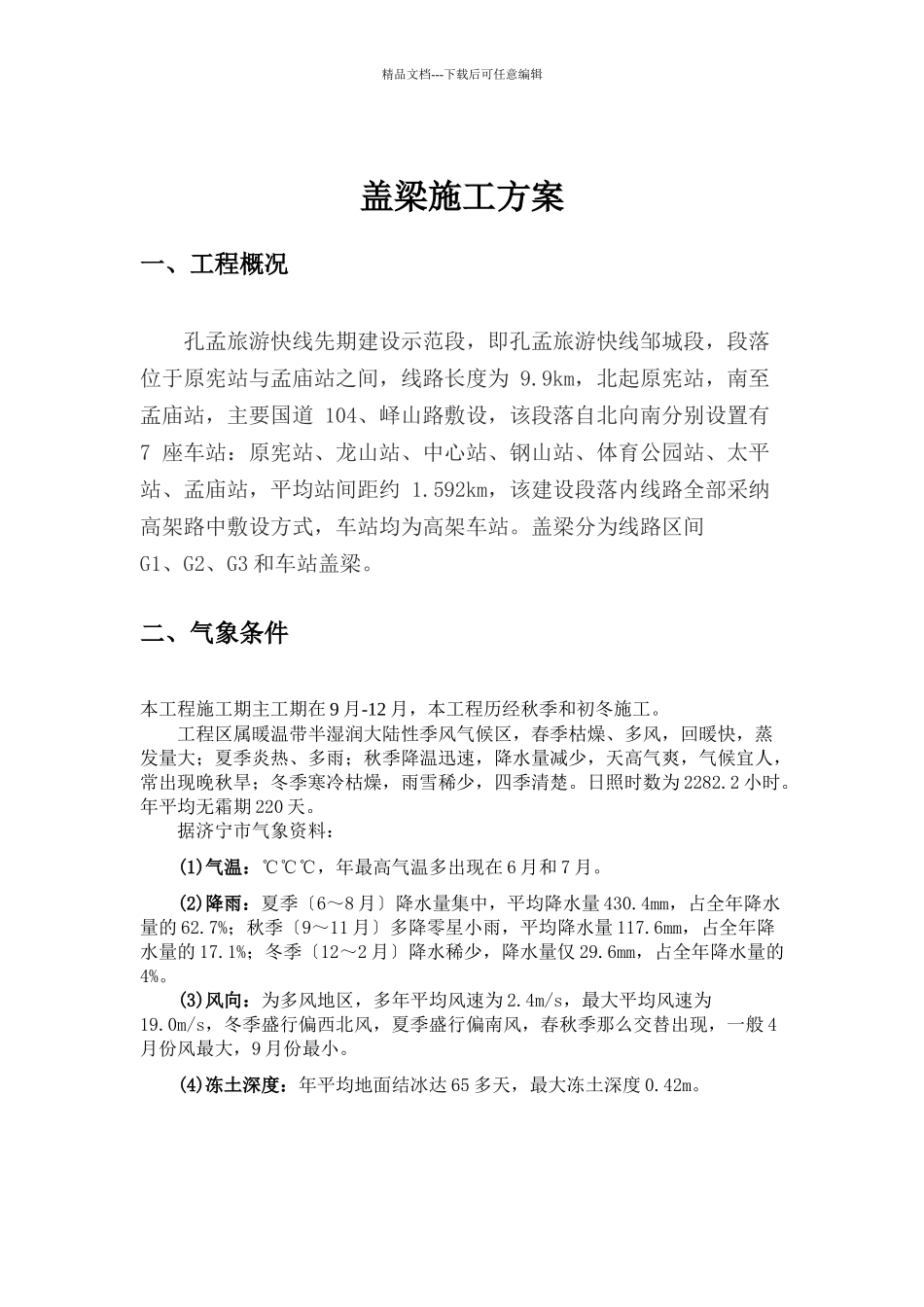

精品文档---下载后可任意编辑盖梁施工方案一、工程概况孔孟旅游快线先期建设示范段,即孔孟旅游快线邹城段,段落位于原宪站与孟庙站之间,线路长度为 9
9km,北起原宪站,南至孟庙站,主要国道 104、峄山路敷设,该段落自北向南分别设置有 7 座车站:原宪站、龙山站、中心站、钢山站、体育公园站、太平站、孟庙站,平均站间距约 1
592km,该建设段落内线路全部采纳高架路中敷设方式,车站均为高架车站
盖梁分为线路区间G1、G2、G3 和车站盖梁
二、气象条件本工程施工期主工期在 9 月-12 月,本工程历经秋季和初冬施工
工程区属暖温带半湿润大陆性季风气候区,春季枯燥、多风,回暖快,蒸发量大;夏季炎热、多雨;秋季降温迅速,降水量减少,天高气爽,气候宜人,常出现晚秋旱;冬季寒冷枯燥,雨雪稀少,四季清楚
日照时数为 2282
年平均无霜期 220 天
据济宁市气象资料:(1)气温:℃℃℃,年最高气温多出现在 6 月和 7 月
(2)降雨:夏季〔6~8 月〕降水量集中,平均降水量 430
4mm,占全年降水量的 62
7%;秋季〔9~11 月〕多降零星小雨,平均降水量 117
6mm,占全年降水量的 17
1%;冬季〔12~2 月〕降水稀少,降水量仅 29
6mm,占全年降水量的4%
(3)风向:为多风地区,多年平均风速为 2
4m/s,最大平均风速为19
0m/s,冬季盛行偏西北风,夏季盛行偏南风,春秋季那么交替出现,一般 4月份风最大,9 月份最小
(4)冻土深度:年平均地面结冰达 65 多天,最大冻土深度 0

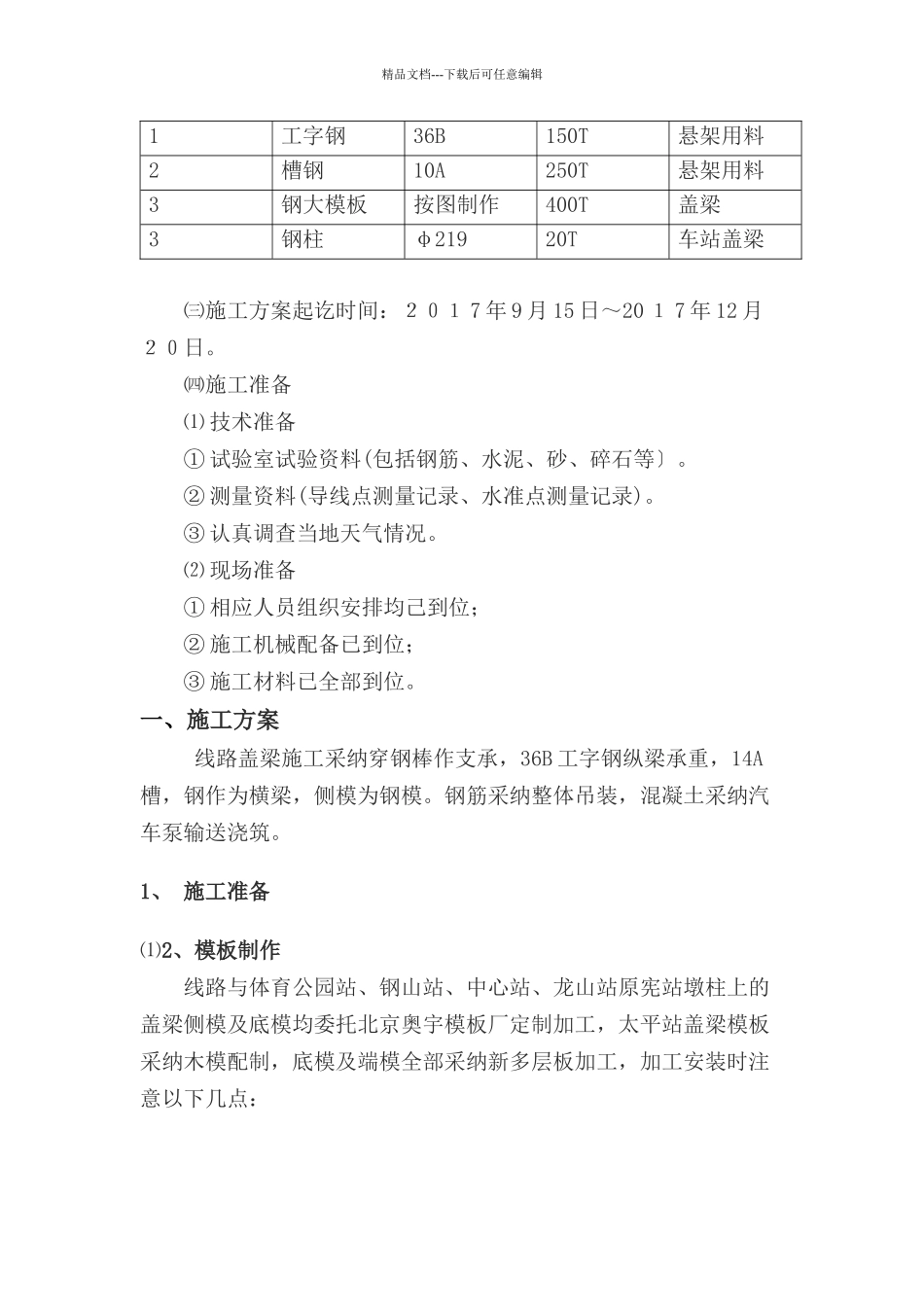

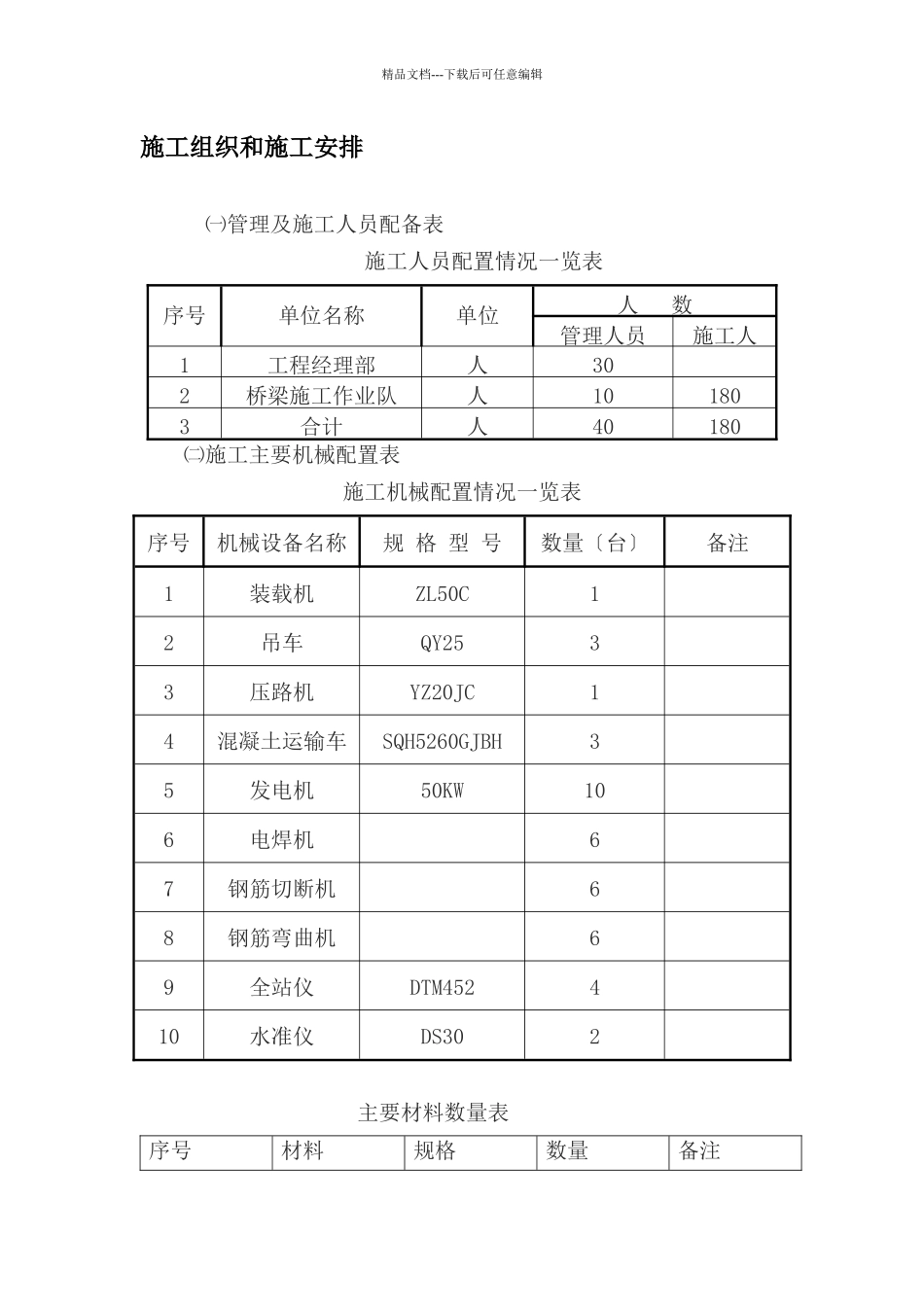

精品文档---下载后可任意编辑施工组织和施工安排 ㈠管理及施工人员配备表施工人员配置情况一览表序号单位名称单位人 数管理人员施工人1工程经理部人302桥梁施工作业队人101803合计人40180㈡施工主要机械配置表施工机械配置情况一览表序号机械设备名称规
