盖板涵施工方案一、盖板涵工程概况盖板涵工程位左右处,为钢筋混凝土结构,全长,结构宽度,高由西向东与南北走向的成度角左右相交,以路线中线成对称布置
主体结构采用现浇砼,底铺素砼;基础钢筋净保护层为,墙身、顶板钢筋净保护层为,梁钢筋净保护层为,钢筋采用电焊接连接;沉降缝宽一,缝内填沥表浸木板填充
因现场基础软弱,拟打米长松木桩,桩距米,松木桩桩径为
二、盖板涵施工阶段划分及施工次序安排、盖板涵施工阶段划分:)施工准备阶段:包括场地平整、施工设备进场、改沟工程等
)基础开挖、打松木桩阶段:包括土方开挖、打松木桩、基坑防护施工等
)结构施工阶段:包括垫层、底板、墙身及顶板施工
)土方回填施工阶段:包括基坑土方回填、涵顶路基填筑
、盖板涵施工次序安排盖板涵的施工次序采用从上游向下游进行施工,即从路线方向的右边向左边施工
三、改沟工程盖板涵位于处,将盖板涵所在处位置的溪流改沟处流出,保证了施工安全,又便于操作
四、土方开挖及基坑防护施工盖板涵所处土质为杂填土、耕植土、淤泥等软弱土层,其易震陷沉降
基坑开挖最大深度约,采用分层开挖
、开挖准备工作)仔细调查和核对地质资料以及周围建筑物和地上、地下管线的详细资料
)准备好出土、运输和弃土机具
)对基坑作好监测点的布设,初始数据的测试及监测仪器的调试工作
)基坑四周设排水沟,保证场地外地表水不流入基坑;基坑内设明沟、集水井
、土、石方开挖)盖板涵基坑开挖采用先上后下开挖土体,竖向从上至下分层进行,纵向由开挖起始点至末端形成台阶,用二台挖掘机接力开挖;横向先开挖中间土体,后开挖两侧土体
段长与主体结构的施工缝间距相适应
每个分段内分小段分层均匀开挖,每层不超过,严禁超挖

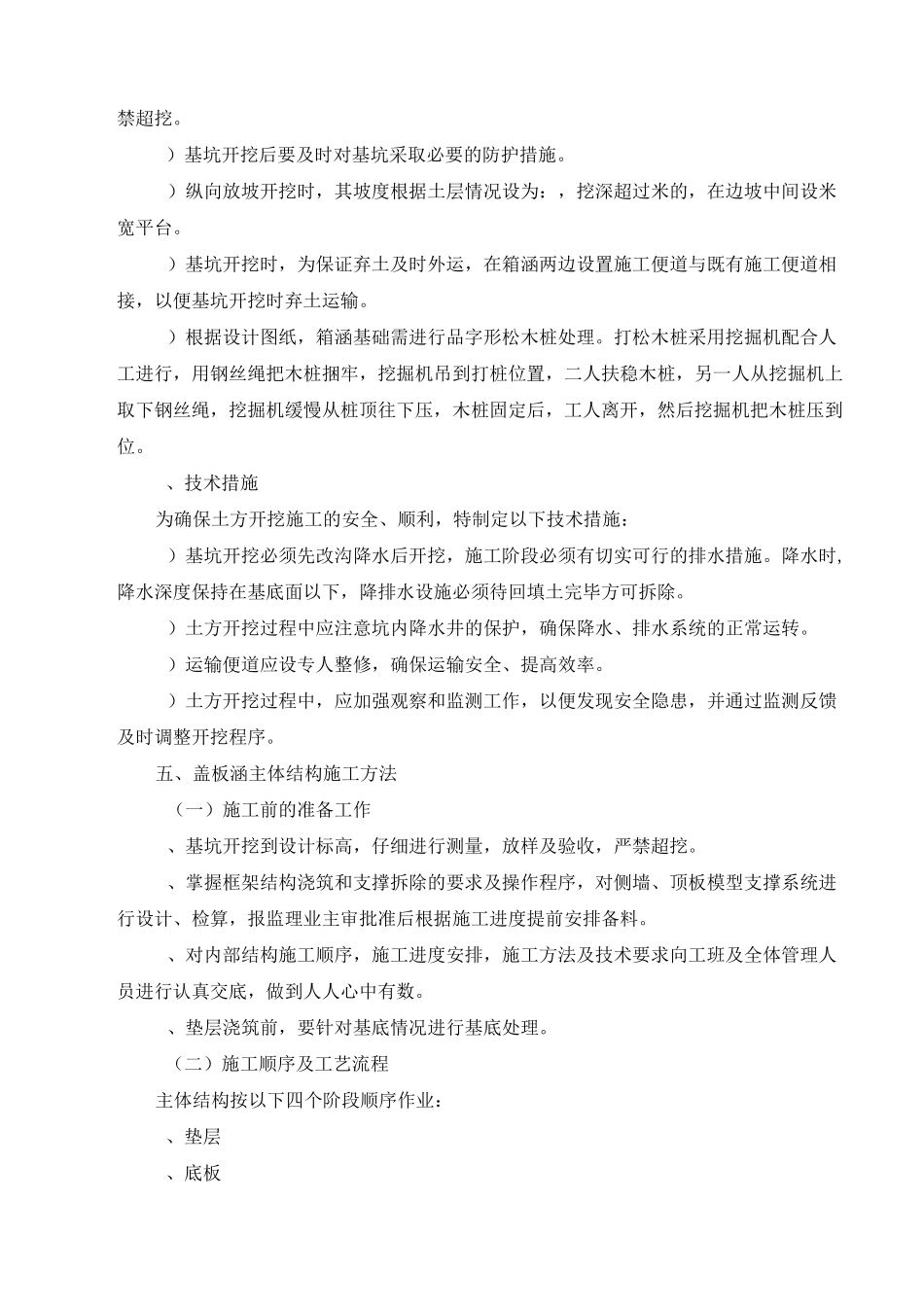

)基坑开挖后要及时对基坑采取必要的防护措施
)纵向放坡开挖时,其坡度根据土层情况设为:,挖深超过米的,在边坡中间设米宽平台

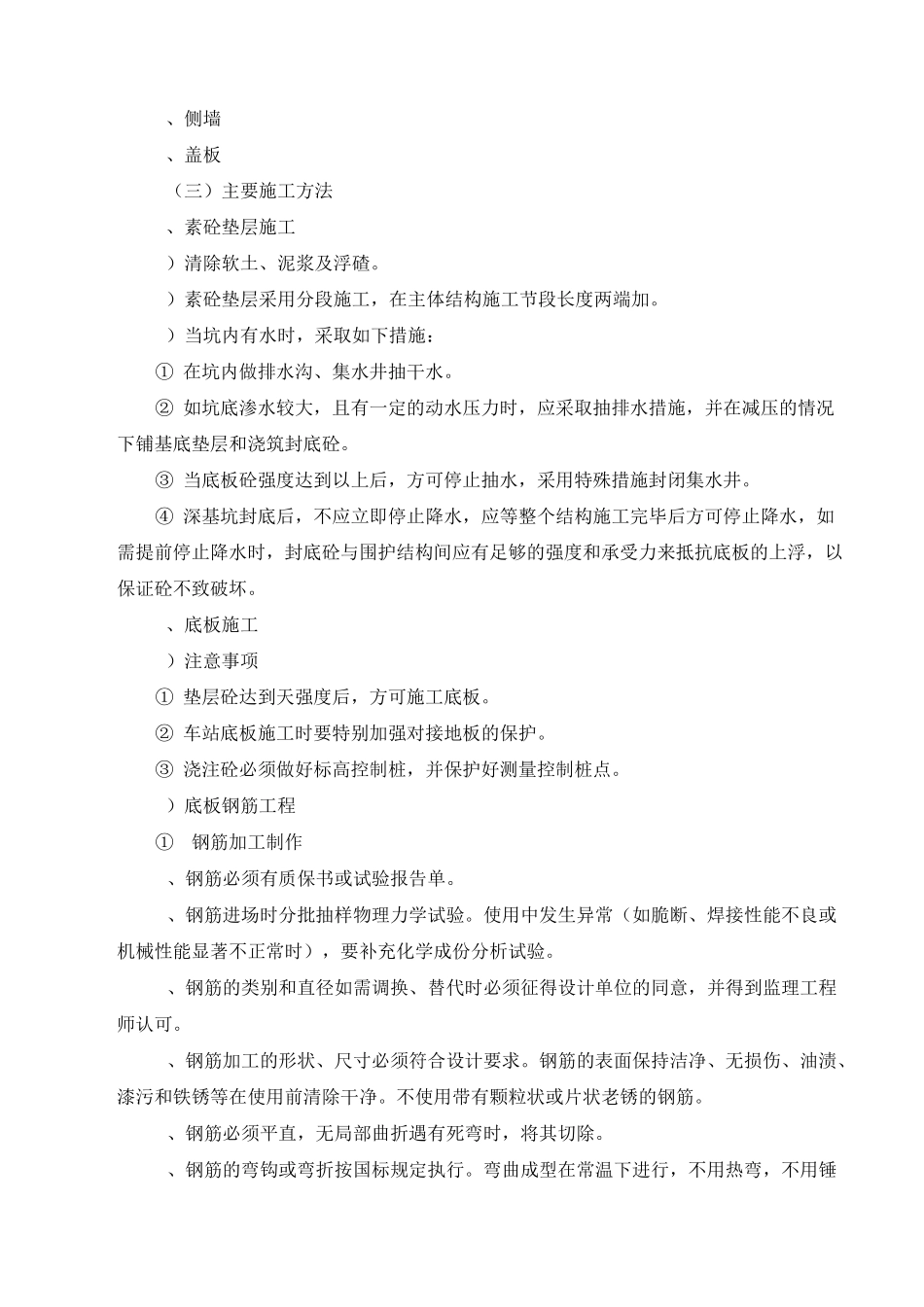

)基坑开挖时,为保证弃土及时外运,在箱涵两边设置施工
