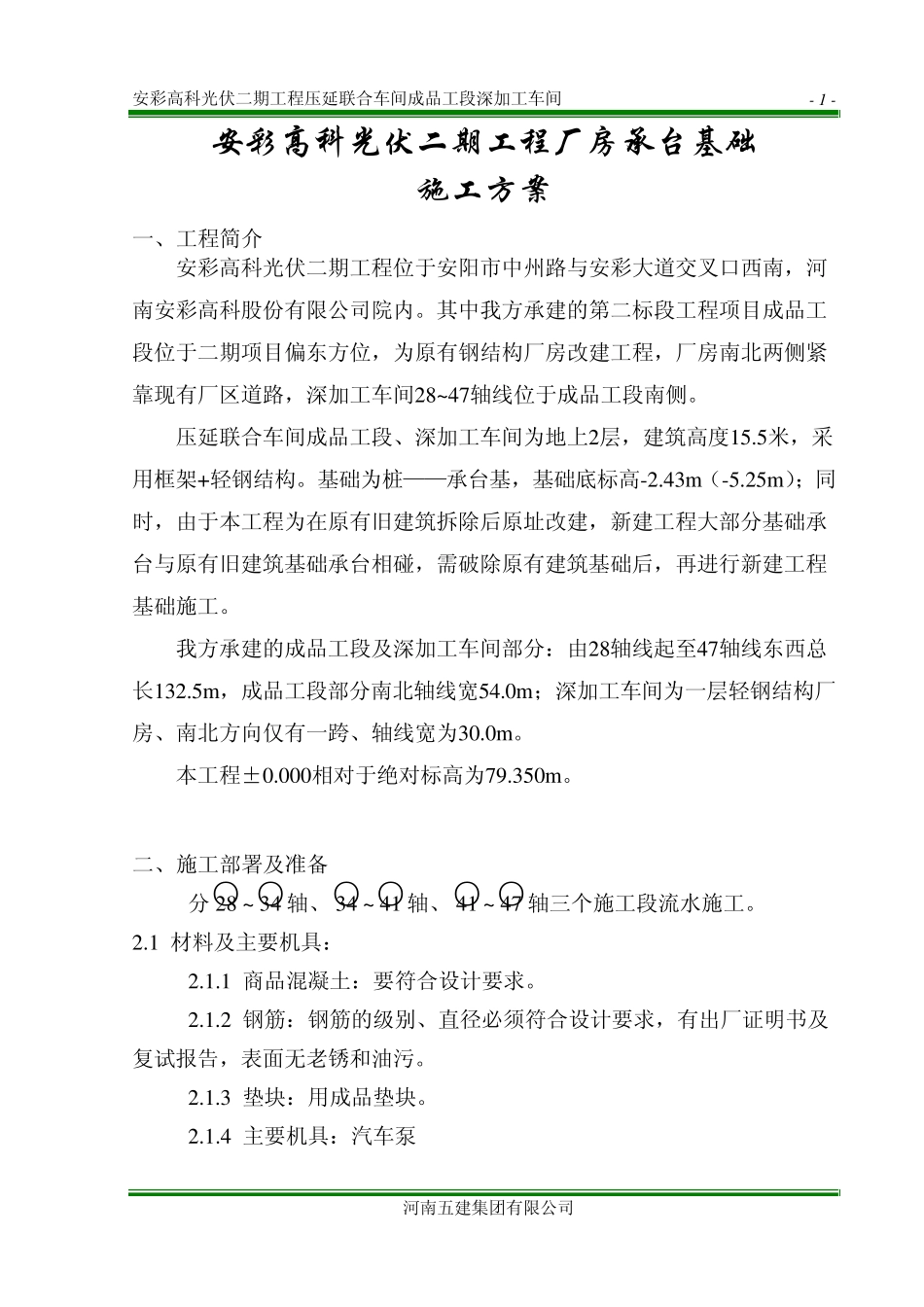

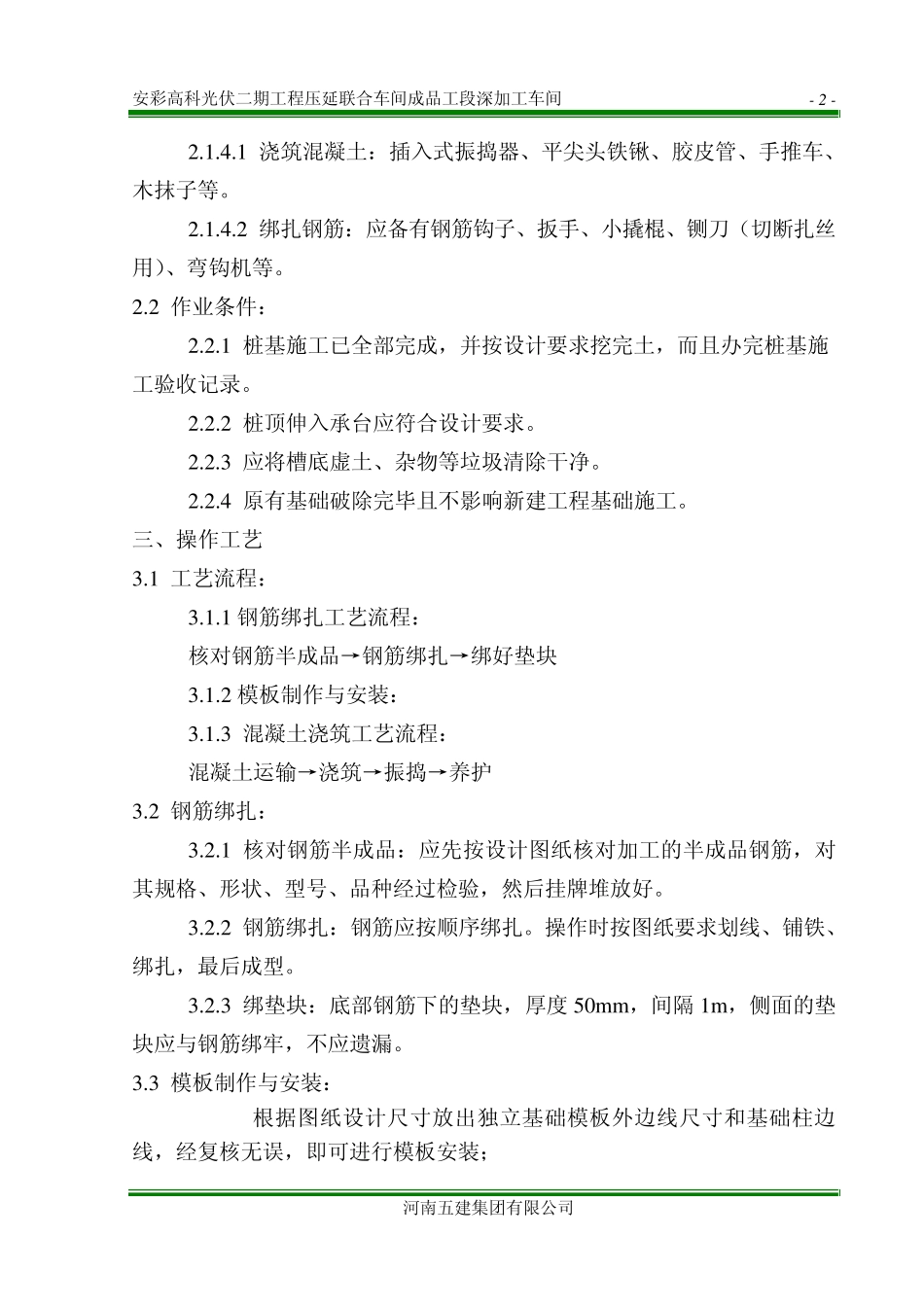

安彩高科光伏二期工程压延联合车间成品工段深加工车间承台基础 施 工 方 案 编制: 审核: 审批: 河南省第五建建筑安装工程(集团)有限公司 2 0 1 1 .0 3 . 2 8安彩高科光伏二期工程压延联合车间成品工段深加工车间 - 1 - 河南五建集团有限公司 安彩高科光伏二期工程厂房承台基础 施工方案 一、工程简介 安彩高科光伏二期工程位于安阳市中州路与安彩大道交叉口西南,河南安彩高科股份有限公司院内。其中我方承建的第二标段工程项目成品工段位于二期项目偏东方位,为原有钢结构厂房改建工程,厂房南北两侧紧靠现有厂区道路,深加工车间28~47轴线位于成品工段南侧。 压延联合车间成品工段、深加工车间为地上2层,建筑高度15.5米,采用框架+轻钢结构。基础为桩——承台基,基础底标高-2.43m(-5.25m);同时,由于本工程为在原有旧建筑拆除后原址改建,新建工程大部分基础承台与原有旧建筑基础承台相碰,需破除原有建筑基础后,再进行新建工程基础施工。 我方承建的成品工段及深加工车间部分:由28轴线起至47轴线东西总长132.5m,成品工段部分南北轴线宽54.0m;深加工车间为一层轻钢结构厂房、南北方向仅有一跨、轴线宽为30.0m。 本工程±0.000相对于绝对标高为79.350m。 二、施工部署及准备 分○28 ~○34 轴、○34 ~○41 轴、○41 ~○47 轴三个施工段流水施工。 2.1 材料及主要机具: 2.1.1 商品混凝土:要符合设计要求。 2.1.2 钢筋:钢筋的级别、直径必须符合设计要求,有出厂证明书及复试报告,表面无老锈和油污。 2.1.3 垫块:用成品垫块。 2.1.4 主要机具:汽车泵 安彩高科光伏二期工程压延联合车间成品工段深加工车间 - 2 - 河南五建集团有限公司 2.1.4.1 浇筑混凝土:插入式振捣器、平尖头铁锹、胶皮管、手推车、木抹子等。 2.1.4.2 绑扎钢筋:应备有钢筋钩子、扳手、小撬棍、铡刀(切断扎丝用)、弯钩机等。 2.2 作业条件: 2.2.1 桩基施工已全部完成,并按设计要求挖完土,而且办完桩基施工验收记录。 2.2.2 桩顶伸入承台应符合设计要求。 2.2.3 应将槽底虚土、杂物等垃圾清除干净。 2.2.4 原有基础破除完毕且不影响新建工程基础施工。 三、操作工艺 3.1 工艺流程: 3.1.1 钢筋绑扎工艺流程: 核对钢筋半成品→钢筋绑扎→绑好垫块 3.1.2 模板制作与安装: 3.1.3 混凝土浇筑工艺流程: 混凝土运输→浇筑→振捣→养护 3.2 钢筋绑扎: 3.2.1 核对钢筋半成...
