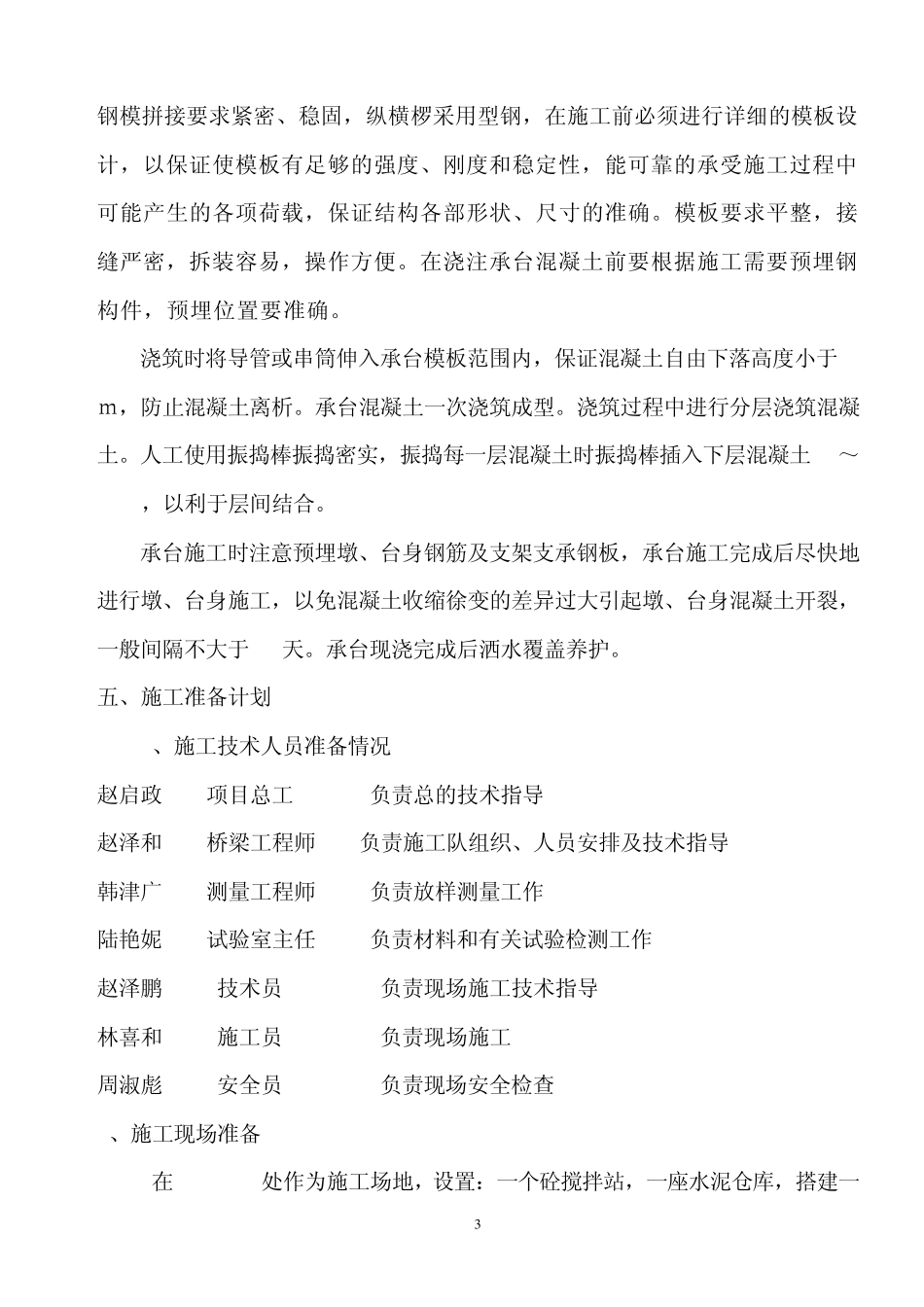

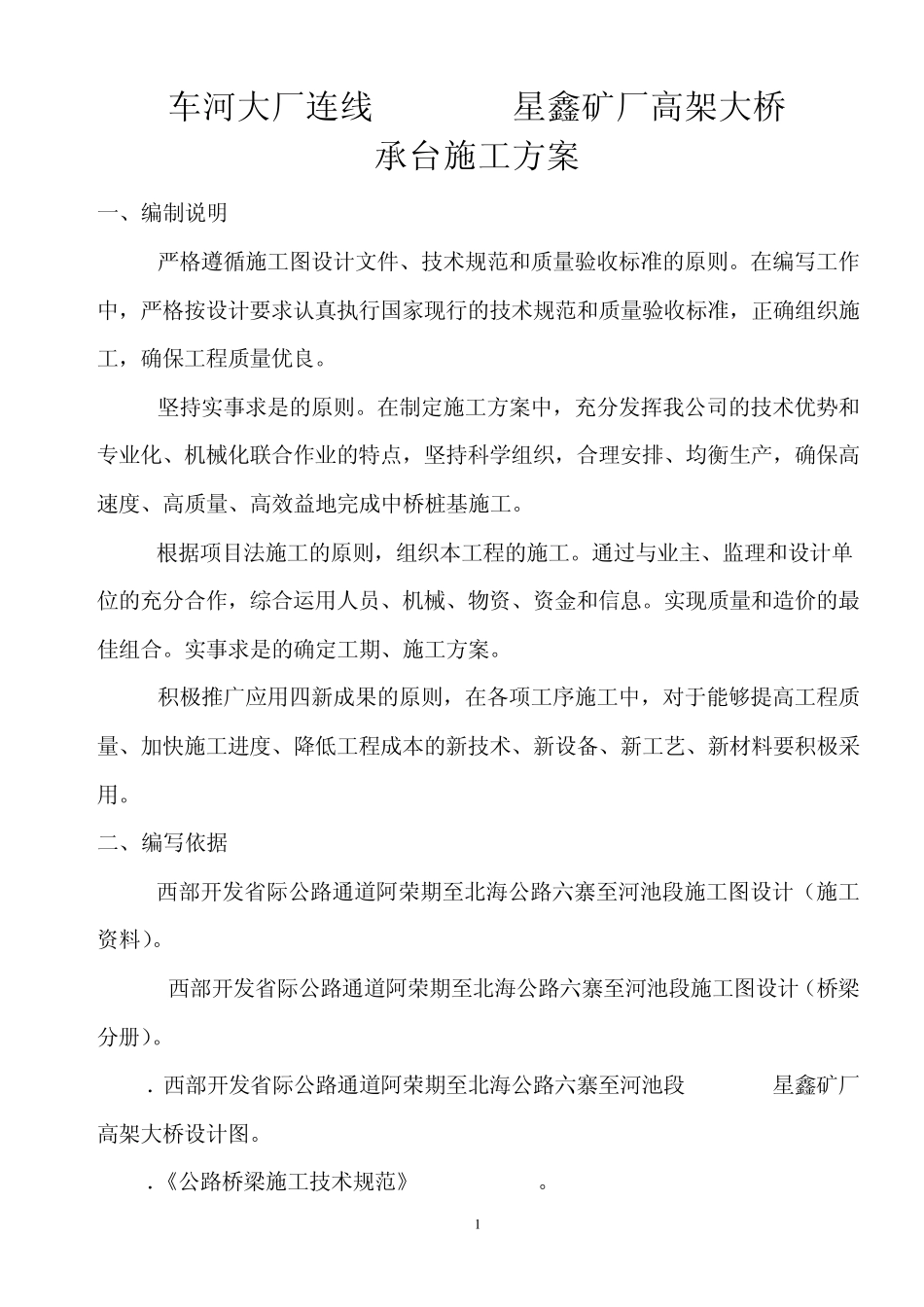

1 车河大厂连线LK8+904星鑫矿厂高架大桥 承台施工方案 一、编制说明 1
严格遵循施工图设计文件、技术规范和质量验收标准的原则
在编写工作中,严格按设计要求认真执行国家现行的技术规范和质量验收标准,正确组织施工,确保工程质量优良
坚持实事求是的原则
在制定施工方案中,充分发挥我公司的技术优势和专业化、机械化联合作业的特点,坚持科学组织,合理安排、均衡生产,确保高速度、高质量、高效益地完成中桥桩基施工
根据项目法施工的原则,组织本工程的施工
通过与业主、监理和设计单位的充分合作,综合运用人员、机械、物资、资金和信息
实现质量和造价的最佳组合
实事求是的确定工期、施工方案
积极推广应用四新成果的原则,在各项工序施工中,对于能够提高工程质量、加快施工进度、降低工程成本的新技术、新设备、新工艺、新材料要积极采用

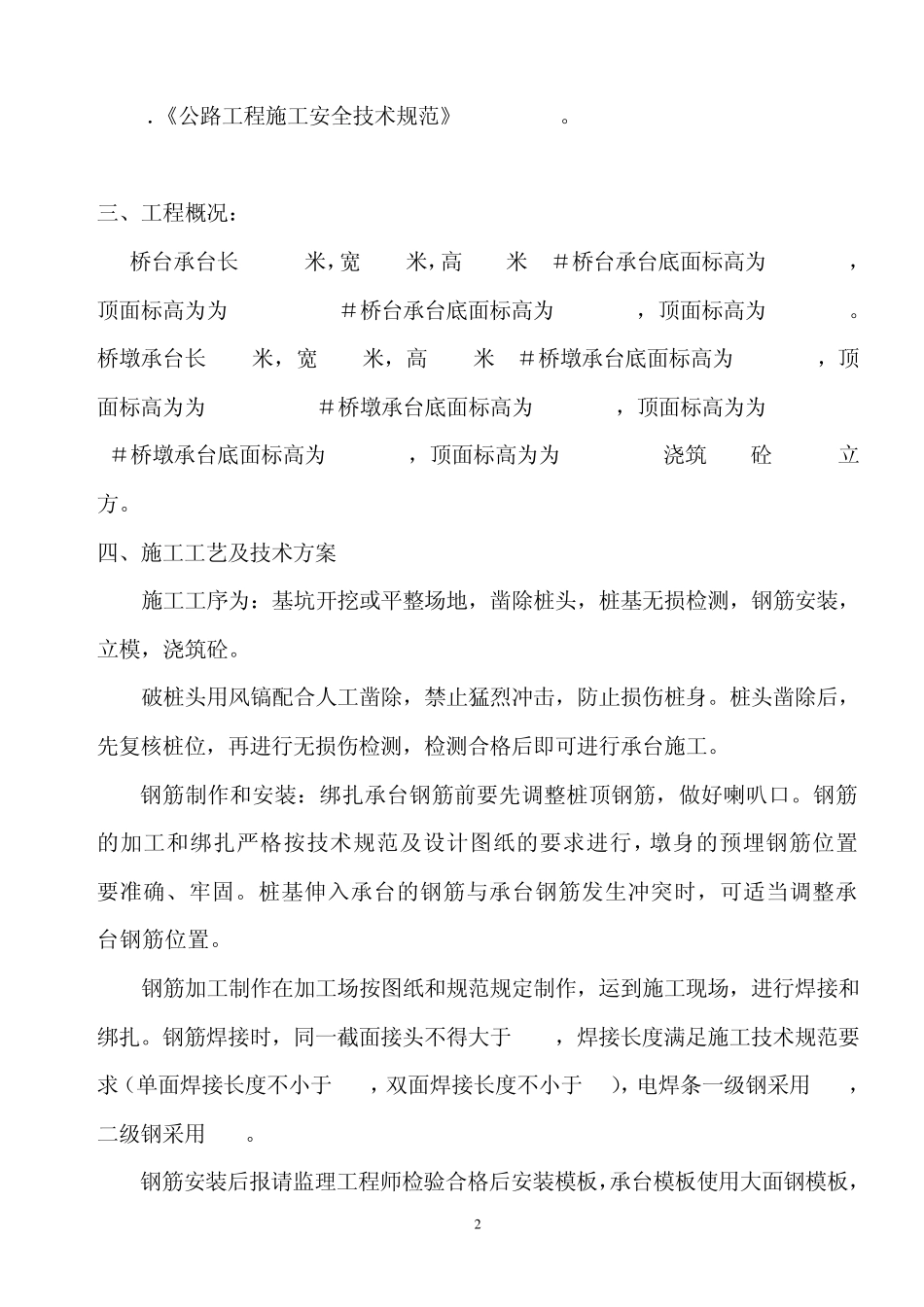

二、编写依据 1
西部开发省际公路通道阿荣期至北海公路六寨至河池段施工图设计(施工资料)
西部开发省际公路通道阿荣期至北海公路六寨至河池段施工图设计(桥梁分册)
3.西部开发省际公路通道阿荣期至北海公路六寨至河池段 LK8+904星鑫矿厂高架大桥设计图
4.《公路桥梁施工技术规范》JTJO41-2000
2 5.《公路工程施工安全技术规范》JTJ076-95
三、工程概况: 桥台承台长 12
26米,宽 8
6米,高 2
0米,0#桥台承台底面标高为 458
418,顶面标高为为 478
418, 4#桥台承台底面标高为 480
327,顶面标高为 482
桥墩承台长 7
5米,宽 3
0米,高 2
5米,1#桥墩承台底面标高为 467
553,顶面标高为为 470
053, 2#桥墩承台底面标高为 459
753,顶面标高为为 462
253, 3#桥墩承台底面标高为 465
953,顶面标高为为 468
453 ,浇筑
