1 承 插 型 盘 扣 式 脚 手 架 操 作平台施工方案 2 第一章 工程概况 3 第一节 施工要求 1 、 操作平台的设计力求做到结构安全可靠,造价经济合理
2 、 确保操作平台在使用周期内安全、稳定、牢靠

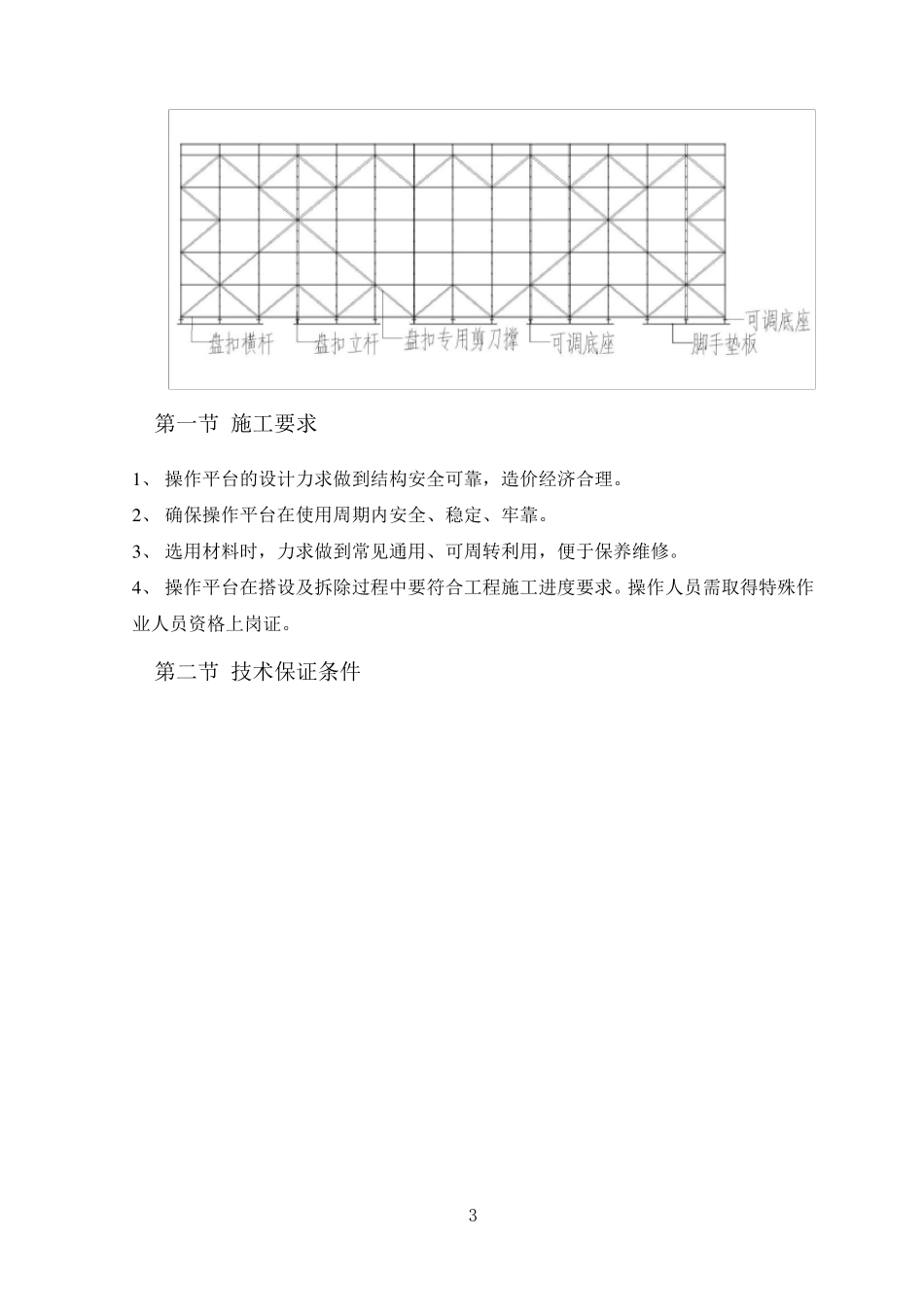

3 、 选用材料时,力求做到常见通用、可周转利用,便于保养维修
4 、 操作平台在搭设及拆除过程中要符合工程施工进度要求
操作人员需取得特殊作业人员资格上岗证
第二节 技术保证条件 4 第二章 编制依据 1 、相关法律、法规、规范性文件、标准、规范 类别 名 称 编 号 法规 中华人民共和国建筑法 主席令第19号 建筑工程质量管理条例 国务院令第279号 建设工程安全生产管理条例 国务院令第393号 危险性较大的分部分项工程安全管理规定 建设部第37号令 规范 规程 建筑地基基础设计规范 GB50007-2011 建筑结构荷载规范 GB50009-2012 混凝土结构设计规范 GB50010-2010 建筑施工脚手架安全技术规范 JGJ254-2011 钢结构设计规范 GB50017-2003 建筑施工承插式盘扣脚手架安全技术规范 JGJ231-2010 建筑施工安全检查标准 JGJ59-2011 建筑施工高处作业安全技术规范 JGJ80-2016 住房城乡建设部办公厅关于实施《危险性较大的分部分项工程安全管理规定》有关问题的通知 建办质(2018)31号 建筑施工手册 第四版 施工组织设计 第三章 施工计划 第一节 施工组织管理计划 拟定架体搭设日期为2019年6月20日,材料提前5天做好准备工作,材料进场当天 5 由 运 输 车 辆 运 至 施 工 现 场 , 进 场 后 做 好 进 场 登 记 , 采 用 吊 车 落 地 , 叉 车 转 运 至 施 工 场所
架 体 计 划 搭 设 周 期 为 7天 , 拟 定 投 入 劳 动 力 15人 , 凡
