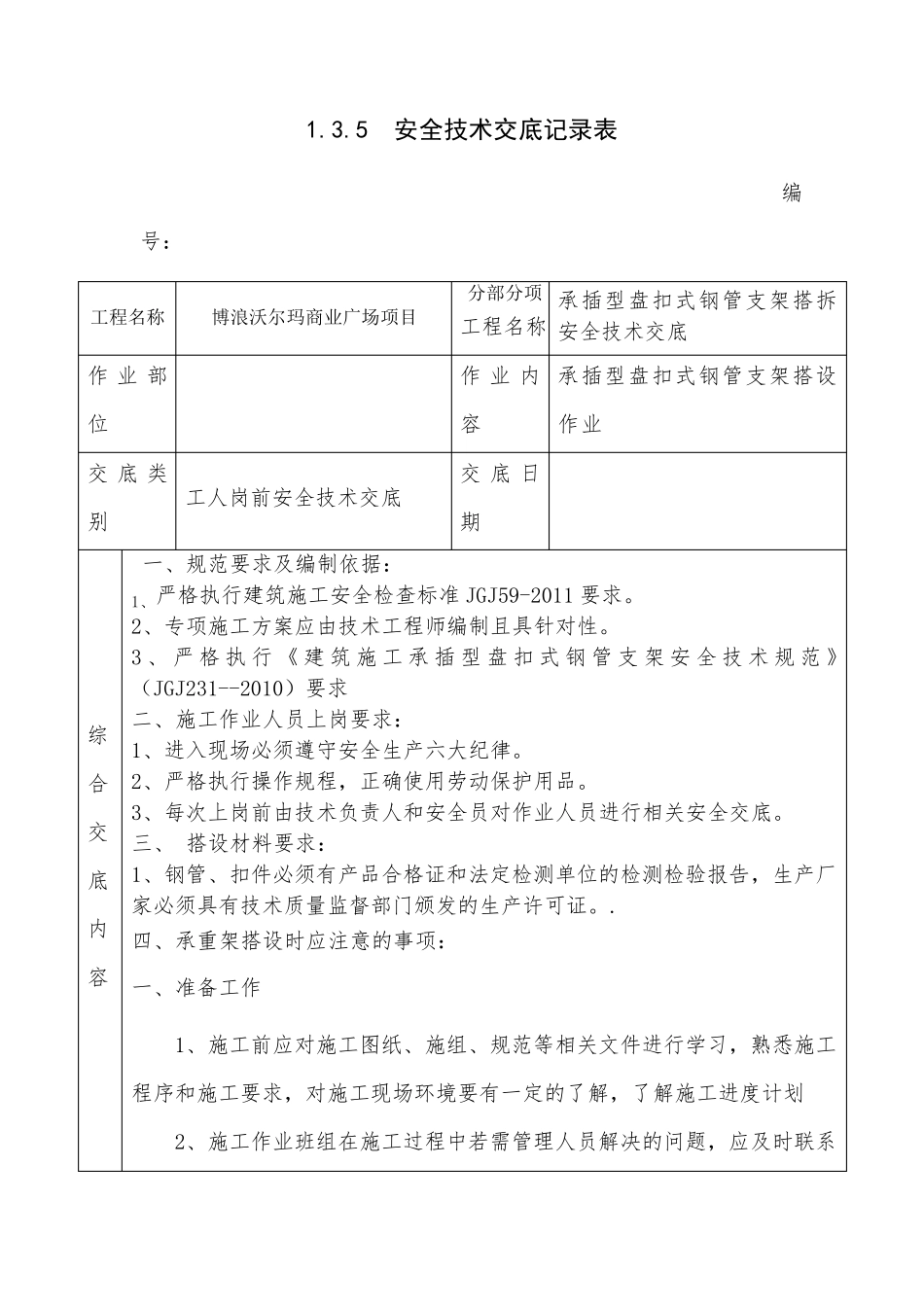

1.3.5 安全技术交底记录表 编号: 工程名称 博浪沃尔玛商业广场项目 分部分项 工程名称 承插型盘扣式钢管支架搭拆安全技术交底 作业部位 作业内容 承插型盘扣式钢管支架搭设作业 交底类别 工人岗前安全技术交底 交底日期 综合交 底 内 容 一、规范要求及编制依据: 1、严格执行建筑施工安全检查标准 JGJ59-2011 要求。 2、专项施工方案应由技术工程师编制且具针对性。 3 、 严 格 执 行 《 建 筑 施 工承插型盘扣式钢管支架安全技术规 范 》(JGJ231--2010)要求 二、施工作业人员上岗要求: 1、进入现场必须遵守安全生产六大纪律。 2、严格执行操作规程,正确使用劳动保护用品。 3、每次上岗前由技术负责人和安全员对作业人员进行相关安全交底。 三、 搭设材料要求: 1、钢管、扣件必须有产品合格证和法定检测单位的检测检验报告,生产厂家必须具有技术质量监督部门颁发的生产许可证。. 四、承重架搭设时应注意的事项: 一、准备工作 1、施工前应对施工图纸、施组、规范等相关文件进行学习,熟悉施工程序和施工要求,对施工现场环境要有一定的了解,了解施工进度 计 划 2、施工作业班 组在 施工过 程中 若 需 管理 人员解决 的问 题 ,应及时联 系工程管理部。并及时解决。 3、作业条件 1) 模板施工前各种材料必须提前进场验收合格方可使用,方木要进行压刨处理。 2) 按万科要求,放好轴线控制线,墙柱边线及控制线,门窗洞位置线,并通过验收。 3) 钢筋绑扎完毕,并办好隐检手续。 4、工具准备 羊角锤 ,撬杠,活动扳手,虎口钳,钢卷尺,吊线坠等。 5、材料准备 1)模板均采用915mm×1830mm×18mm(厚)胶合板; 2)木枋:统一采用50×100mm 木枋; 3)支撑系统:承插型盘扣式钢管支架立杆 2300mm、2500mm、2400mm及600mm、900mm、300mm 等接杆、900mm、600mm 等水平杆、斜杆、可调底座及可调托座等构配件构成。 4)垫板:垫板为50mm×100mm 木枋平铺或200x200x18 厚夹板; 5)对拉螺栓直径(mm):M14。 模板支架立杆搭设位置应按专项施工方案放线确定,不得任意搭设。 2、 模板支架水平方向搭设,首先应根据立杆位置的要求布置可调底座,接着插入 四 根立杆,将 水平杆、斜杆通过扣接头 上 的楔 形 插销 扣接在 立杆的连 接盘上 形 成基 本 的架体 单 元 ,并以 此 向外 扩 展 搭设成整 体 支撑体 系。垂 直方向应搭完一层 以...
