第 1 页 共 11 页 施工技术交底记录 2010年1月22日 施管表5 工 程 名 称 莞惠城际轨道交通GZH-2标 编 号 分项工程名称 明挖段围护结构地下连续墙 交底内容; 一、工程概况 明挖段基坑宽约为15
4m 至30
6m,深度从约2
89m 渐变至24
2m,DK10+338~DK11+501
1 围护结构采用800mm厚地下连续墙,基本幅宽6m,深度为20
3m不等,共计397幅(详见平面布置图)

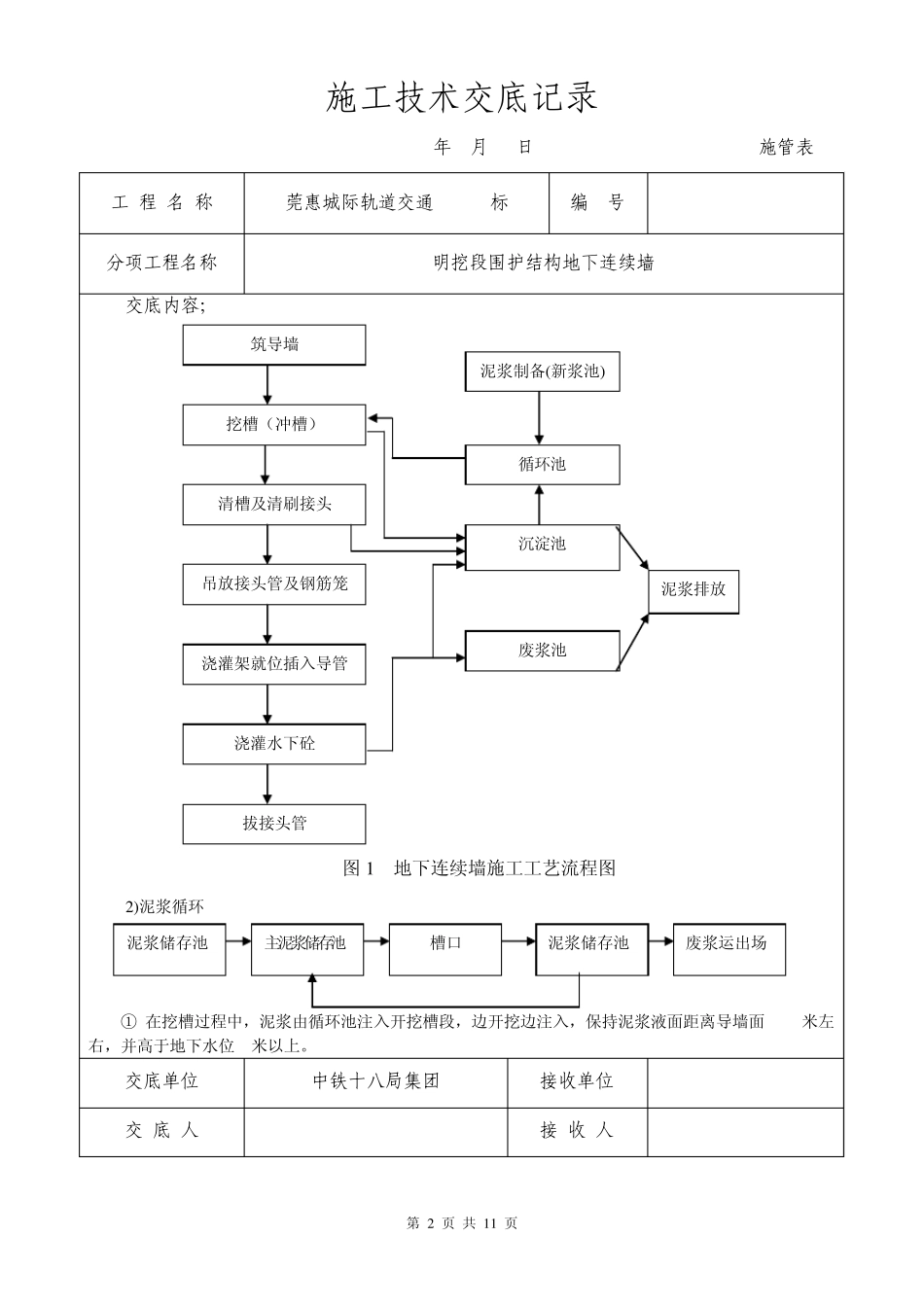

二、施工工艺流程 地下连续墙施工工艺流程见图1 1、 泥浆制备与管理 泥浆主要是在地下连续墙挖槽过程中起护壁作用,其次是携沙、冷却和润滑,泥浆具有一定的密度,在槽内对槽壁产生一定的静水压力,相当于一种液体支撑,槽内泥浆面如高出地下水位0
0米,能防止槽壁坍塌,泥浆护壁技术是地下连续墙工程基础技术之一,其质量好坏直接影响到地连墙的质量与安全
1)泥浆配合比 根据地质条件,泥浆采用膨润土泥浆,针对松散层及砂砾层的透水性及稳定情况进行不同的配置:见下表 泥浆性能 新配制 循环泥浆 废弃泥浆 检验方法 粘性土 砂性土 粘性土 砂性土 粘性土 砂性土 比重(g/cm3) 1
35 比重法 粘度(s) 20~24 25~30 <25 <35 >50 >60 漏斗法 含砂率(%) <3 <4 <3 <5 >8 >11 洗砂瓶 PH值 8~9 8~9 >8 >8 >14 >14 PH试纸 泥浆性能指标表 交底单位 中铁十八局集团 接收单位 交 底 人 接 收 人 第 2 页 共 1 1 页 施工技术交底记录 2010年1月22日 施管表5 工 程 名 称 莞惠城际轨道交通GZH-2标 编 号 分项工程名称 明挖段围护结构地下连续墙 交底内容; 图1 地下连续墙施工工艺流程图
