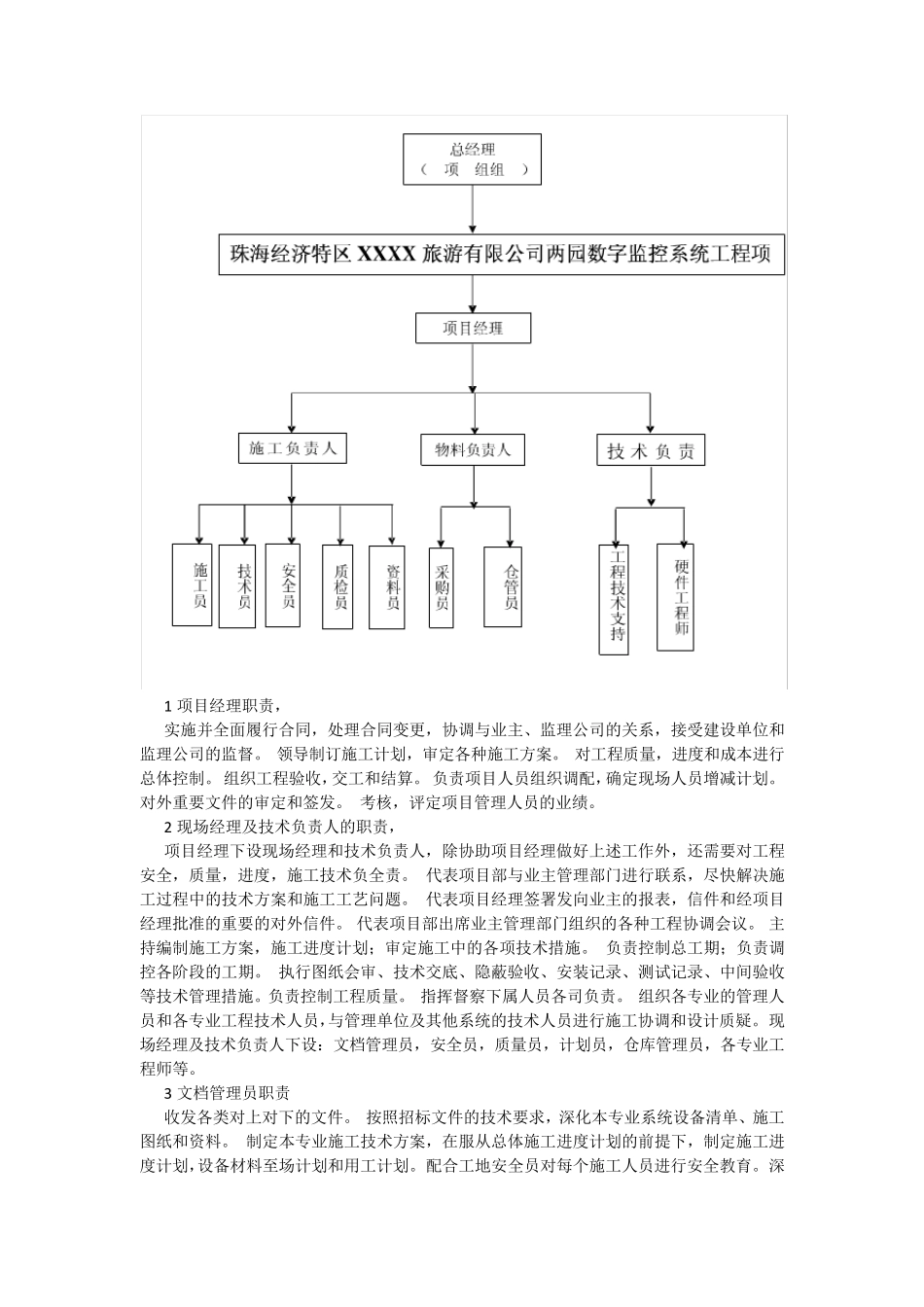

第二部分施工组织方案 工程建设流程,对于珠海经济特区XXXX 旅游有限公司两园数字监控系统工程,我司将严格按照设计图纸和国家相关规范进行工程施工组织 ① 工方制定初步方案,供建设方参考
② 施工方与建设方一起对现场进行考察,明确施工中需要确定的各种问题
③ 施工方制定系统最终方案、系统功能及验收大纲,供建设方审核批准
④ 双方签定工程合同,明确各项条款
⑤ 施工方负责设备运输、现场施工、工程调试,建设方提供必要的协助
⑥ 施工方负责对建设方管理人员、技术人员进行培训
⑦ 工程验收,施工方向建设方移交提供系统各种资料
⑧ 进入售后服务阶段
根据本项目所具备的资源和系统环境等约束条件我们将与用户及其他参与单位一道努力按照ISO9001 质量体系要求通过质量管理协调各种因素在系统维护过程中的作用,有效的利用资源
完成预定任务
按照ISO 9001 体系框架和要素的要求体,紧密结合计算机系统维护项目的特点,制定出在各个环节的标准,来提高维护服务水平,控制质量, 首先坚持质量第一,确保安全施工,以可靠性作为整个弱电系统施工质量的核心
严格执行有关弱电工程安装施工及验收规范,积极采用新技术、节约投资、降低成本,保证质量,确保系统使用的可靠性和安全性
根据施工进度计划,并考虑设备安装工作的进展及设备到货的情况,先安排部分人员进场做预埋等准备工作,根据现场条件,集中力量突击关键技术及施工难题,确保施工进度计划的完成
根据施工现场及用户要求,结合现场实际情况,在不影响园区景点正常运作的前提下,本闭路监控工程项目施工工期初步顶定为 40 个工作历日
第一阶段:布线、穿线管、检测设备(计划 25 个工作历日完成,其中梦幻水城计划在 13 个工作历日完成); 第二阶段:设备定位安装、调试、试运行(计划 12 个工作历日) 第三阶段:施工单位运行自查验收及交付建设单位验收使用
